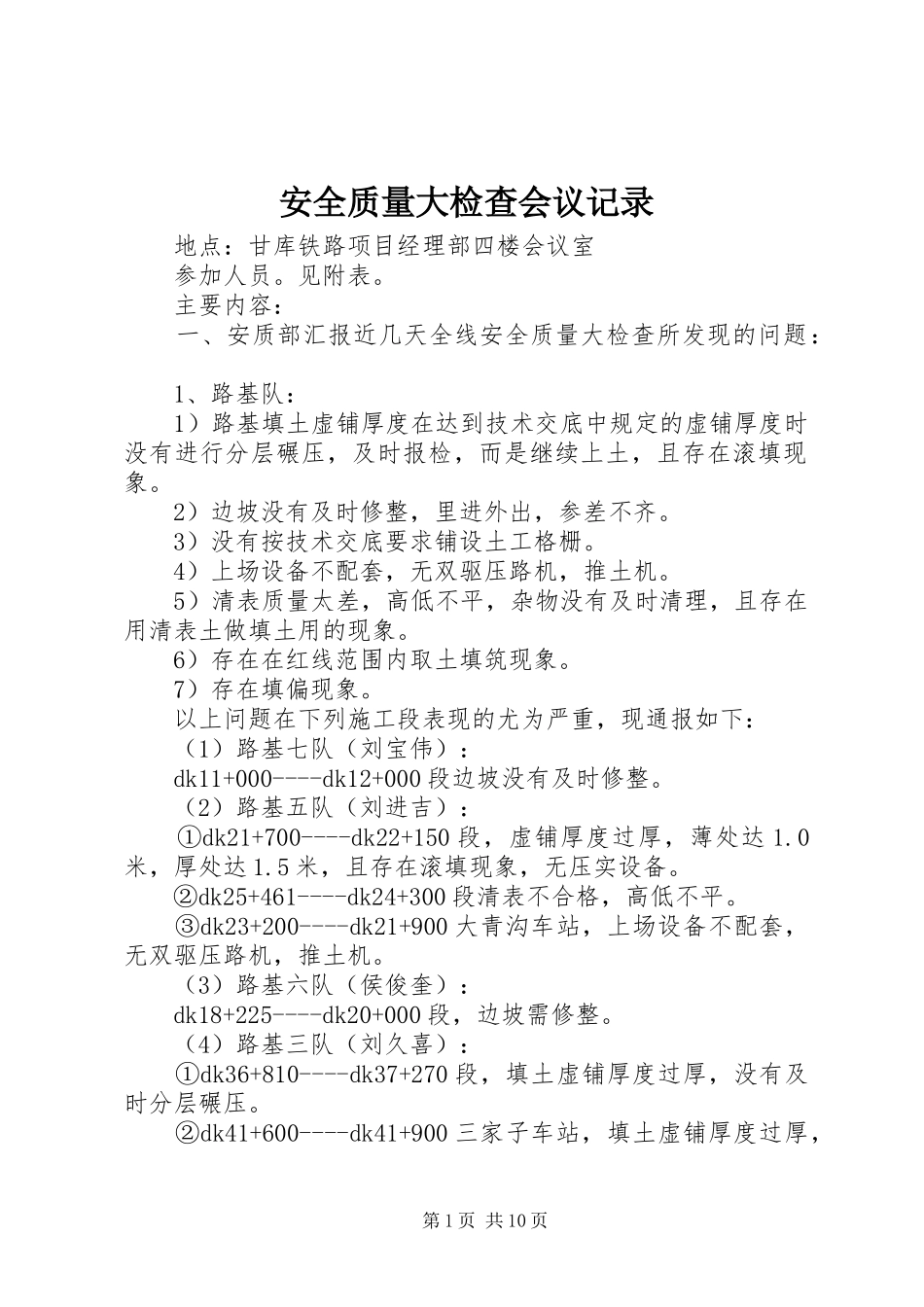

安全质量大检查会议记录地点:甘库铁路项目经理部四楼会议室参加人员
主要内容:一、安质部汇报近几天全线安全质量大检查所发现的问题:1、路基队:1)路基填土虚铺厚度在达到技术交底中规定的虚铺厚度时没有进行分层碾压,及时报检,而是继续上土,且存在滚填现象
2)边坡没有及时修整,里进外出,参差不齐
3)没有按技术交底要求铺设土工格栅
4)上场设备不配套,无双驱压路机,推土机
5)清表质量太差,高低不平,杂物没有及时清理,且存在用清表土做填土用的现象
6)存在在红线范围内取土填筑现象
7)存在填偏现象
以上问题在下列施工段表现的尤为严重,现通报如下:(1)路基七队(刘宝伟):dk11+000----dk12+000段边坡没有及时修整
(2)路基五队(刘进吉):①dk21+700----dk22+150段,虚铺厚度过厚,薄处达1
0米,厚处达1
5米,且存在滚填现象,无压实设备
②dk25+461----dk24+300段清表不合格,高低不平
③dk23+200----dk21+900大青沟车站,上场设备不配套,无双驱压路机,推土机
(3)路基六队(侯俊奎):dk18+225----dk20+000段,边坡需修整
(4)路基三队(刘久喜):①dk36+810----dk37+270段,填土虚铺厚度过厚,没有及时分层碾压
②dk41+600----dk41+900三家子车站,填土虚铺厚度过厚,第1页共10页没有及时分层碾压,边坡没有及时修整
2、桥涵队:dk31+104(桥涵五队(李久海)施工)和dk13+959

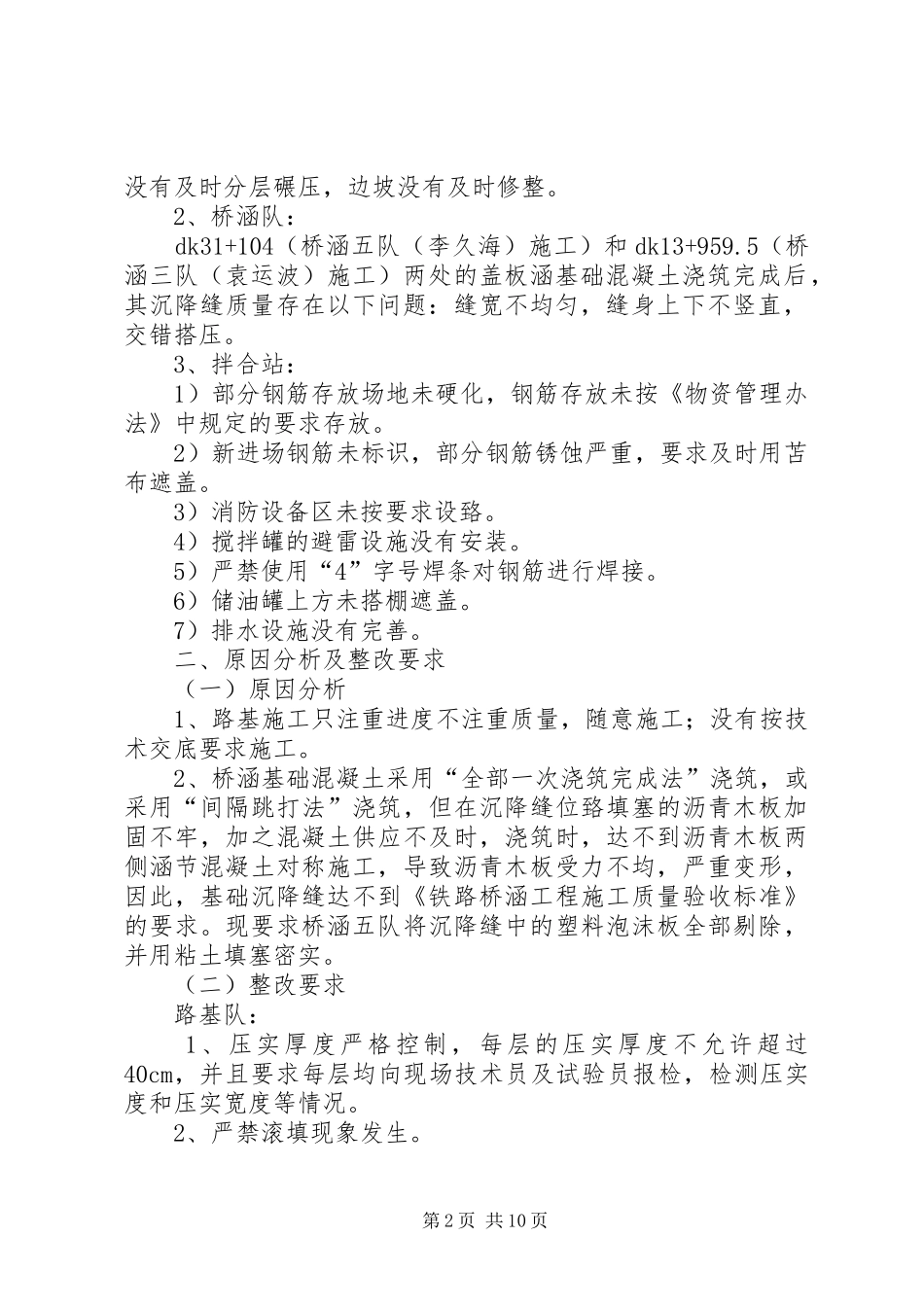

5(桥涵三队(袁运波)施工)两处的盖板涵基础混凝土浇筑完成后,其沉降缝质量存在以下问题:缝宽不均匀,缝身上下不竖直,交错搭压
3、拌合站:1)部分钢筋存放场地未硬化,钢筋存放未按《物资管理办法》中规定的要求存放
2)新进场钢筋未标识,部分钢筋锈蚀严重,要求及时用苫布遮盖
