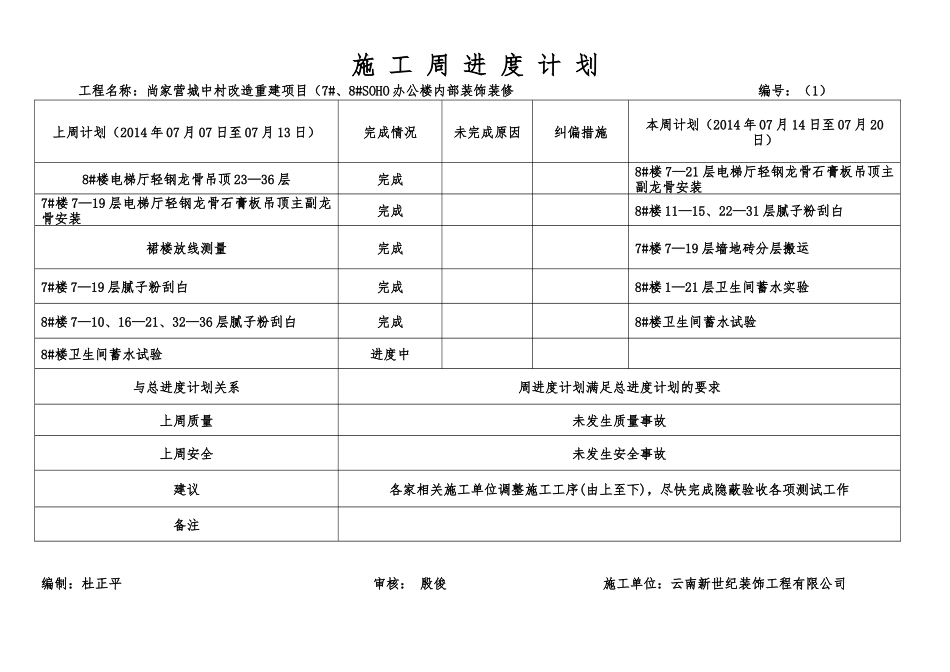

施 工 周 进 度 计 划 工程名称:尚家营城中村改造重建项目(7#、8#SOHO 办公楼内部装饰装修 编号:(1) 编制:杜正平 审核: 殷俊 施工单位:云南新世纪装饰工程有限公司上周计划(2014 年 07 月 07 日至 07 月 13 日)完成情况未完成原因纠偏措施本周计划(2014 年 07 月 14 日至 07 月 20日)8#楼电梯厅轻钢龙骨吊顶 23—36 层完成8#楼 7—21 层电梯厅轻钢龙骨石膏板吊顶主副龙骨安装7#楼 7—19 层电梯厅轻钢龙骨石膏板吊顶主副龙骨安装完成8#楼 11—15、22—31 层腻子粉刮白裙楼放线测量完成7#楼 7—19 层墙地砖分层搬运7#楼 7—19 层腻子粉刮白完成8#楼 1—21 层卫生间蓄水实验8#楼 7—10、16—21、32—36 层腻子粉刮白完成8#楼卫生间蓄水试验8#楼卫生间蓄水试验进度中与总进度计划关系周进度计划满足总进度计划的要求上周质量未发生质量事故上周安全未发生安全事故建议各家相关施工单位调整施工工序(由上至下),尽快完成隐蔽验收各项测试工作备注施 工 周 进 度 计 划 工程名称:尚家营城中村改造重建项目(7#、8#SOHO 办公楼)内部装饰装修 编号:(3) 编制:杜正平 审核: 殷俊 施工单位:云南新世纪装饰工程有限公司上周计划(2014 年 07 月 21 日至 07 月 27 日)完成情况未完成原因纠偏措施本周计划(2014 年 07 月 28 日至 08 月 03日)7#楼电梯厅 7-19 层强电线敷设完成7#楼 7-17 层过道地砖敷贴8#楼电梯厅 7-22 层强电线敷设进度中8#楼 16-21、23-25 层过道地砖敷贴7#楼 18、19 层过道地砖铺贴完成7#楼 7-19 过道开关底盒安装8#楼 7-36 层卫生间蹲坑起台、陶粒回填未完成防水修补未完成8#楼 7-36 层卫生间插座底盒安装7#楼 7-19 层过道吊顶吊杆安装完成8#楼 7-36 层卫生间排风管安装8#楼 27-36 层过道吊顶吊杆安装完成8#楼 23-26、16-21 层电梯厅、卫生间墙砖敷贴与总进度计划关系周进度计划满足总进度计划的要求上周质量未发生质量事故上周安全未发生安全事故建议各个施工单位注意成品保护,各家相关施工单位跟上进度备注施 工 周 进 度 计 划 工程名称:尚家营城中村改造重建项目(银河星辰花园二期)7#、8#楼室内装饰装修工程 编号:(4) 编制:杜正平 审核: 殷俊 施工单位:云南新世纪装饰工程有限公司上周计划(2014 年 07 月 28 日至 08 月 03 日)完成情况未完成原因纠偏措施本周计划(2014 ...
