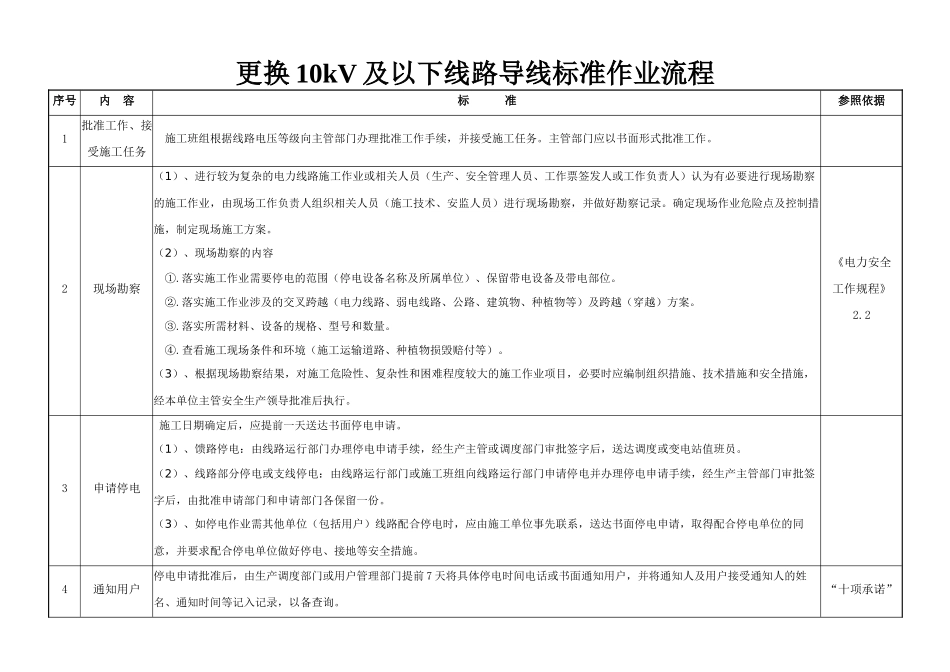

更换 10kV 及以下线路导线标准作业流程序号内 容标 准参照依据1批准工作、接受施工任务 施工班组根据线路电压等级向主管部门办理批准工作手续,并接受施工任务
主管部门应以书面形式批准工作
2现场勘察(1)、进行较为复杂的电力线路施工作业或相关人员(生产、安全管理人员、工作票签发人或工作负责人)认为有必要进行现场勘察的施工作业,由现场工作负责人组织相关人员(施工技术、安监人员)进行现场勘察,并做好勘察记录
确定现场作业危险点及控制措施,制定现场施工方案

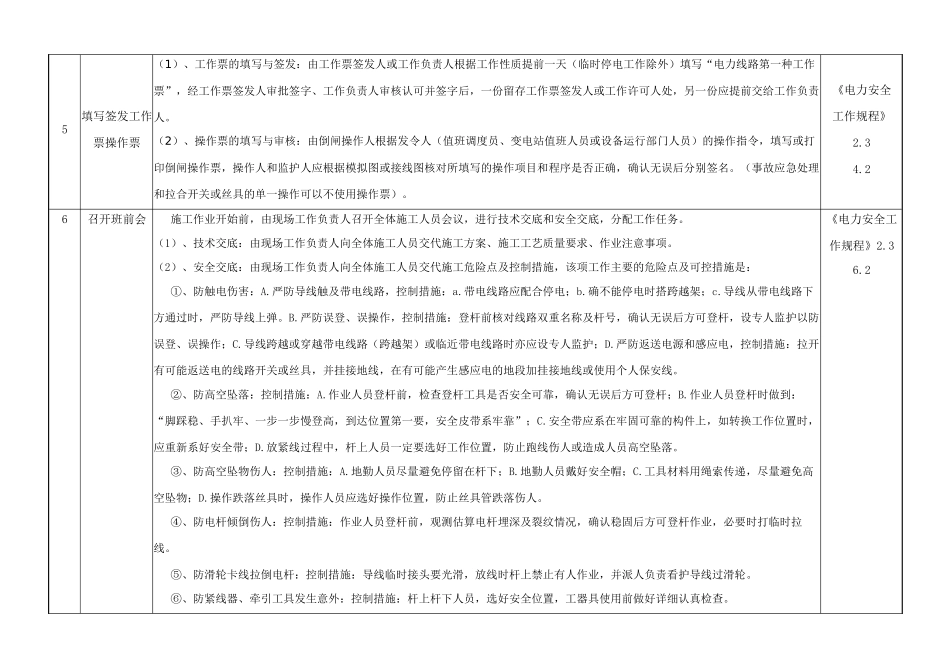

(2)、现场勘察的内容①
落实施工作业需要停电的范围(停电设备名称及所属单位)、保留带电设备及带电部位

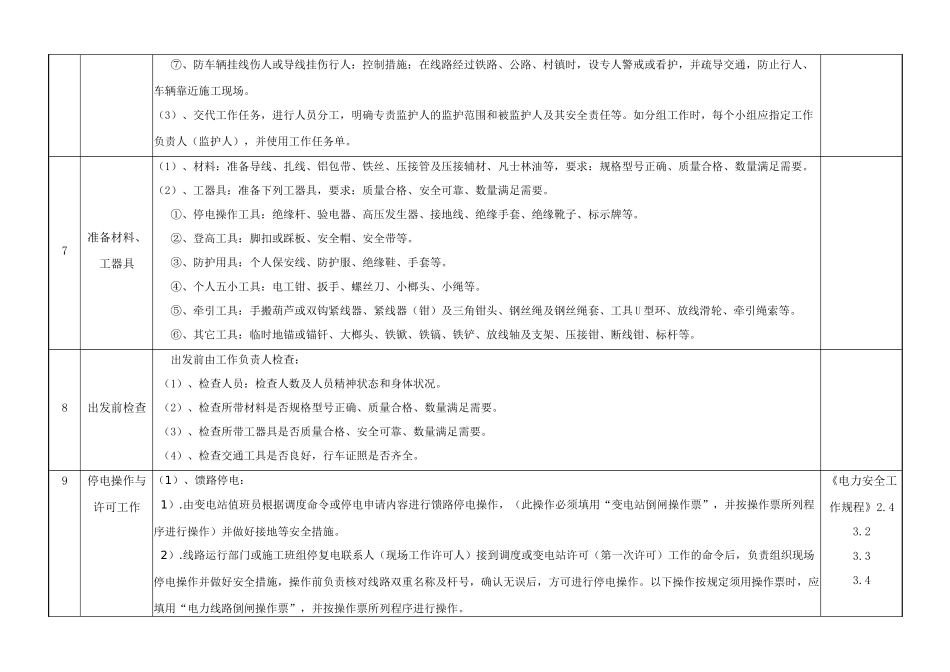

落实施工作业涉及的交叉跨越(电力线路、弱电线路、公路、建筑物、种植物等)及跨越(穿越)方案
落实所需材料、设备的规格、型号和数量
查看施工现场条件和环境(施工运输道路、种植物损毁赔付等)
(3)、根据现场勘察结果,对施工危险性、复杂性和困难程度较大的施工作业项目,必要时应编制组织措施、技术措施和安全措施,经本单位主管安全生产领导批准后执行
《电力安全工作规程》2
23申请停电 施工日期确定后,应提前一天送达书面停电申请
(1)、馈路停电:由线路运行部门办理停电申请手续,经生产主管或调度部门审批签字后,送达调度或变电站值班员
(2)、线路部分停电或支线停电:由线路运行部门或施工班组向线路运行部门申请停电并办理停电申请手续,经生产主管部门审批签字后,由批准申请部门和申请部门各保留一份
(3)、如停电作业需其他单位(包括用户)线路配合停电时,应由施工单位事先联系,送达书面停电申请,取得配合停电单位的同意,并要求配合停电单位做好停电、接地等安全措施
4通知用户停电申请批准后,由生产调度部门或用户管理部门提前 7 天将具体停电时间电话或书面通知用户,并将通知人及用户接受通知人的姓名、通知时间等记入记录,以备查询
