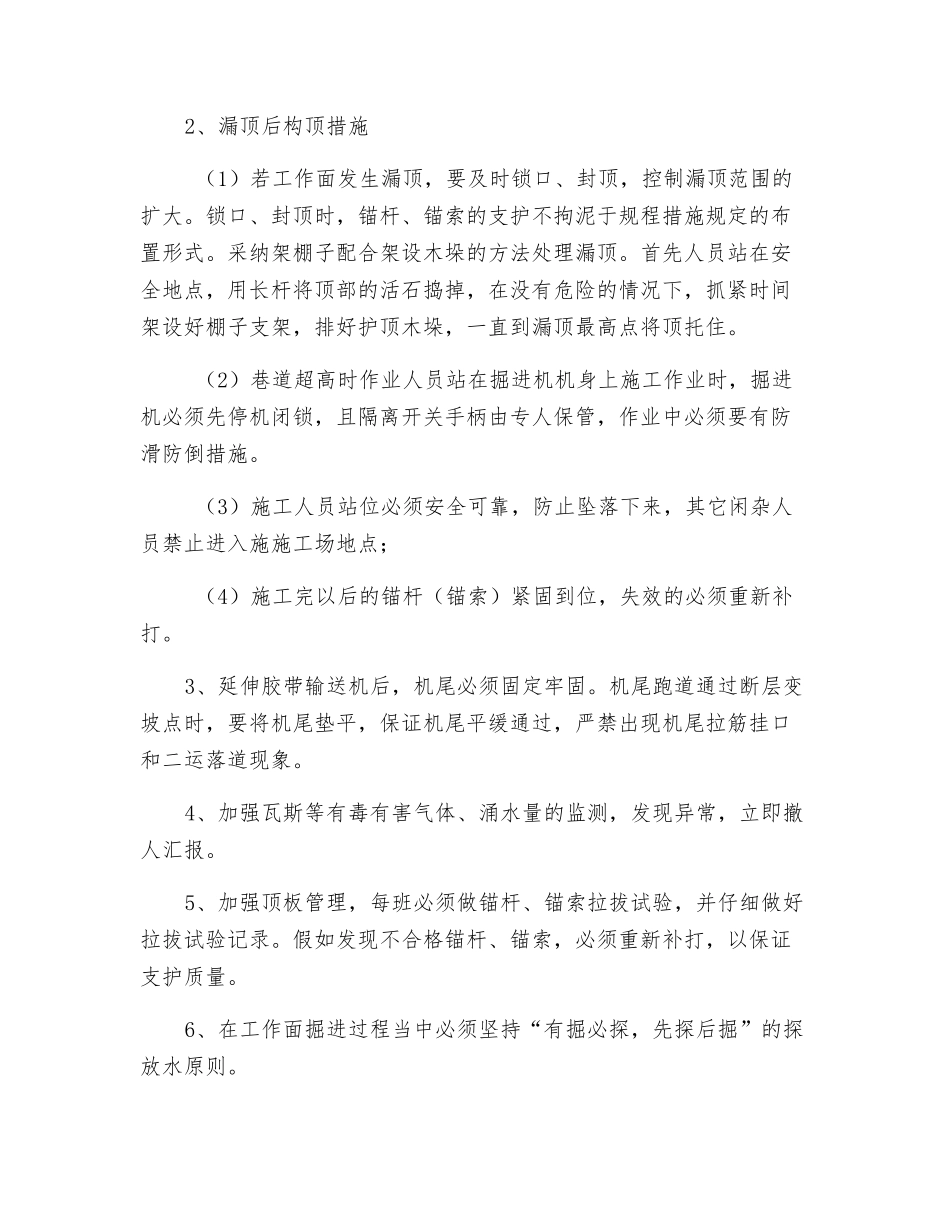

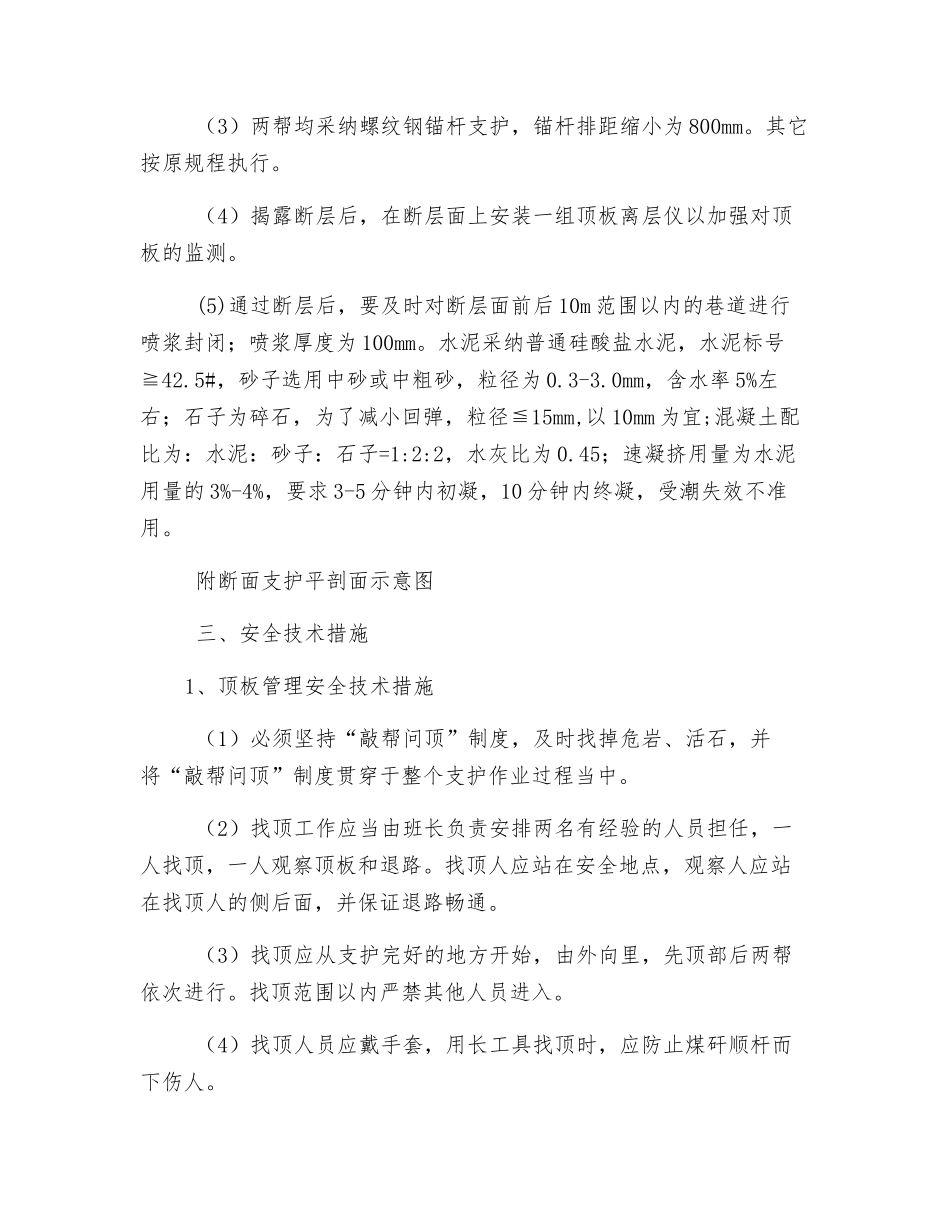

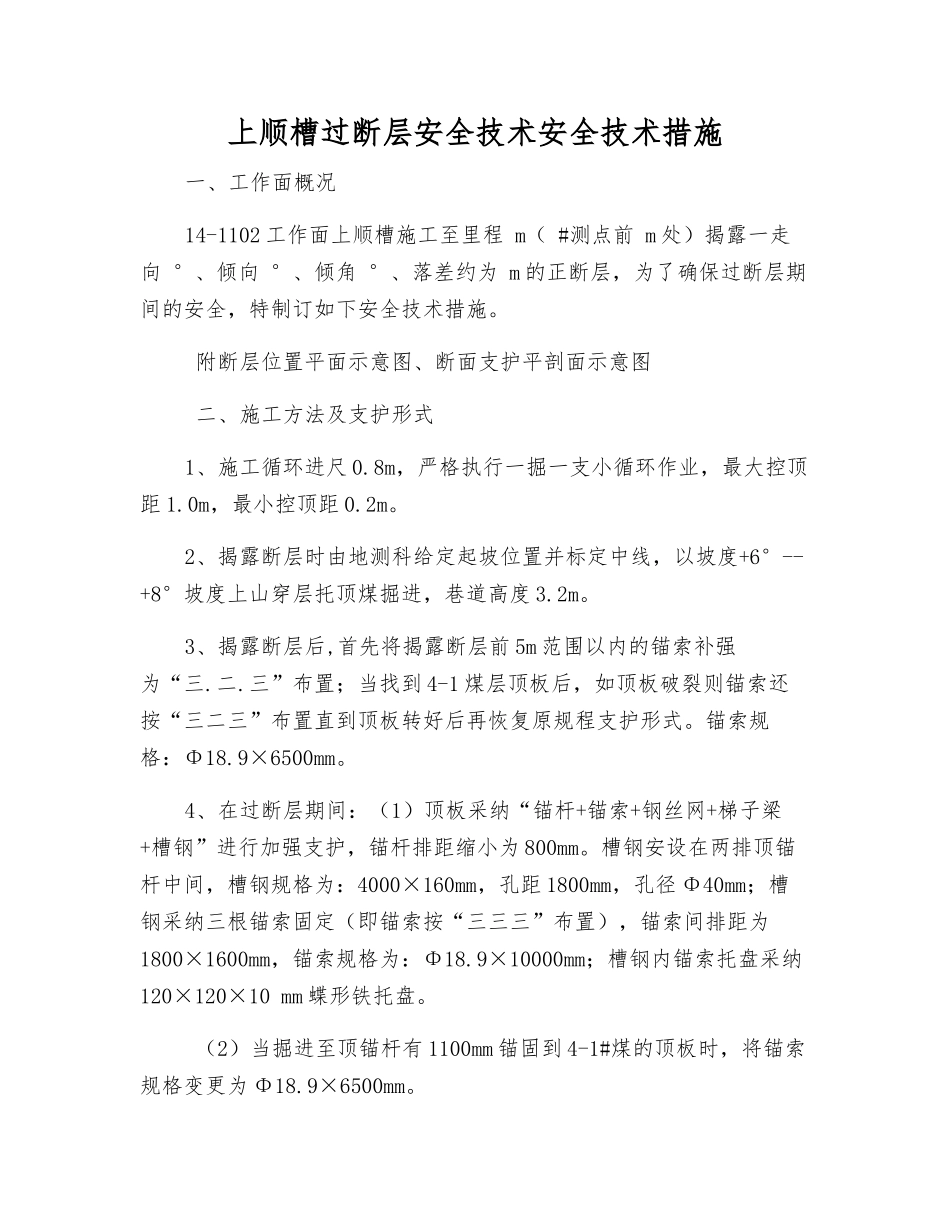

上顺槽过断层安全技术安全技术措施一、工作面概况14-1102 工作面上顺槽施工至里程 m( #测点前 m 处)揭露一走向 °、倾向 °、倾角 °、落差约为 m 的正断层,为了确保过断层期间的安全,特制订如下安全技术措施
附断层位置平面示意图、断面支护平剖面示意图 二、施工方法及支护形式1、施工循环进尺 0
8m,严格执行一掘一支小循环作业,最大控顶距 1
0m,最小控顶距 0
2、揭露断层时由地测科给定起坡位置并标定中线,以坡度+6°--+8°坡度上山穿层托顶煤掘进,巷道高度 3
3、揭露断层后,首先将揭露断层前 5m 范围以内的锚索补强为“三
三”布置;当找到 4-1 煤层顶板后,如顶板破裂则锚索还按“三二三”布置直到顶板转好后再恢复原规程支护形式
锚索规格:Φ18
9×6500mm
4、在过断层期间:(1)顶板采纳“锚杆+锚索+钢丝网+梯子梁+槽钢”进行加强支护,锚杆排距缩小为 800mm
槽钢安设在两排顶锚杆中间,槽钢规格为:4000×160mm,孔距 1800mm,孔径 Φ40mm;槽钢采纳三根锚索固定(即锚索按“三三三”布置),锚索间排距为1800×1600mm,锚索规格为:Φ18
9×10000mm;槽钢内锚索托盘采纳120×120×10 mm 蝶形铁托盘
(2)当掘进至顶锚杆有 1100mm 锚固到 4-1#煤的顶板时,将锚索规格变更为 Φ18
9×6500mm
(3)两帮均采纳螺纹钢锚杆支护,锚杆排距缩小为 800mm
其它按原规程执行
(4)揭露断层后,在断层面上安装一组顶板离层仪以加强对顶板的监测
(5)通过断层后,要及时对断层面前后 10m 范围以内的巷道进行喷浆封闭;喷浆厚度为 100mm
水泥采纳普通硅酸盐水泥,水泥标号≧42
5#,砂子选用中砂或中粗砂,粒径为 0
0mm,含水率 5%左右;石子为碎石,为了减小回
