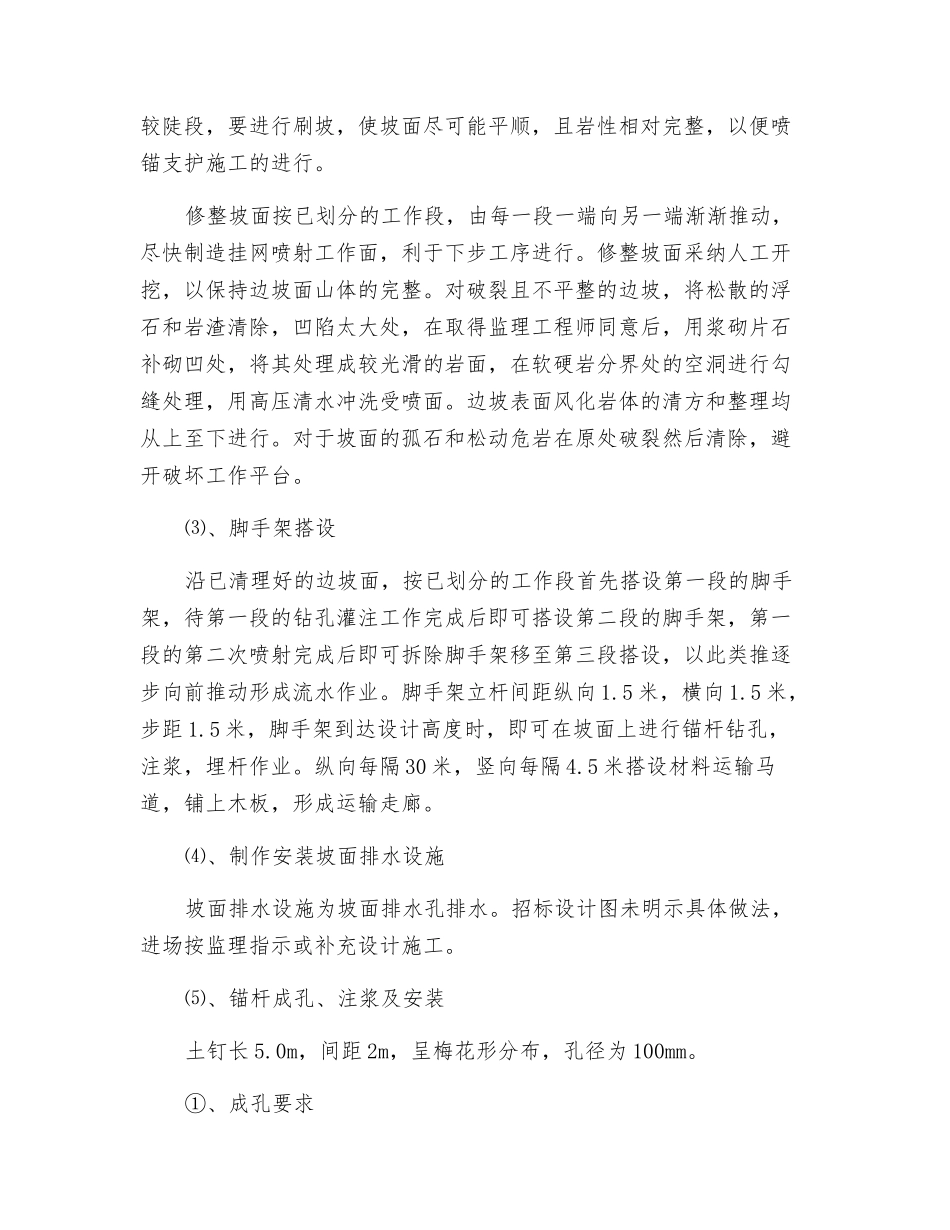

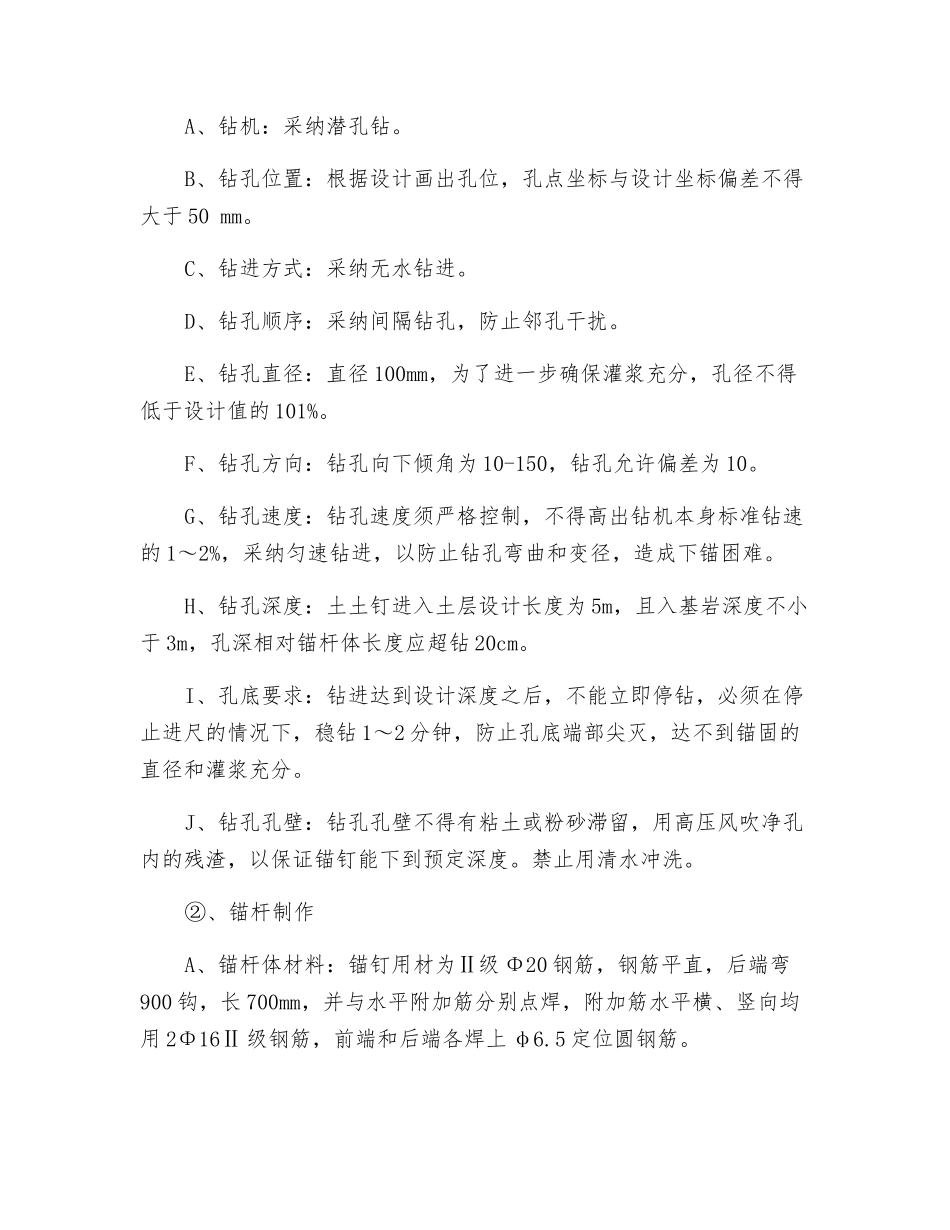

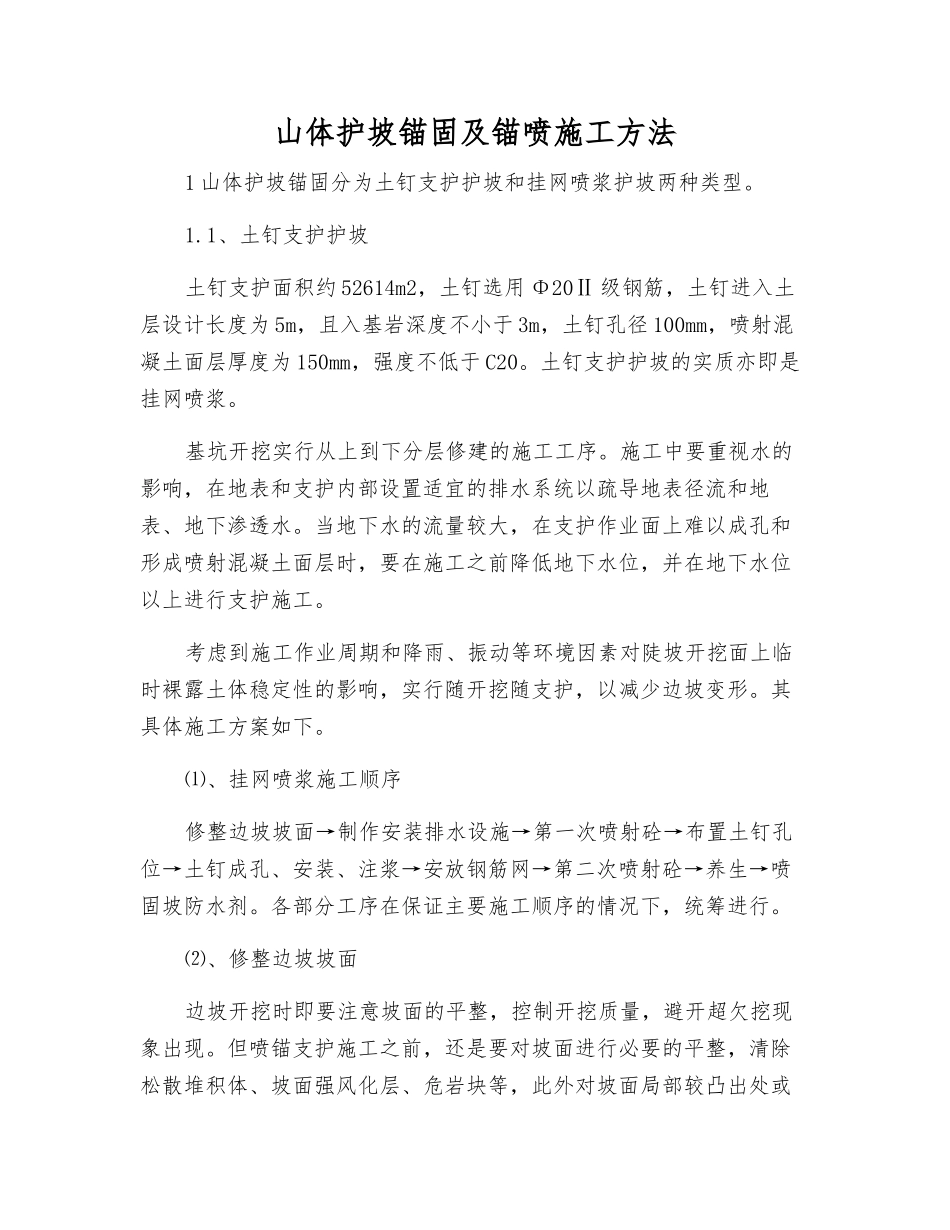

山体护坡锚固及锚喷施工方法1 山体护坡锚固分为土钉支护护坡和挂网喷浆护坡两种类型。1.1、土钉支护护坡土钉支护面积约 52614m2,土钉选用 Φ20Ⅱ 级钢筋,土钉进入土层设计长度为 5m,且入基岩深度不小于 3m,土钉孔径 100mm,喷射混凝土面层厚度为 150mm,强度不低于 C20。土钉支护护坡的实质亦即是挂网喷浆。基坑开挖实行从上到下分层修建的施工工序。施工中要重视水的影响,在地表和支护内部设置适宜的排水系统以疏导地表径流和地表、地下渗透水。当地下水的流量较大,在支护作业面上难以成孔和形成喷射混凝土面层时,要在施工之前降低地下水位,并在地下水位以上进行支护施工。考虑到施工作业周期和降雨、振动等环境因素对陡坡开挖面上临时裸露土体稳定性的影响,实行随开挖随支护,以减少边坡变形。其具体施工方案如下。⑴、挂网喷浆施工顺序修整边坡坡面→制作安装排水设施→第一次喷射砼→布置土钉孔位→土钉成孔、安装、注浆→安放钢筋网→第二次喷射砼→养生→喷固坡防水剂。各部分工序在保证主要施工顺序的情况下,统筹进行。⑵、修整边坡坡面边坡开挖时即要注意坡面的平整,控制开挖质量,避开超欠挖现象出现。但喷锚支护施工之前,还是要对坡面进行必要的平整,清除松散堆积体、坡面强风化层、危岩块等,此外对坡面局部较凸出处或较陡段,要进行刷坡,使坡面尽可能平顺,且岩性相对完整,以便喷锚支护施工的进行。修整坡面按已划分的工作段,由每一段一端向另一端渐渐推动,尽快制造挂网喷射工作面,利于下步工序进行。修整坡面采纳人工开挖,以保持边坡面山体的完整。对破裂且不平整的边坡,将松散的浮石和岩渣清除,凹陷太大处,在取得监理工程师同意后,用浆砌片石补砌凹处,将其处理成较光滑的岩面,在软硬岩分界处的空洞进行勾缝处理,用高压清水冲洗受喷面。边坡表面风化岩体的清方和整理均从上至下进行。对于坡面的孤石和松动危岩在原处破裂然后清除,避开破坏工作平台。⑶、脚手架搭设沿已清理好的边坡面,按已划分的工作段首先搭设第一段的脚手架,待第一段的钻孔灌注工作完成后即可搭设第二段的脚手架,第一段的第二次喷射完成后即可拆除脚手架移至第三段搭设,以此类推逐步向前推动形成流水作业。脚手架立杆间距纵向 1.5 米,横向 1.5 米,步距 1.5 米,脚手架到达设计高度时,即可在坡面上进行锚杆钻孔,注浆,埋杆作业。纵向每隔 30 米,竖向每隔 4.5 米搭设材料运输马道,铺上木板,形成运输走廊。...
