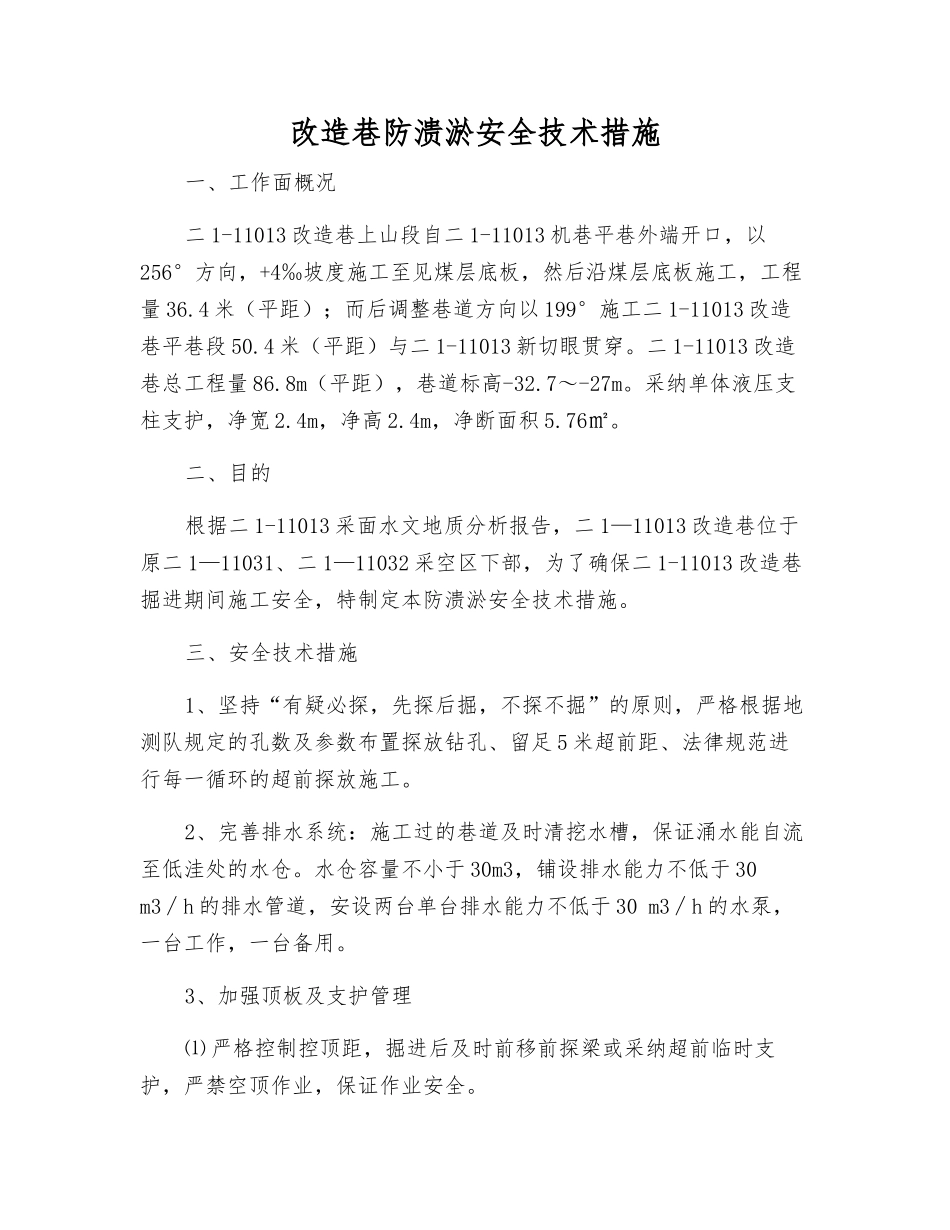

改造巷防溃淤安全技术措施一、工作面概况二 1-11013 改造巷上山段自二 1-11013 机巷平巷外端开口,以256°方向,+4‰坡度施工至见煤层底板,然后沿煤层底板施工,工程量 36.4 米(平距);而后调整巷道方向以 199°施工二 1-11013 改造巷平巷段 50.4 米(平距)与二 1-11013 新切眼贯穿。二 1-11013 改造巷总工程量 86.8m(平距),巷道标高-32.7~-27m。采纳单体液压支柱支护,净宽 2.4m,净高 2.4m,净断面积 5.76㎡。二、目的根据二 1-11013 采面水文地质分析报告,二 1—11013 改造巷位于原二 1—11031、二 1—11032 采空区下部,为了确保二 1-11013 改造巷掘进期间施工安全,特制定本防溃淤安全技术措施。三、安全技术措施1、坚持“有疑必探,先探后掘,不探不掘”的原则,严格根据地测队规定的孔数及参数布置探放钻孔、留足 5 米超前距、法律规范进行每一循环的超前探放施工。2、完善排水系统:施工过的巷道及时清挖水槽,保证涌水能自流至低洼处的水仓。水仓容量不小于 30m3,铺设排水能力不低于 30 m3∕h 的排水管道,安设两台单台排水能力不低于 30 m3∕h 的水泵,一台工作,一台备用。3、加强顶板及支护管理⑴ 严格控制控顶距,掘进后及时前移前探梁或采纳超前临时支护,严禁空顶作业,保证作业安全。⑵ 加强安全检查,严格执行敲帮问顶制度,活动的煤矸必须挑下,架棚时要严格根据工序质量要求将顶帮刹紧背实,杜绝空帮空顶现象。⑶ 如遇地质构造破坏带或层理裂隙发育区,要缩小棚距,工作面迎头应采纳防倒器把棚子连成一体,以防棚子被推倒,必要时还要打中心顶子以抵抗突然来压。⑷ 及时整修变形或扭斜的支架;凡因支护失效而空顶的地点,重新支护时应该先护顶再施工。⑸ 巷道掘进时要提高支架的稳定性,可采纳防倒器连接固定,以防推倒;倾斜巷道中,支架被推倒的可能性更大,其支架间撑木的强度,密度要适当加大。4、施工队做好探放水的准备工作,探放水期间由地测队安排人员进行现场指导并对探测数据(水源位置、性质、水压、水量)进行记录,以便实行相应的措施。5、所有在工作面作业人员都必须熟练掌握透水预兆,发现透水预兆时,必须停止作业实行措施,报告矿井调度室,假如情况危险必须发出警报,撤出所有受水威胁地点的人员。透水预兆:工作地点有挂红、挂汗、空气变冷、出现雾气、水叫、顶板淋水加大、顶板来压、底板鼓起或出现裂隙渗水,水色发浑、有臭味等。6、施工探水孔前应...
