楼板开裂防治措施一、设计技术措施(1)楼板厚度不宜小于 1mm ;当埋设线管较密、或 线管交叉时,板厚不宜小于 120mm
建筑外转角处的室内 角部板块和井式楼盖的角部板块,其板厚不宜小于 120mm(见图 1a、图 1b )
建筑物平面刚度突变处的楼板宜适当加 厚
(2)挑出阳台宜用梁式结构;当挑出长度 L>1

5m 时, 应采纳梁式结构;当 1・0m 3bh/10i,Ls>3bh/10(用于双向板)图 1ah 》 120 (用于单向板)图 1b(7)在建筑平面刚度或宽度)突变处,板底板面通长钢 筋配筋量 As >3bh/10
(8)室外悬臂板跨度 L>4mm 、长度大于 3m 时, 应按图 2 所示配抗裂钢筋
L 》 4 图 2(9)屋面板、露台板、厨房厕所板以及450mm 时,应在梁两侧面设置 腰筋,每侧腰筋配筋率 As >bhw/10,间距不大于 2mm,如图 3 所示
(11 )悬吊于梁下的外墙混凝土装饰板,不论整浇或后 浇,均应设置足够的抗裂纵筋,限制裂缝宽度,如图 4 所示
梁|J 每侧 As>bhw/10 /♦・0抗裂纵筋间距不大于 2・$悬吊板

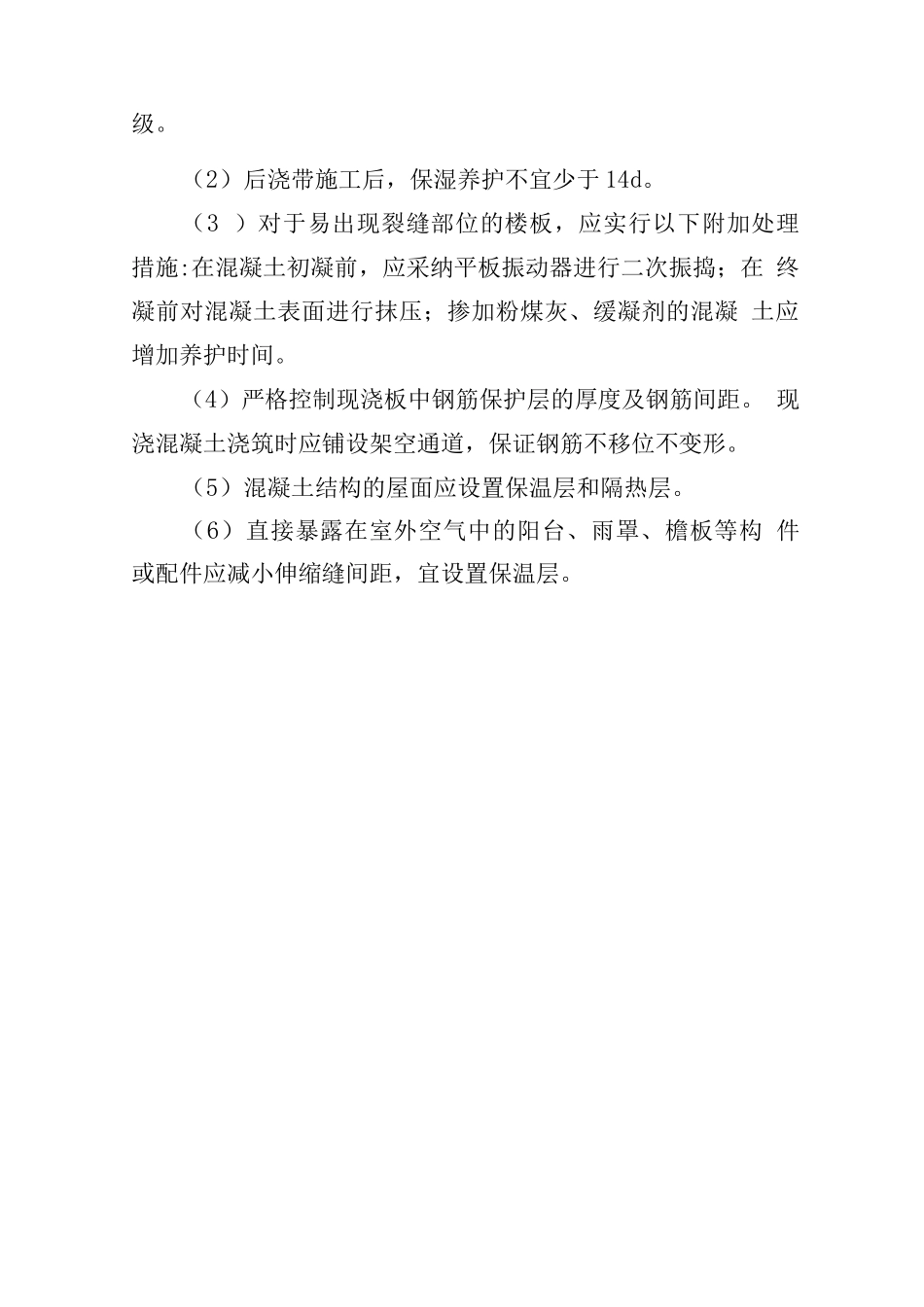

图 3 图 4二、施工技术措施(1 )后浇带的混凝土强度等级宜较其两侧构件提高一 个等级
(2)后浇带施工后,保湿养护不宜少于 14d
(3 )对于易出现裂缝部位的楼板,应实行以下附加处理 措施:在混凝土初凝前,应采纳平板振动器进行二次振捣;在 终凝前对混凝土表面进行抹压;掺加粉煤灰、缓凝剂的混凝 土应增加养护时间
(4)严格控制现浇板中钢筋保护层的厚度及钢筋间距
现浇混凝土浇筑时应铺设架空通道,保证钢筋不移位不变形
(5)混凝土结构的屋面应设置保温层和隔热层
(6)直接暴露在室外空气中的阳台、雨罩、檐板等构 件或配件应减小伸缩缝间距,宜设置保温层
