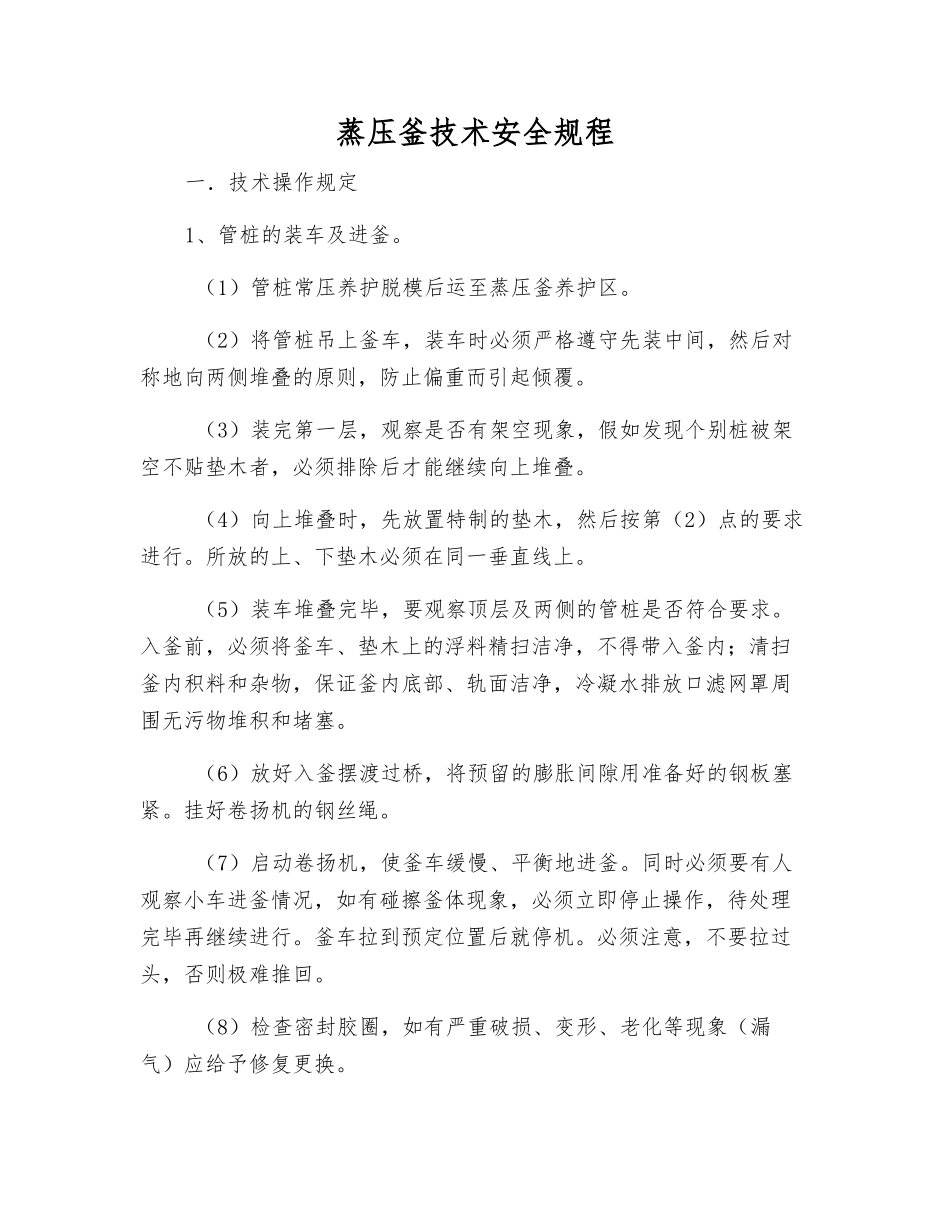

蒸压釜技术安全规程一.技术操作规定1、管桩的装车及进釜
(1)管桩常压养护脱模后运至蒸压釜养护区
(2)将管桩吊上釜车,装车时必须严格遵守先装中间,然后对称地向两侧堆叠的原则,防止偏重而引起倾覆
(3)装完第一层,观察是否有架空现象,假如发现个别桩被架空不贴垫木者,必须排除后才能继续向上堆叠
(4)向上堆叠时,先放置特制的垫木,然后按第(2)点的要求进行
所放的上、下垫木必须在同一垂直线上
(5)装车堆叠完毕,要观察顶层及两侧的管桩是否符合要求
入釜前,必须将釜车、垫木上的浮料精扫洁净,不得带入釜内;清扫釜内积料和杂物,保证釜内底部、轨面洁净,冷凝水排放口滤网罩周围无污物堆积和堵塞
(6)放好入釜摆渡过桥,将预留的膨胀间隙用准备好的钢板塞紧
挂好卷扬机的钢丝绳
(7)启动卷扬机,使釜车缓慢、平衡地进釜
同时必须要有人观察小车进釜情况,如有碰擦釜体现象,必须立即停止操作,待处理完毕再继续进行
釜车拉到预定位置后就停机
必须注意,不要拉过头,否则极难推回
(8)检查密封胶圈,如有严重破损、变形、老化等现象(漏气)应给予修复更换

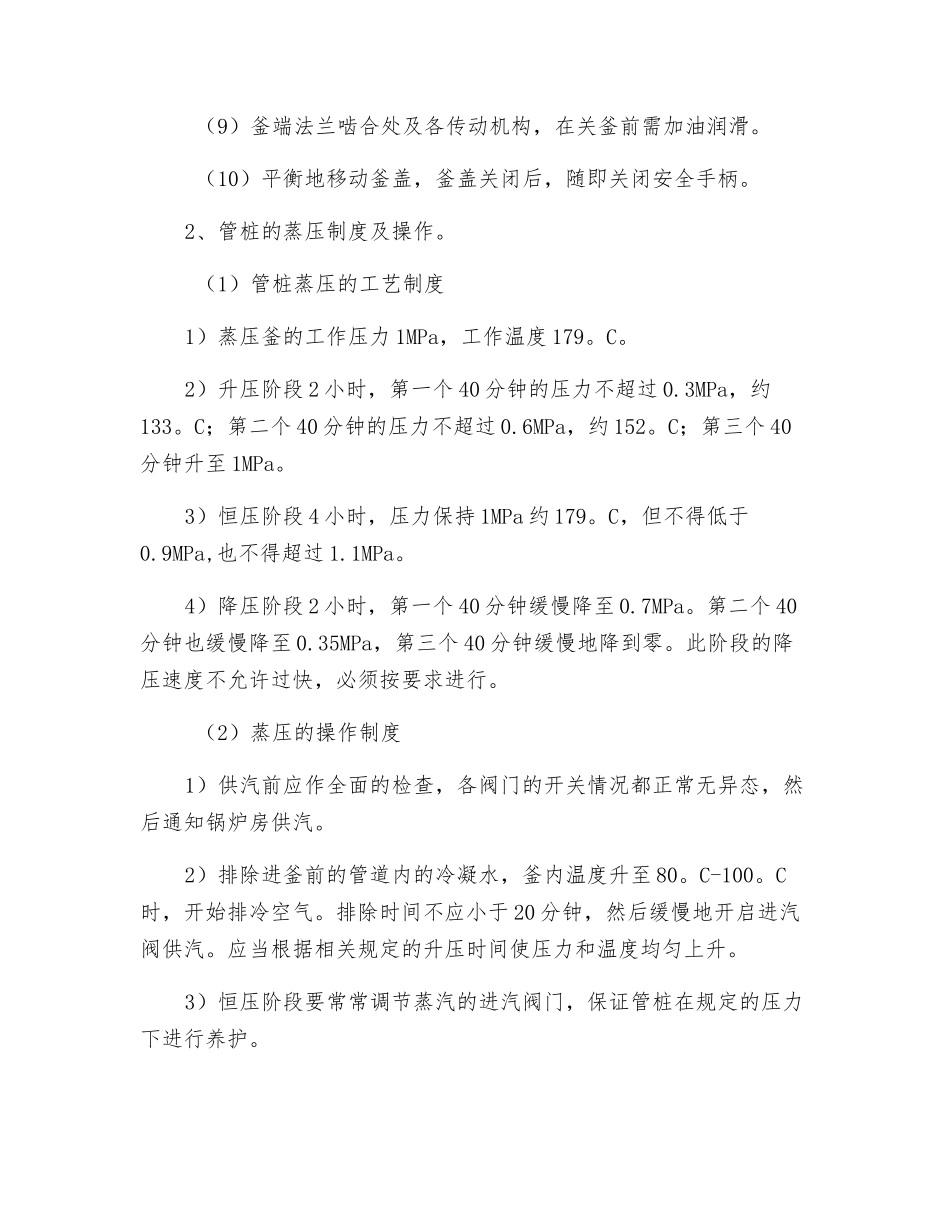

(9)釜端法兰啮合处及各传动机构,在关釜前需加油润滑
(10)平衡地移动釜盖,釜盖关闭后,随即关闭安全手柄
2、管桩的蒸压制度及操作
(1)管桩蒸压的工艺制度1)蒸压釜的工作压力 1MPa,工作温度 179
2)升压阶段 2 小时,第一个 40 分钟的压力不超过 0
3MPa,约133
C;第二个 40 分钟的压力不超过 0
6MPa,约 152
C;第三个 40分钟升至 1MPa
3)恒压阶段 4 小时,压力保持 1MPa 约 179

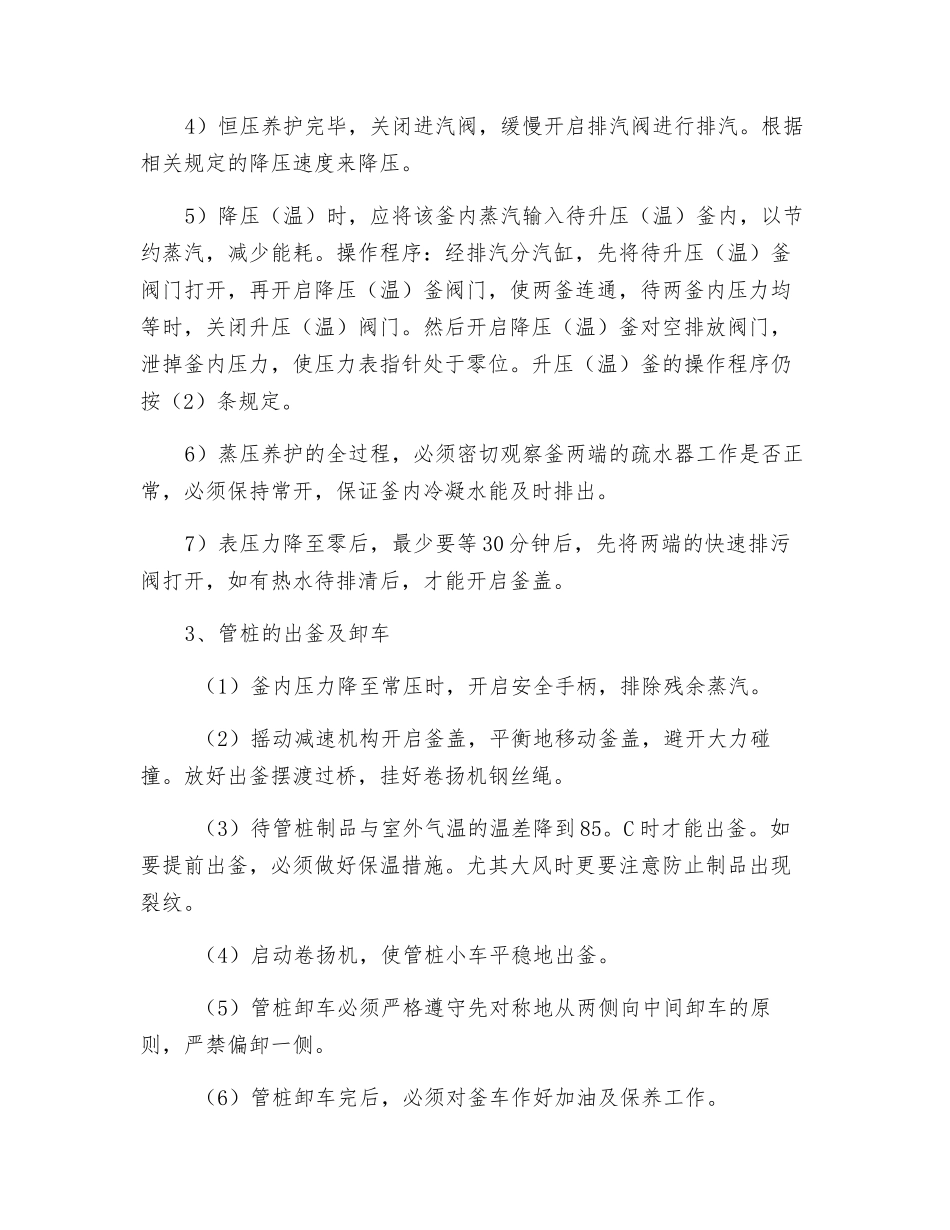

C,但不得低于0
9MPa,也不得超过 1
4)降压阶段 2 小时,第一个 40 分钟缓慢降至 0
第二个 40分钟也缓慢降至 0
35MPa,第三个 40 分钟缓慢地降到零
