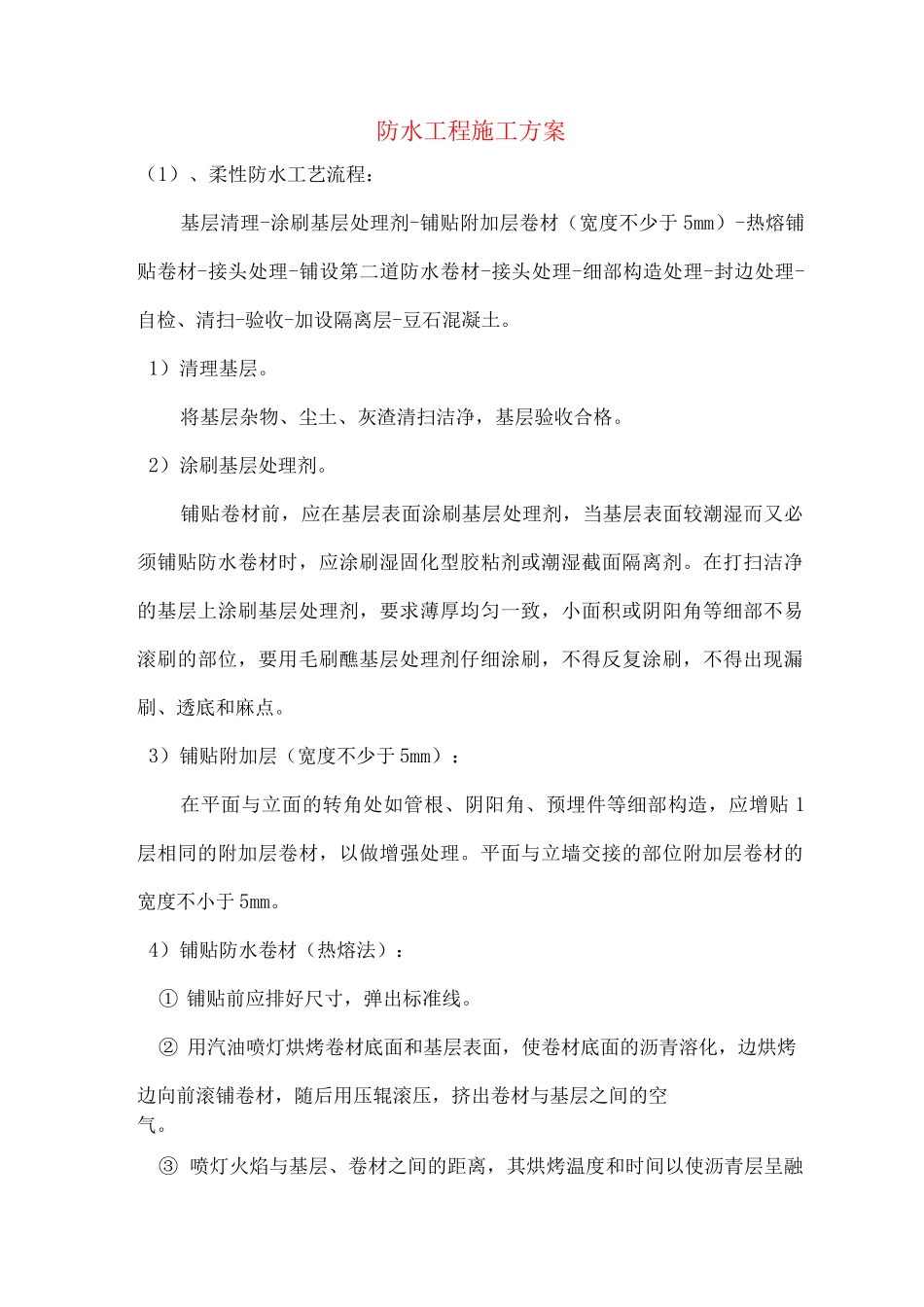

防水工程施工方案(1)、柔性防水工艺流程:基层清理-涂刷基层处理剂-铺贴附加层卷材(宽度不少于 5mm)-热熔铺贴卷材-接头处理-铺设第二道防水卷材-接头处理-细部构造处理-封边处理-自检、清扫-验收-加设隔离层-豆石混凝土
1)清理基层
将基层杂物、尘土、灰渣清扫洁净,基层验收合格
2)涂刷基层处理剂
铺贴卷材前,应在基层表面涂刷基层处理剂,当基层表面较潮湿而又必须铺贴防水卷材时,应涂刷湿固化型胶粘剂或潮湿截面隔离剂
在打扫洁净的基层上涂刷基层处理剂,要求薄厚均匀一致,小面积或阴阳角等细部不易滚刷的部位,要用毛刷醮基层处理剂仔细涂刷,不得反复涂刷,不得出现漏刷、透底和麻点
3)铺贴附加层(宽度不少于 5mm):在平面与立面的转角处如管根、阴阳角、预埋件等细部构造,应增贴 1层相同的附加层卷材,以做增强处理
平面与立墙交接的部位附加层卷材的宽度不小于 5mm
4)铺贴防水卷材(热熔法):① 铺贴前应排好尺寸,弹出标准线
② 用汽油喷灯烘烤卷材底面和基层表面,使卷材底面的沥青溶化,边烘烤边向前滚铺卷材,随后用压辊滚压,挤出卷材与基层之间的空气
③ 喷灯火焰与基层、卷材之间的距离,其烘烤温度和时间以使沥青层呈融溶状态为度,不得过分加热避开烧穿卷材
④ 卷材与卷材之间必须用满粘法施工,防水卷材与立墙基层也必须满粘法施工,而且粘接得越牢固越好,防止卷材下滑或脱落
铺贴平面与立面相连的卷材应由下向上进行,使卷材紧贴阴角,不得有空鼓和粘结不牢的现象
注意卷材不要走偏
铺贴后必须排除气泡

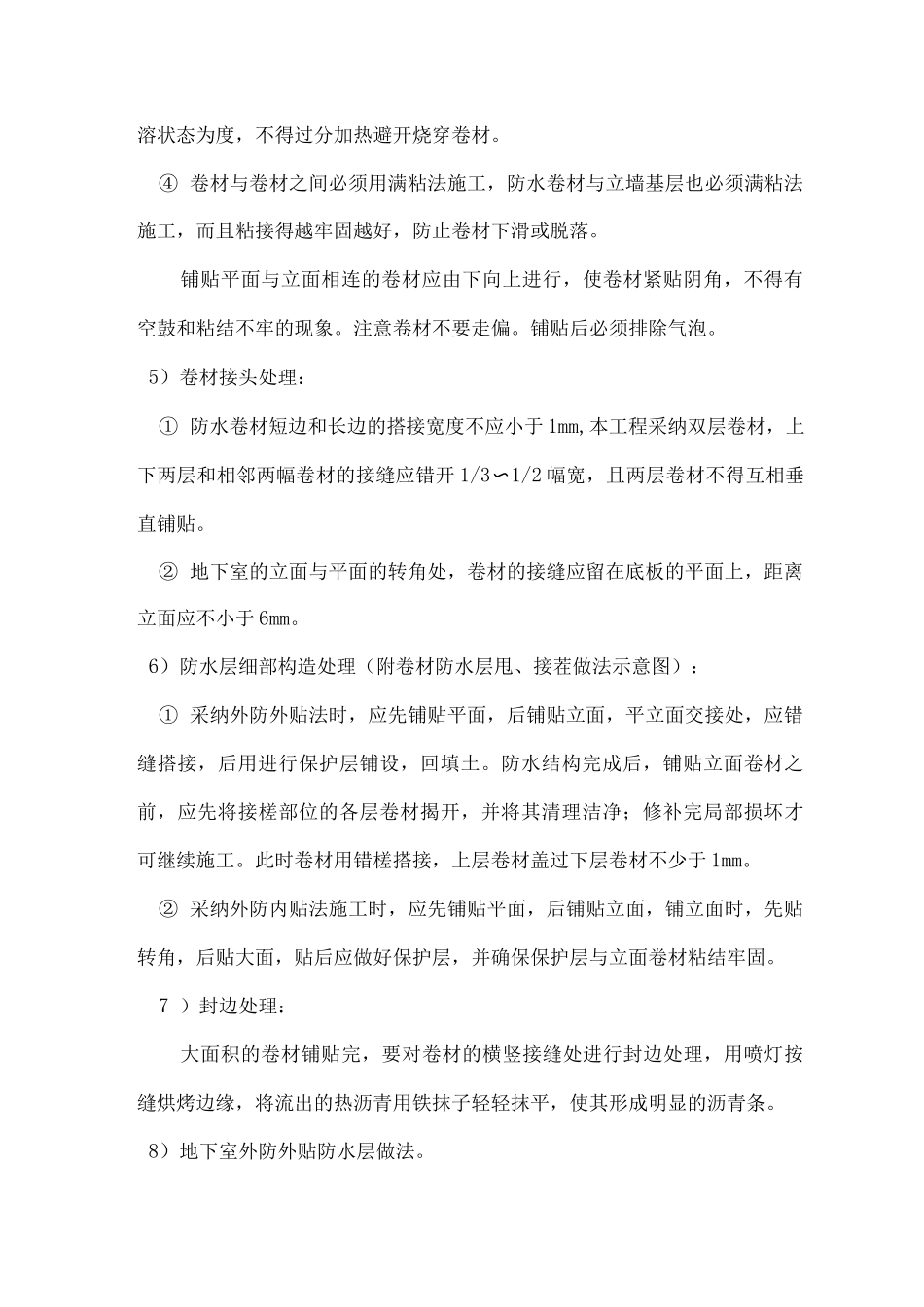

5)卷材接头处理:① 防水卷材短边和长边的搭接宽度不应小于 1mm,本工程采纳双层卷材,上下两层和相邻两幅卷材的接缝应错开 1/3〜1/2 幅宽,且两层卷材不得互相垂直铺贴
② 地下室的立面与平面的转角处,卷材的接缝应留在底板的平面上,距离立面应不小于 6mm

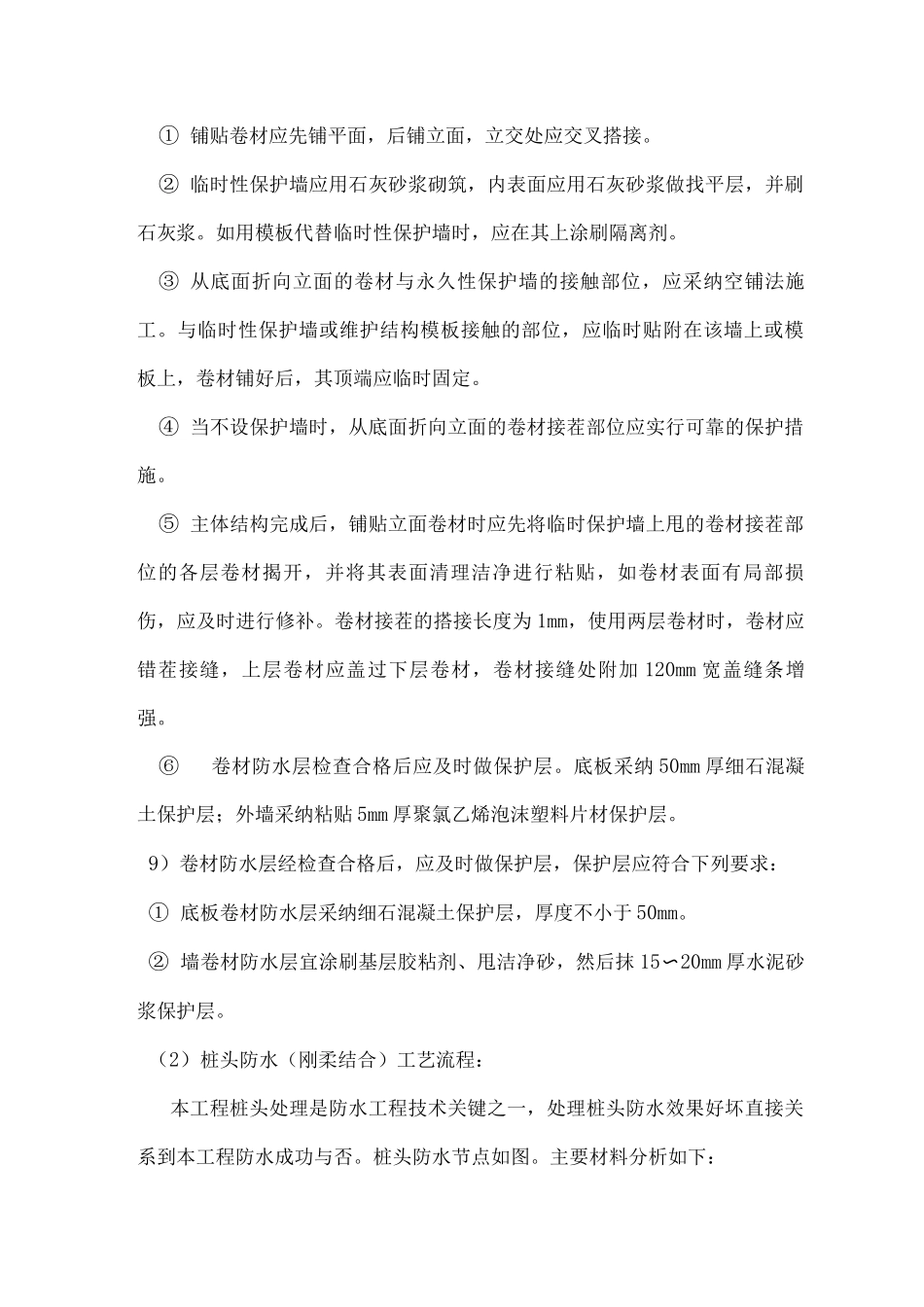

6)防水层细部构造处理(附卷材防水层甩、接
