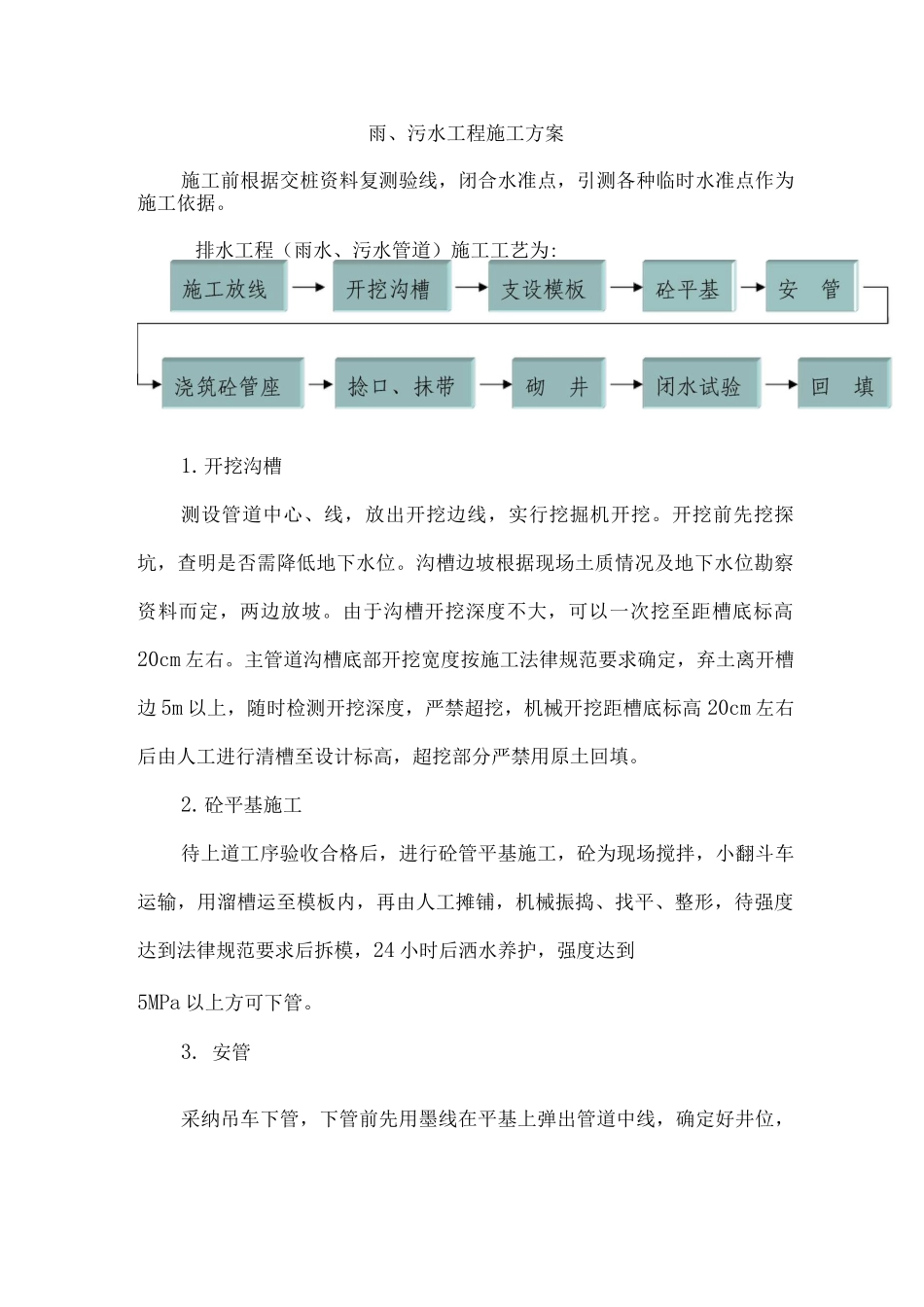

雨、污水工程施工方案施工前根据交桩资料复测验线,闭合水准点,引测各种临时水准点作为施工依据
排水工程(雨水、污水管道)施工工艺为:1

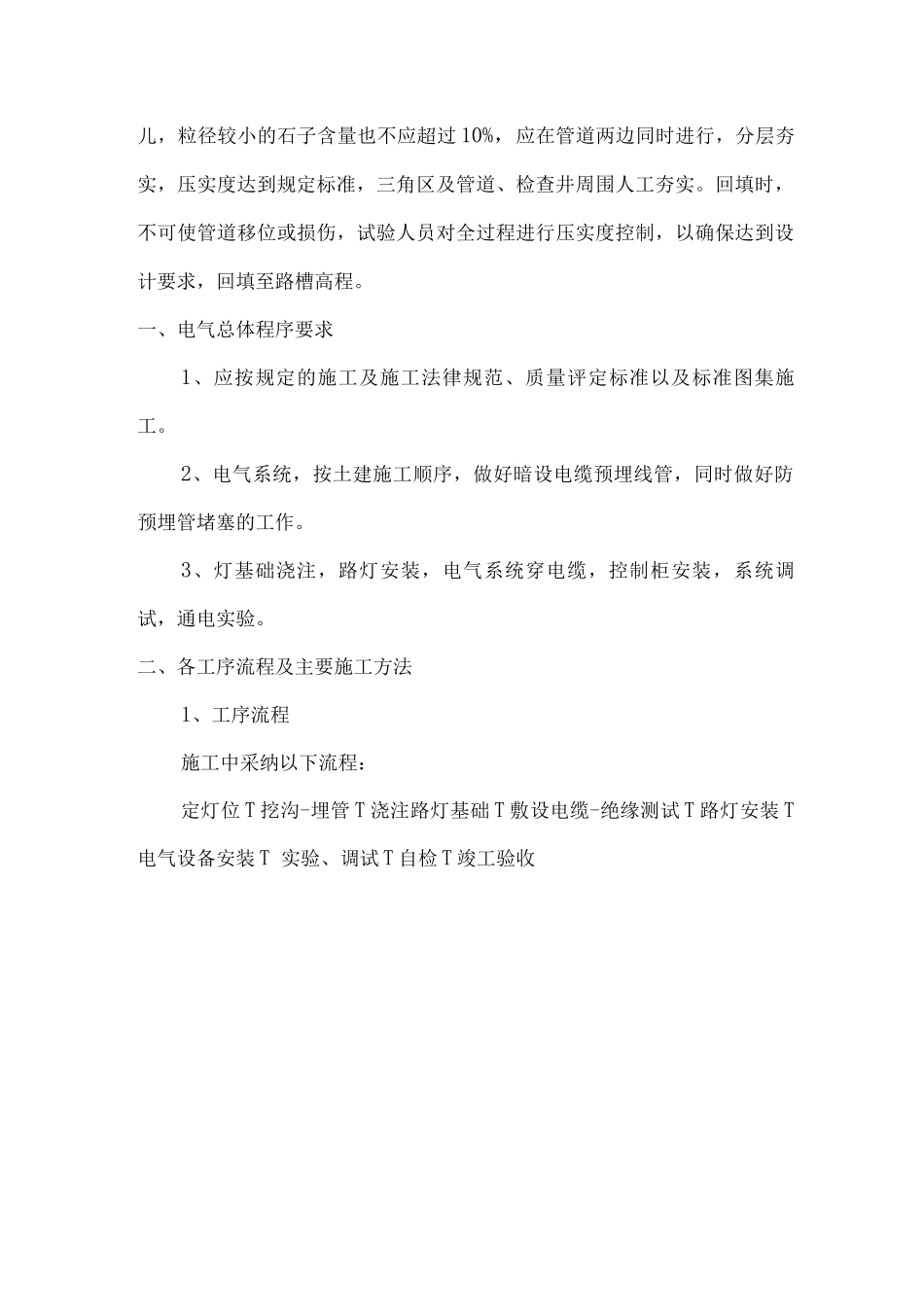

开挖沟槽测设管道中心、线,放出开挖边线,实行挖掘机开挖
开挖前先挖探坑,查明是否需降低地下水位
沟槽边坡根据现场土质情况及地下水位勘察资料而定,两边放坡
由于沟槽开挖深度不大,可以一次挖至距槽底标高20cm 左右
主管道沟槽底部开挖宽度按施工法律规范要求确定,弃土离开槽边 5m 以上,随时检测开挖深度,严禁超挖,机械开挖距槽底标高 20cm 左右后由人工进行清槽至设计标高,超挖部分严禁用原土回填
砼平基施工待上道工序验收合格后,进行砼管平基施工,砼为现场搅拌,小翻斗车运输,用溜槽运至模板内,再由人工摊铺,机械振捣、找平、整形,待强度达到法律规范要求后拆模,24 小时后洒水养护,强度达到5MPa 以上方可下管
安管采纳吊车下管,下管前先用墨线在平基上弹出管道中线,确定好井位,同时将管进行凿毛,清洗洁净后人工配合吊车使管节就位
调节管中心及高程时应垫稳,两侧设撑杠,或用洁净砂、碎石卡紧并及时灌筑砼管座
浇筑砼管座浇筑前,平基先凿毛或刷毛,并冲洗洁净,对平基与管子接触的三角部位,选用同强度等级的混凝土砂浆先行填满、捣实,浇筑混凝土时,两侧应同时进行,并保持两侧混凝土高度一致,防止将管子挤偏,同时管内进入人配合勾捻内缝
浇筑管座时将抹带接用钢丝网插入管座的对砂浆中,钢丝网规格尺寸以及埋设位置、深度应严格根据法律规范操作

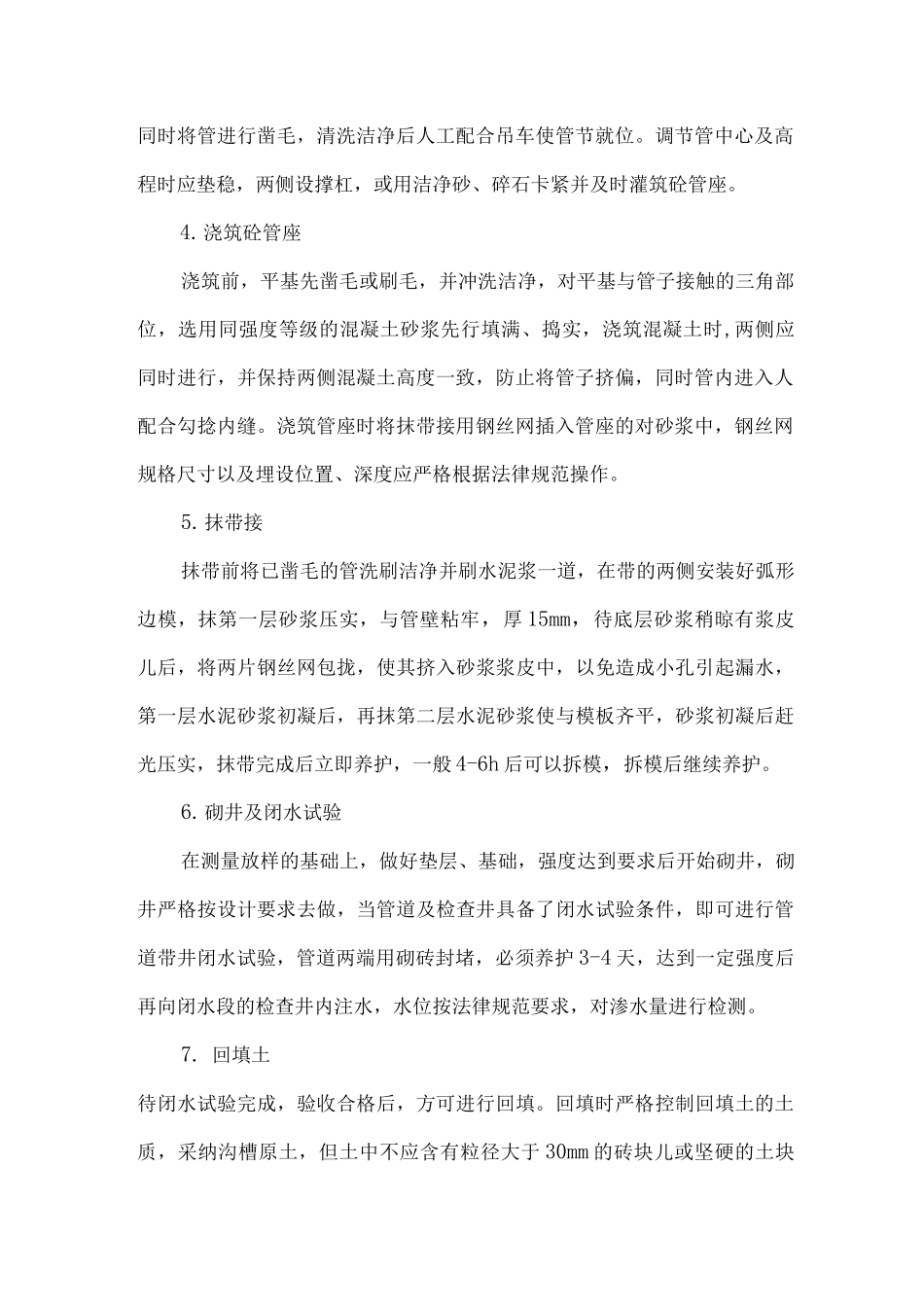

抹带接抹带前将已凿毛的管洗刷洁净并刷水泥浆一道,在带的两侧安装好弧形边模,抹第一层砂浆压实,与管壁粘牢,厚 15mm,待底层砂浆稍晾有浆皮儿后,将两片钢丝网包拢,使其挤入砂浆浆皮中,以免造成小孔引起漏水,第一层水泥砂浆初凝后,再抹第二层水泥砂浆使与模板齐平,砂浆初凝后赶光压实,抹带完成后立即养护,一般 4-6h 后可
