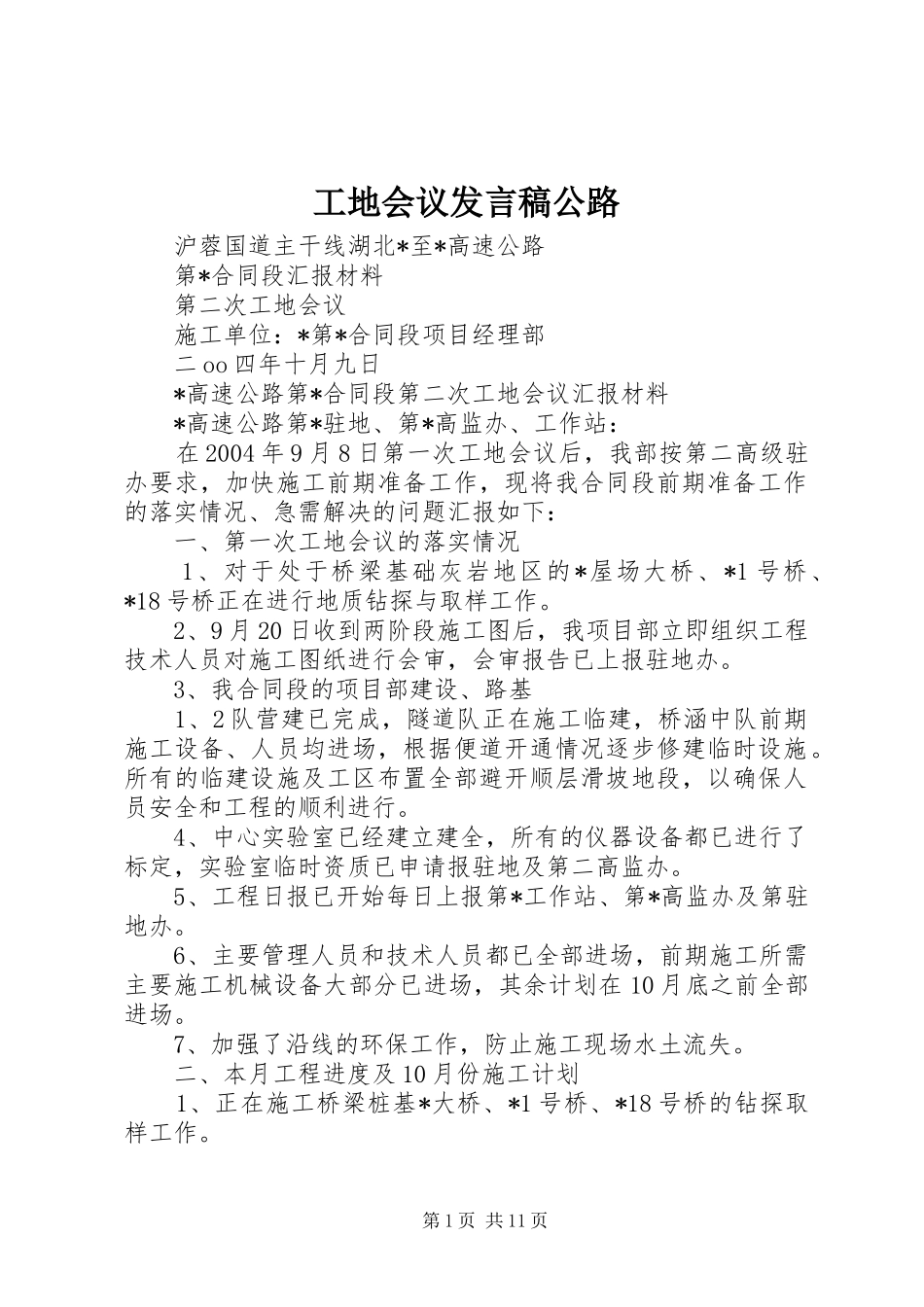

工地会议发言稿公路沪蓉国道主干线湖北*至*高速公路第*合同段汇报材料第二次工地会议施工单位:*第*合同段项目经理部二oo四年十月九日*高速公路第*合同段第二次工地会议汇报材料*高速公路第*驻地、第*高监办、工作站:在2004年9月8日第一次工地会议后,我部按第二高级驻办要求,加快施工前期准备工作,现将我合同段前期准备工作的落实情况、急需解决的问题汇报如下:一、第一次工地会议的落实情况1、对于处于桥梁基础灰岩地区的*屋场大桥、*1号桥、*18号桥正在进行地质钻探与取样工作
2、9月20日收到两阶段施工图后,我项目部立即组织工程技术人员对施工图纸进行会审,会审报告已上报驻地办
3、我合同段的项目部建设、路基1、2队营建已完成,隧道队正在施工临建,桥涵中队前期施工设备、人员均进场,根据便道开通情况逐步修建临时设施
所有的临建设施及工区布置全部避开顺层滑坡地段,以确保人员安全和工程的顺利进行
4、中心实验室已经建立建全,所有的仪器设备都已进行了标定,实验室临时资质已申请报驻地及第二高监办
5、工程日报已开始每日上报第*工作站、第*高监办及第驻地办
6、主要管理人员和技术人员都已全部进场,前期施工所需主要施工机械设备大部分已进场,其余计划在10月底之前全部进场
7、加强了沿线的环保工作,防止施工现场水土流失

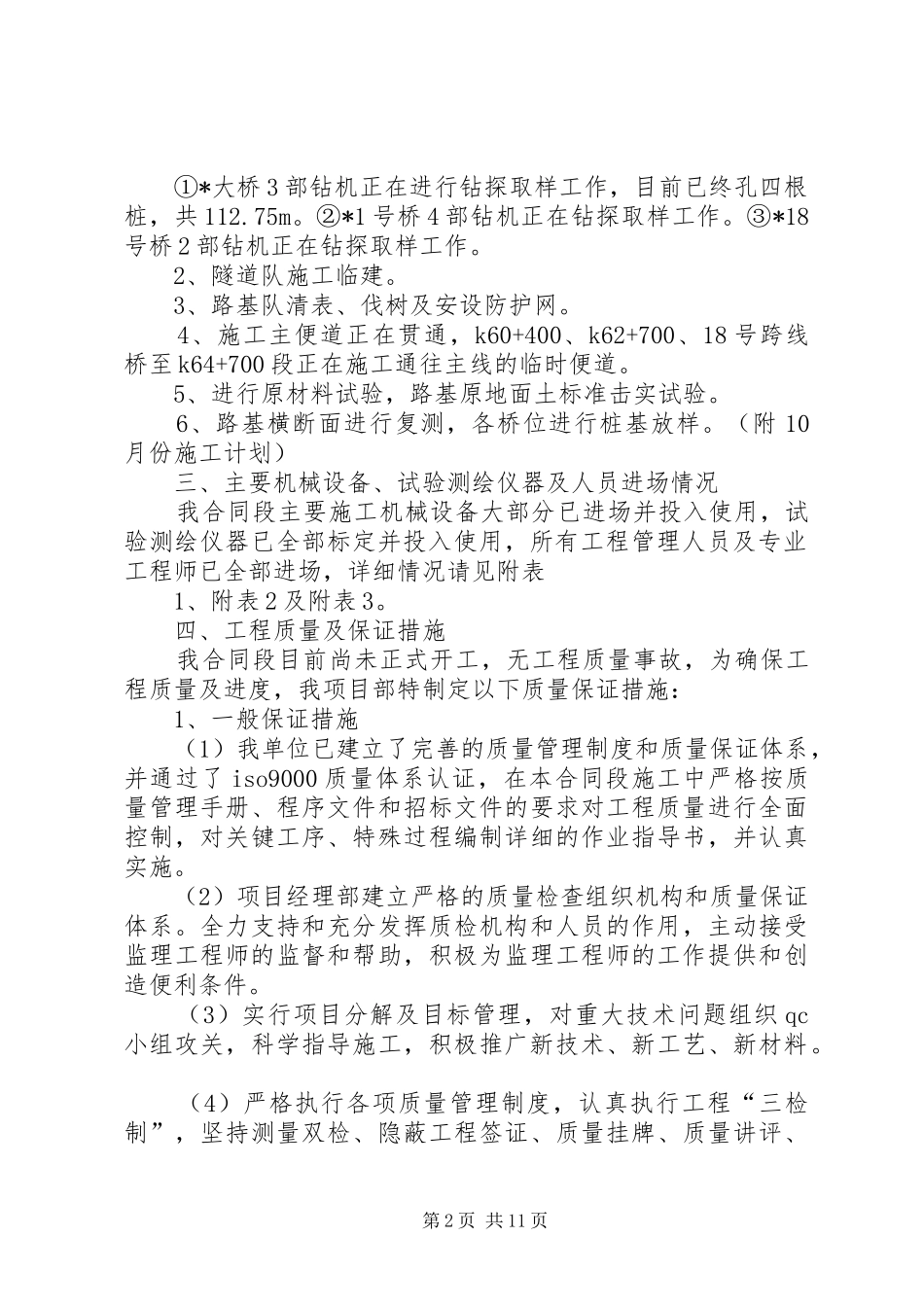

二、本月工程进度及10月份施工计划1、正在施工桥梁桩基*大桥、*1号桥、*18号桥的钻探取样工作
第1页共11页①*大桥3部钻机正在进行钻探取样工作,目前已终孔四根桩,共112
②*1号桥4部钻机正在钻探取样工作
③*18号桥2部钻机正在钻探取样工作
2、隧道队施工临建
3、路基队清表、伐树及安设防护网
4、施工主便道正在贯通,k60+400、k62+700、18号跨线桥至k64+700段正在施工通往主线的临时便道
5、进行原材料试验,路基原地面土标准击实试验
