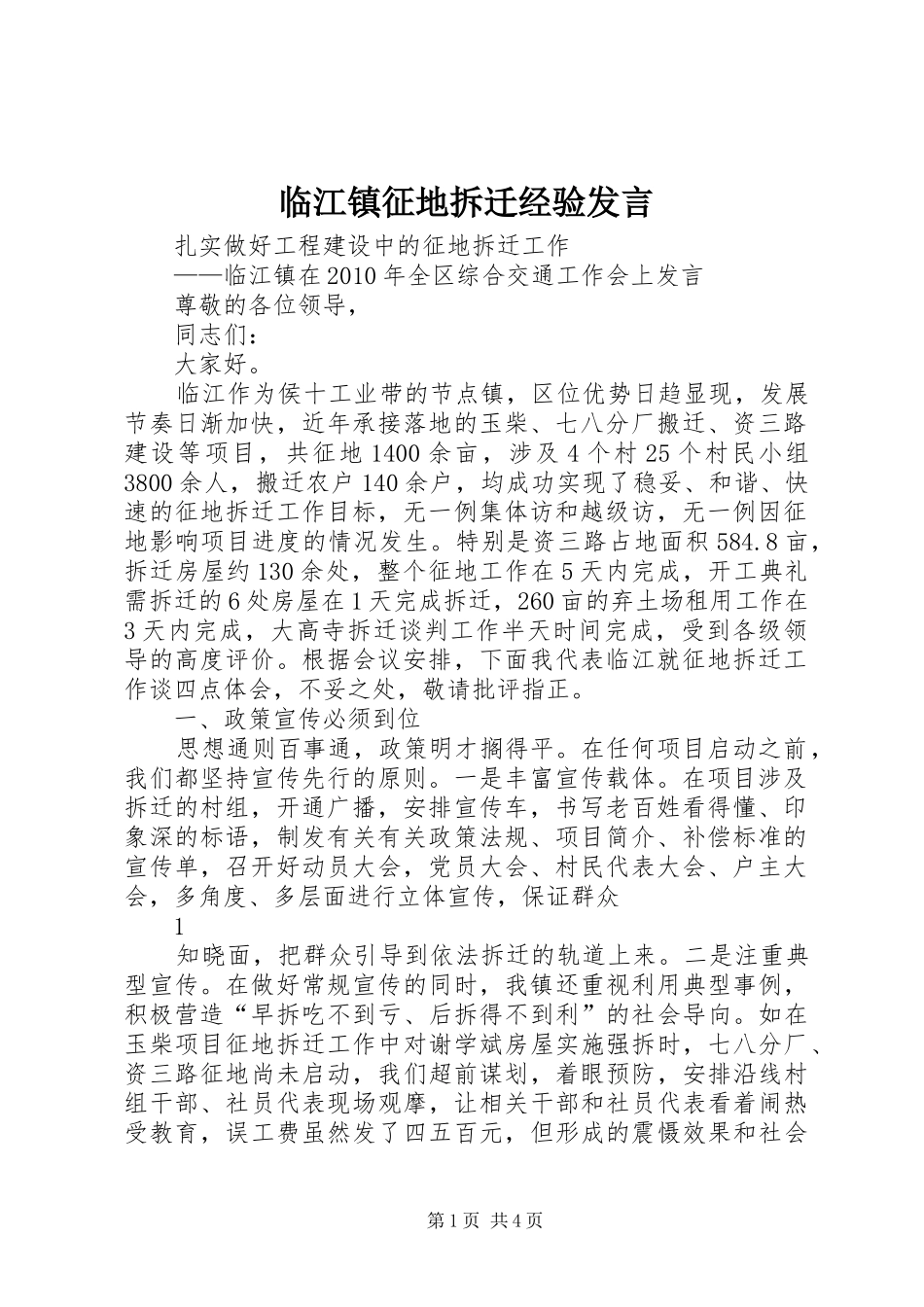

临江镇征地拆迁经验发言扎实做好工程建设中的征地拆迁工作——临江镇在2010年全区综合交通工作会上发言尊敬的各位领导,同志们:大家好
临江作为侯十工业带的节点镇,区位优势日趋显现,发展节奏日渐加快,近年承接落地的玉柴、七八分厂搬迁、资三路建设等项目,共征地1400余亩,涉及4个村25个村民小组3800余人,搬迁农户140余户,均成功实现了稳妥、和谐、快速的征地拆迁工作目标,无一例集体访和越级访,无一例因征地影响项目进度的情况发生
特别是资三路占地面积584
8亩,拆迁房屋约130余处,整个征地工作在5天内完成,开工典礼需拆迁的6处房屋在1天完成拆迁,260亩的弃土场租用工作在3天内完成,大高寺拆迁谈判工作半天时间完成,受到各级领导的高度评价
根据会议安排,下面我代表临江就征地拆迁工作谈四点体会,不妥之处,敬请批评指正
一、政策宣传必须到位思想通则百事通,政策明才搁得平
在任何项目启动之前,我们都坚持宣传先行的原则
一是丰富宣传载体
在项目涉及拆迁的村组,开通广播,安排宣传车,书写老百姓看得懂、印象深的标语,制发有关有关政策法规、项目简介、补偿标准的宣传单,召开好动员大会,党员大会、村民代表大会、户主大会,多角度、多层面进行立体宣传,保证群众1知晓面,把群众引导到依法拆迁的轨道上来
二是注重典型宣传
在做好常规宣传的同时,我镇还重视利用典型事例,积极营造“早拆吃不到亏、后拆得不到利”的社会导向
如在玉柴项目征地拆迁工作中对谢学斌房屋实施强拆时,七八分厂、资三路征地尚未启动,我们超前谋划,着眼预防,安排沿线村组干部、社员代表现场观摩,让相关干部和社员代表看着闹热受教育,误工费虽然发了四五百元,但形成的震慑效果和社会第1页共4页效应以万元为标准也无法衡量
三是强化宣传频率

不论宣传的策划如何精彩,我们的工作对象是农民,认知水平和理解能力有限,加之狭隘的个人利益考虑,其接受政策的时间
