SAP用户操作培训手册物料管理模块-采购最终用户手册版本:1
0目录目的3主题一:供应商主数据维护流程错误
目的本教程的目的是使最终用户掌握对供应商主数据维护的操作方法
必备条件计算机,键盘和鼠标知识Windows技能可以登录mySAP
com系统具备mySAP

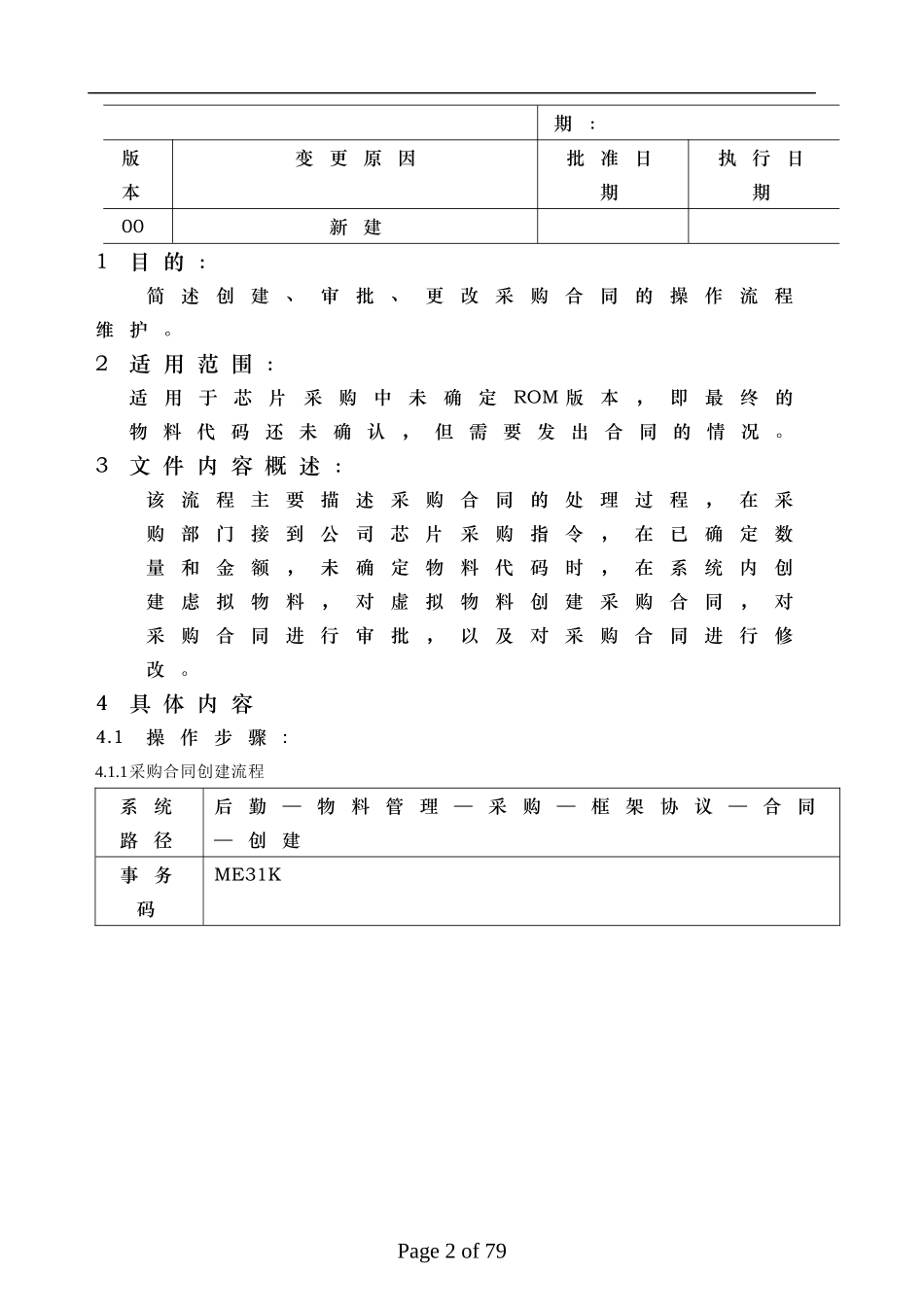

com基础知识主题一:采购合同操作流程采购合同操作流程起草:日期:审核:日期:批准:日期:执行:日Page1of79期:版本变更原因批准日期执行日期00新建1目的:简述创建、审批、更改采购合同的操作流程维护
2适用范围:适用于芯片采购中未确定ROM版本,即最终的物料代码还未确认,但需要发出合同的情况
3文件内容概述:该流程主要描述采购合同的处理过程,在采购部门接到公司芯片采购指令,在已确定数量和金额,未确定物料代码时,在系统内创建虑拟物料,对虚拟物料创建采购合同,对采购合同进行审批,以及对采购合同进行修改
4具体内容4
1操作步骤:4

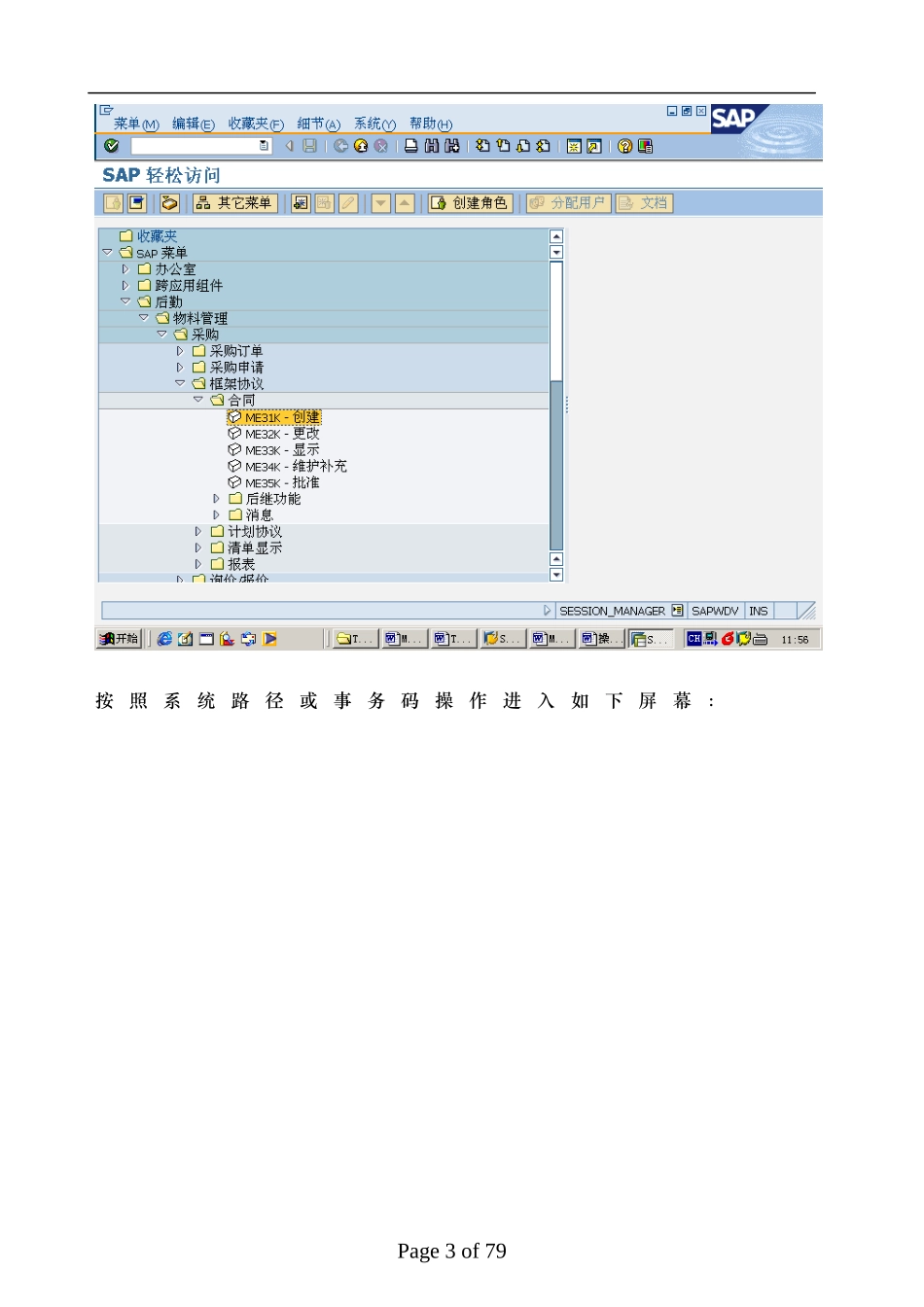

1采购合同创建流程系统路径后勤—物料管理—采购—框架协议—合同—创建事务码ME31KPage2of79按照系统路径或事务码操作进入如下屏幕:Page3of79输入供应商;输入协议类型:MK(数量合同);输入采购组织;输入采购组;Page4of79按回车键,进入下一屏Page5of79输入有效期限末;Page6of79按回车键,进入下一屏Page7of79输入科目设置类型:U;输入物料:虚似物料号;输入目标数量;输入OPU;输入净价;Page8of79按回车键;Page9of79按保存按钮;Page10of79按是按钮Page11of794
2采购合同审批流程系统路径后勤—物料管理—采购—框架协议—合同—批准事务码ME35KPage12of79按照系统路径或事务码操作进入如下屏幕:Page13of79输入批准代码;输入清单范围;输入采购凭证类别;Page14of79
