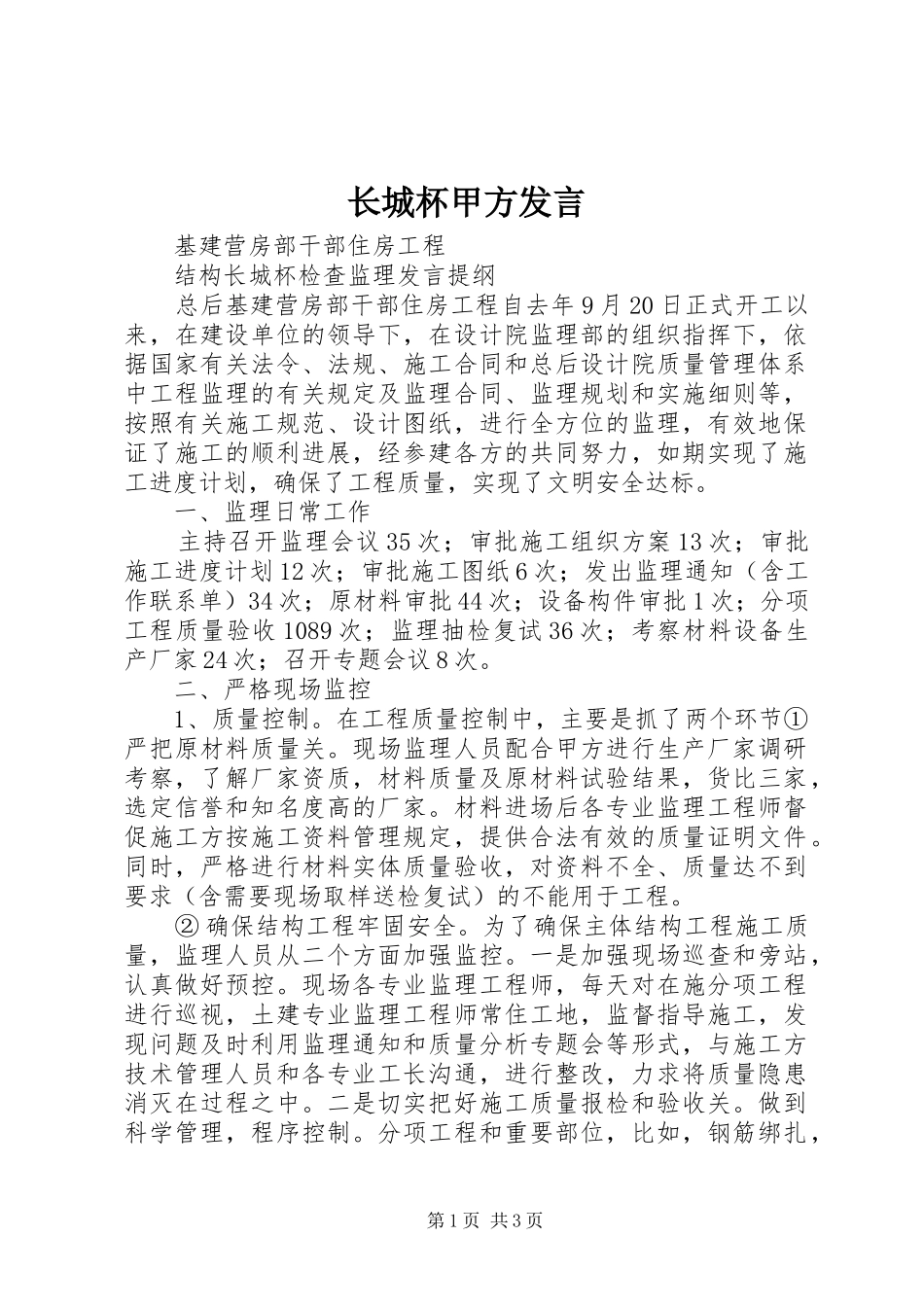

长城杯甲方发言基建营房部干部住房工程结构长城杯检查监理发言提纲总后基建营房部干部住房工程自去年9月20日正式开工以来,在建设单位的领导下,在设计院监理部的组织指挥下,依据国家有关法令、法规、施工合同和总后设计院质量管理体系中工程监理的有关规定及监理合同、监理规划和实施细则等,按照有关施工规范、设计图纸,进行全方位的监理,有效地保证了施工的顺利进展,经参建各方的共同努力,如期实现了施工进度计划,确保了工程质量,实现了文明安全达标
一、监理日常工作主持召开监理会议35次;审批施工组织方案13次;审批施工进度计划12次;审批施工图纸6次;发出监理通知(含工作联系单)34次;原材料审批44次;设备构件审批1次;分项工程质量验收1089次;监理抽检复试36次;考察材料设备生产厂家24次;召开专题会议8次
二、严格现场监控1、质量控制
在工程质量控制中,主要是抓了两个环节①严把原材料质量关
现场监理人员配合甲方进行生产厂家调研考察,了解厂家资质,材料质量及原材料试验结果,货比三家,选定信誉和知名度高的厂家
材料进场后各专业监理工程师督促施工方按施工资料管理规定,提供合法有效的质量证明文件
同时,严格进行材料实体质量验收,对资料不全、质量达不到要求(含需要现场取样送检复试)的不能用于工程
②确保结构工程牢固安全
为了确保主体结构工程施工质量,监理人员从二个方面加强监控
一是加强现场巡查和旁站,认真做好预控
现场各专业监理工程师,每天对在施分项工程进行巡视,土建专业监理工程师常住工地,监督指导施工,发现问题及时利用监理通知和质量分析专题会等形式,与施工方技术管理人员和各专业工长沟通,进行整改,力求将质量隐患消灭在过程之中
二是切实把好施工质量报检和验收关
做到科学管理,程序控制

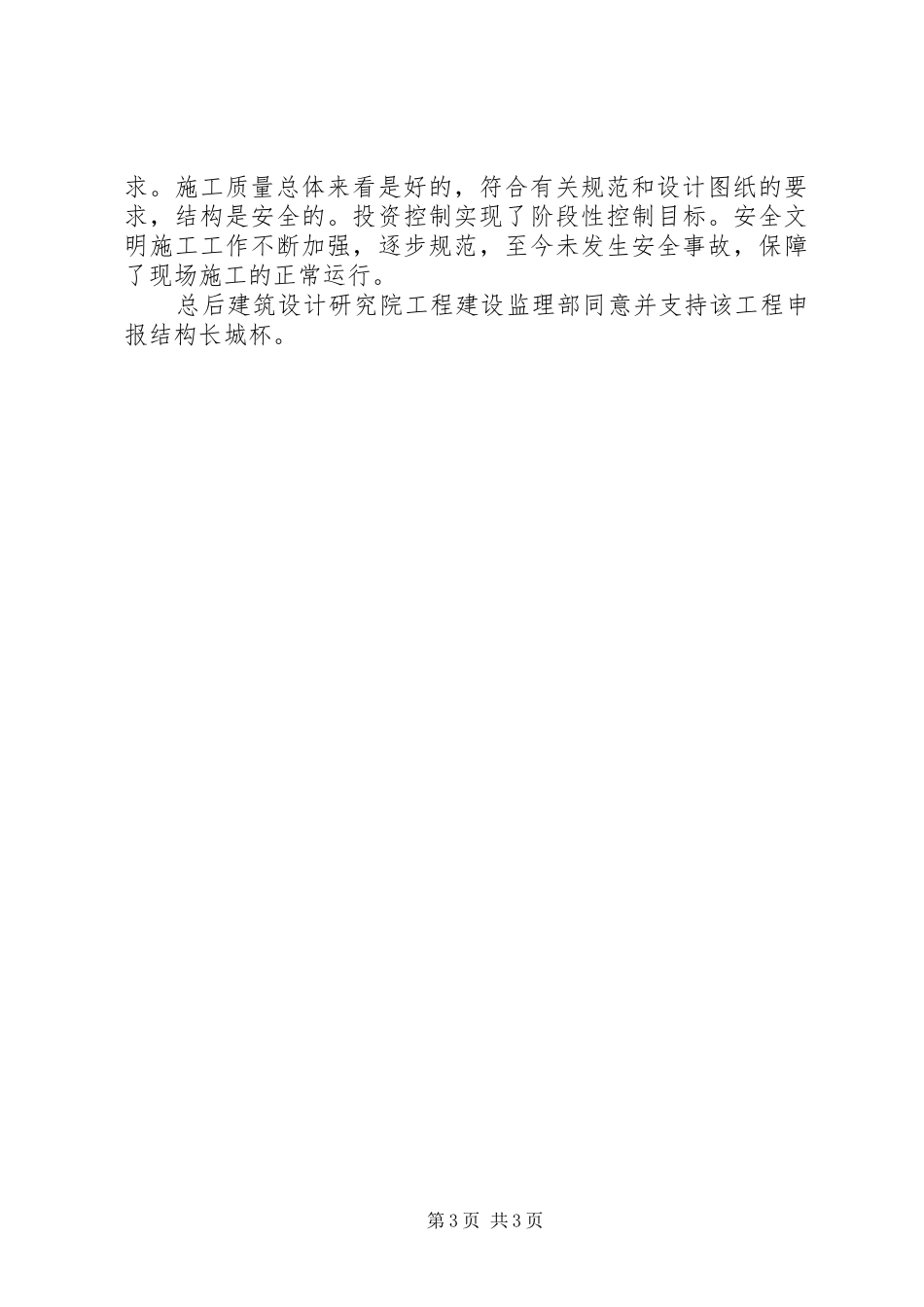

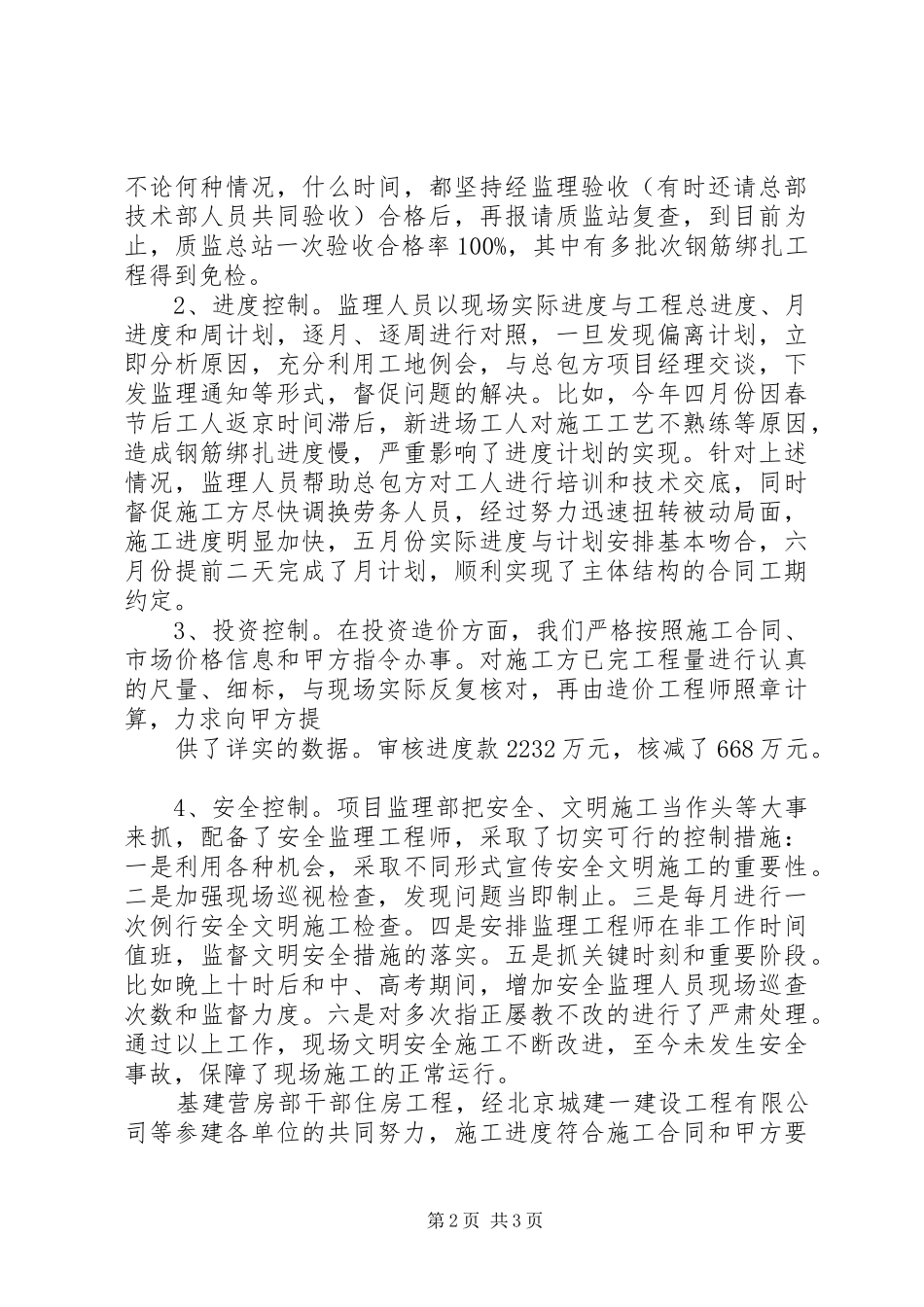

分项工程和重要部位,比如,钢筋绑扎,第1页共3页不论何种情况,什么时间,都坚持经监理验收(有时还请总部技术部人员
