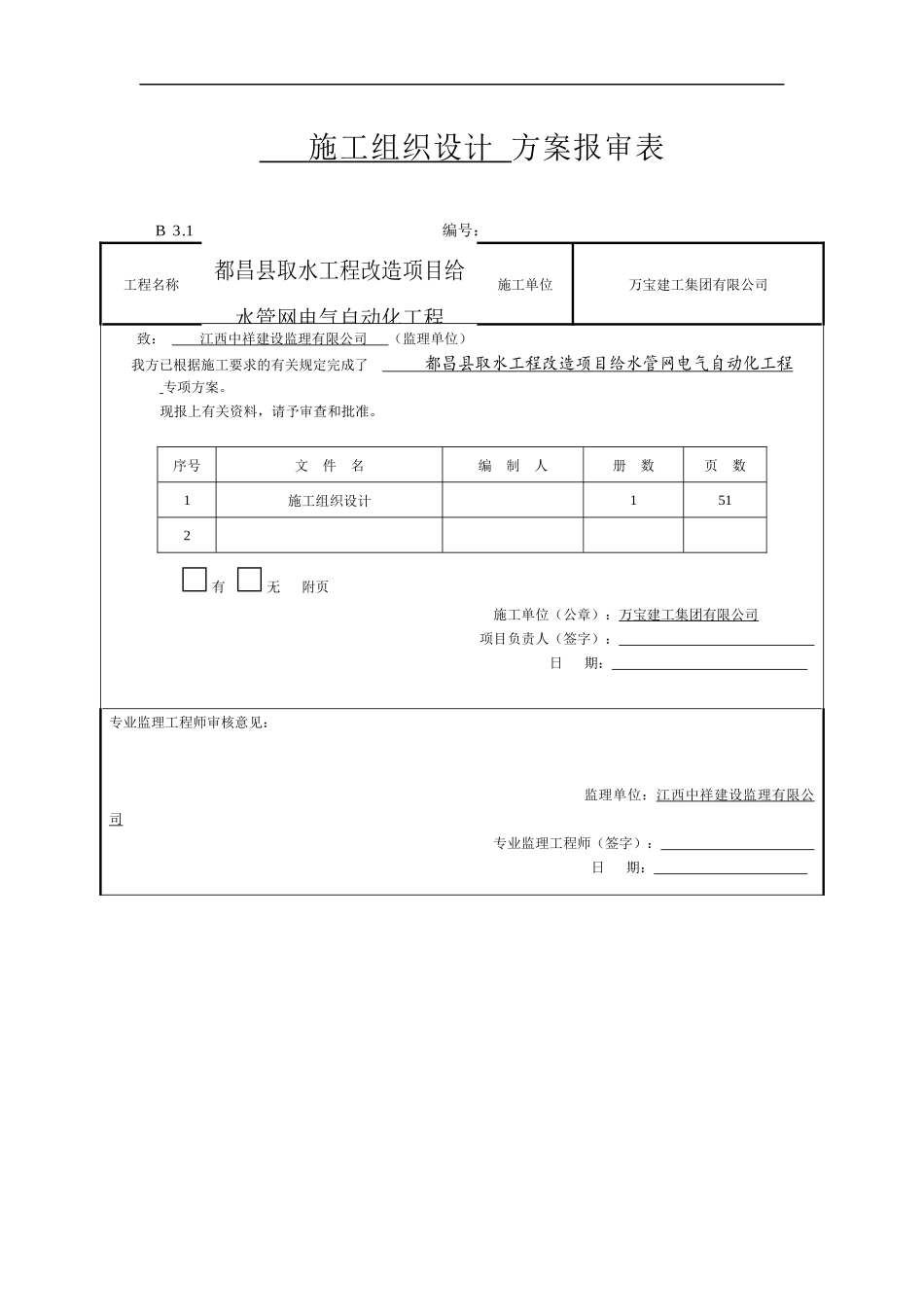

施工组织设计方案报审表B3.1编号:工程名称都昌县取水工程改造项目给水管网电气自动化工程施工单位万宝建工集团有限公司致:江西中祥建设监理有限公司(监理单位)我方已根据施工要求的有关规定完成了都昌县取水工程改造项目给水管网电气自动化工程专项方案。现报上有关资料,请予审查和批准。序号文件名编制人册数页数1施工组织设计1512□有□无附页施工单位(公章):万宝建工集团有限公司项目负责人(签字):日期:专业监理工程师审核意见:监理单位:江西中祥建设监理有限公司专业监理工程师(签字):日期:总监理工程师审核意见:监理单位:江西中祥建设监理有限公司总监理工程师:日期:1都昌县城自来水取水工程改造项目-给水管网及电气自动化工程审批:张远远项目经理审核:郭文生总工编制:张小平技术员万宝建工集团有限公司二〇一六年十月2都昌县城自来水取水工程改造项目-给水管网及电气自动化工程施工组织设计日期2016.10.213目录一、编制依据和范围二、工程概况三、施工准备四、施工部署五、施工平面布置及现场管理六、施工进度计划及保证措施七、施工机械及材料的进退场计划八、主要项目施工方法九、季节性施工措施十、质量保证措施十一、地上、地下管线及周围环境保护措施十二、降低施工污染和噪音措施十三、安全生产、文明施工保证措施第一章编制依据和范围一、本施工组织设计的主要编制依据为下列文件、规范:1.业主提供的工程施工图纸;42.都昌县城自来水取水工程改造项目配套管网铺设给水管道铺设施工招标文件;3.国家现行有关施工及验收规范(规程);3.1《统一验收标准》GB50300;3.2《给水排水管道工程施工及验收规范》(GB50268-97);3.3《工业金属管道工程施工及验收规范》(GB50235-97);3.4《现场设备、工业管道焊接工程施工及验收规范》(GB50236-98);3.5《混凝土结构工程施工质量及验收规范》(GB50204-2002);3.6《混凝土质量控制标准》(GB50164-91);3.7施工现场临时用电安全技术规范;3.8市政工程测量规范;3.9有关安全生产、文明施工的规范、规程。二、编制范围:本施工组织设计为一份具有技术先进性、内容全面性、科学合理性、经济适用性、操作简易性的施工方案。我公司将在图纸会审、工程正式开工前将严格按照业主及监理单位的意见,认真细化各分部、分项工程施工中的特殊问题,精心组织,合理安排,科学施工,在施工全过程中接受业主及现场监理工程师的监督、指导和审查。我们诚恳地表示,我公司完全接受业主提出的有关工期、质量、合同价款与支付、材料设备供应、保修的各项要求。工程开工后,5将严格按照本施工组织设计中的各项措施和承诺,做好施工前的前期准备和现场总平面布置,落实各项方案和措施,建立完善的组织机构,落实严格的岗位责任制,通过对劳动力、设备、材料、技术、方法和信息的优化处置,实现工期、质量及社会信誉的预期目标。第二章工程概况一、工程概况:1、工程名称:都昌县城自来水取水工程改造项目-给水管网及电气自动化6工程管道铺设,管线起点为外观湖路,矶山大道,管线全长约6.95km,管径为DN1000,300米球墨铸铁管,72米钢管,还有部分DN800,DN600,DN300。2、工程内容:球墨铸铁管采用K9级,施工及验收按照《给水排水管道工程施工及验收规范》(GB50268-2008)的有关技术要求。球墨铸铁管及管件内外防腐要求:3、开挖后对管槽的要求:⑴沟槽开挖时应做好场地和沟槽排水工作,雨季应昼夜排水,严防沟槽内积水。⑵机械挖土时不准超挖,要求人工清底;沟槽严禁晾槽,不应泡水。管沟底要求原状土,且在施工排水过程中未受挠动。针对本工程具体特点:全线施工路段长、土、石方工程量大等,特编初步施工施工方案如下:第三章施工准备7一、施工前期准备:为合理安排工程的材料和土方的运输,在工程开工前营造一个良好的施工环境,我公司将依靠集团施工的优势,在施工准备期间完成如下工作:1、施工现场准备:⑴根据现场地形、供水、供电情况进行总平面布置设计。⑵落实现场坐标、水准点及水、电接口的交接。⑶进行合理地施工便道、临时用水、电线路的布设。⑷开工建设现场临时设施、排水设施。⑸开始搭建施...
