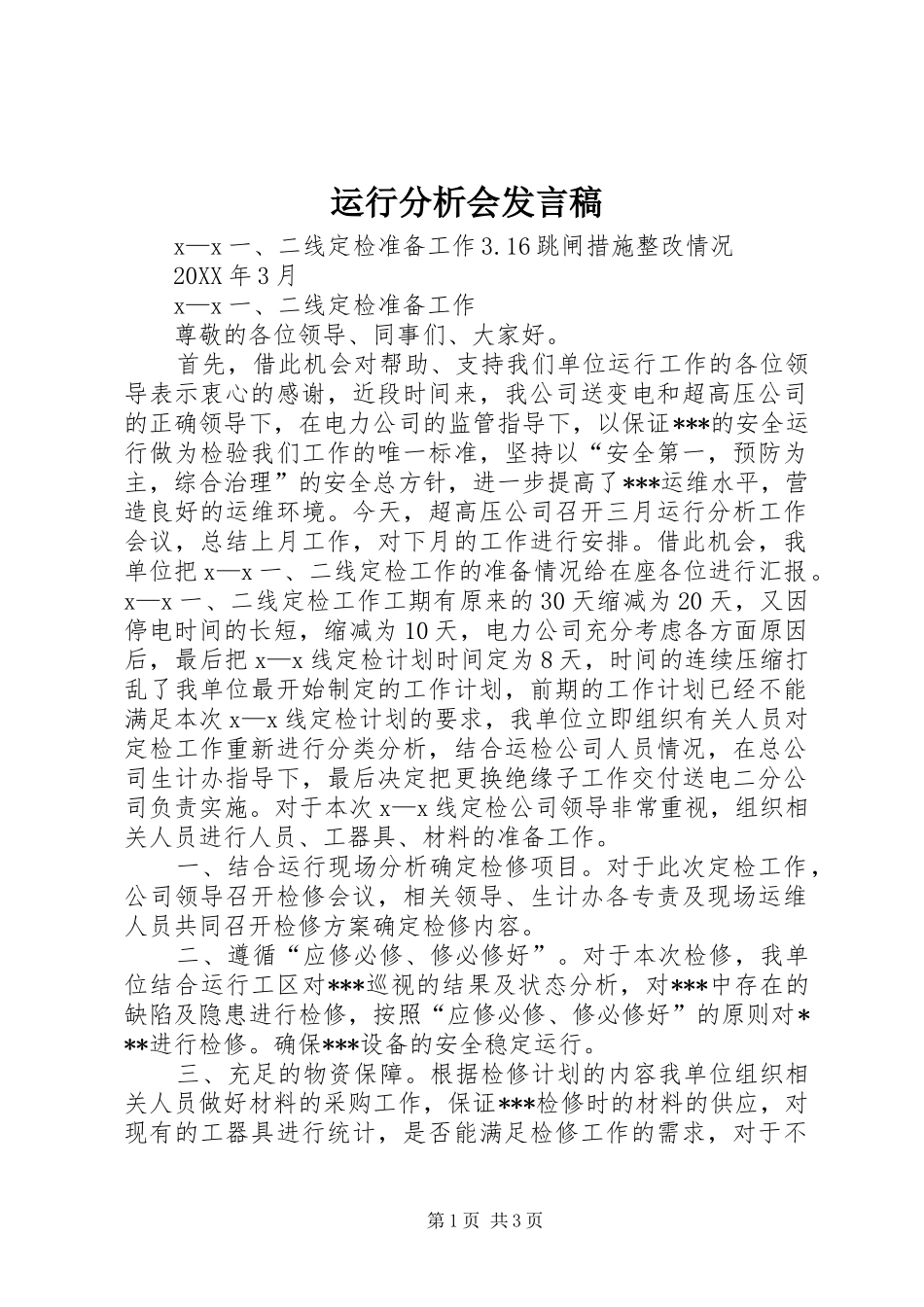

运行分析会发言稿x—x一、二线定检准备工作3
16跳闸措施整改情况20XX年3月x—x一、二线定检准备工作尊敬的各位领导、同事们、大家好
首先,借此机会对帮助、支持我们单位运行工作的各位领导表示衷心的感谢,近段时间来,我公司送变电和超高压公司的正确领导下,在电力公司的监管指导下,以保证***的安全运行做为检验我们工作的唯一标准,坚持以“安全第一,预防为主,综合治理”的安全总方针,进一步提高了***运维水平,营造良好的运维环境
今天,超高压公司召开三月运行分析工作会议,总结上月工作,对下月的工作进行安排
借此机会,我单位把x—x一、二线定检工作的准备情况给在座各位进行汇报
x—x一、二线定检工作工期有原来的30天缩减为20天,又因停电时间的长短,缩减为10天,电力公司充分考虑各方面原因后,最后把x—x线定检计划时间定为8天,时间的连续压缩打乱了我单位最开始制定的工作计划,前期的工作计划已经不能满足本次x—x线定检计划的要求,我单位立即组织有关人员对定检工作重新进行分类分析,结合运检公司人员情况,在总公司生计办指导下,最后决定把更换绝缘子工作交付送电二分公司负责实施
对于本次x—x线定检公司领导非常重视,组织相关人员进行人员、工器具、材料的准备工作
一、结合运行现场分析确定检修项目
对于此次定检工作,公司领导召开检修会议,相关领导、生计办各专责及现场运维人员共同召开检修方案确定检修内容
二、遵循“应修必修、修必修好”
对于本次检修,我单位结合运行工区对***巡视的结果及状态分析,对***中存在的缺陷及隐患进行检修,按照“应修必修、修必修好”的原则对***进行检修
确保***设备的安全稳定运行
三、充足的物资保障

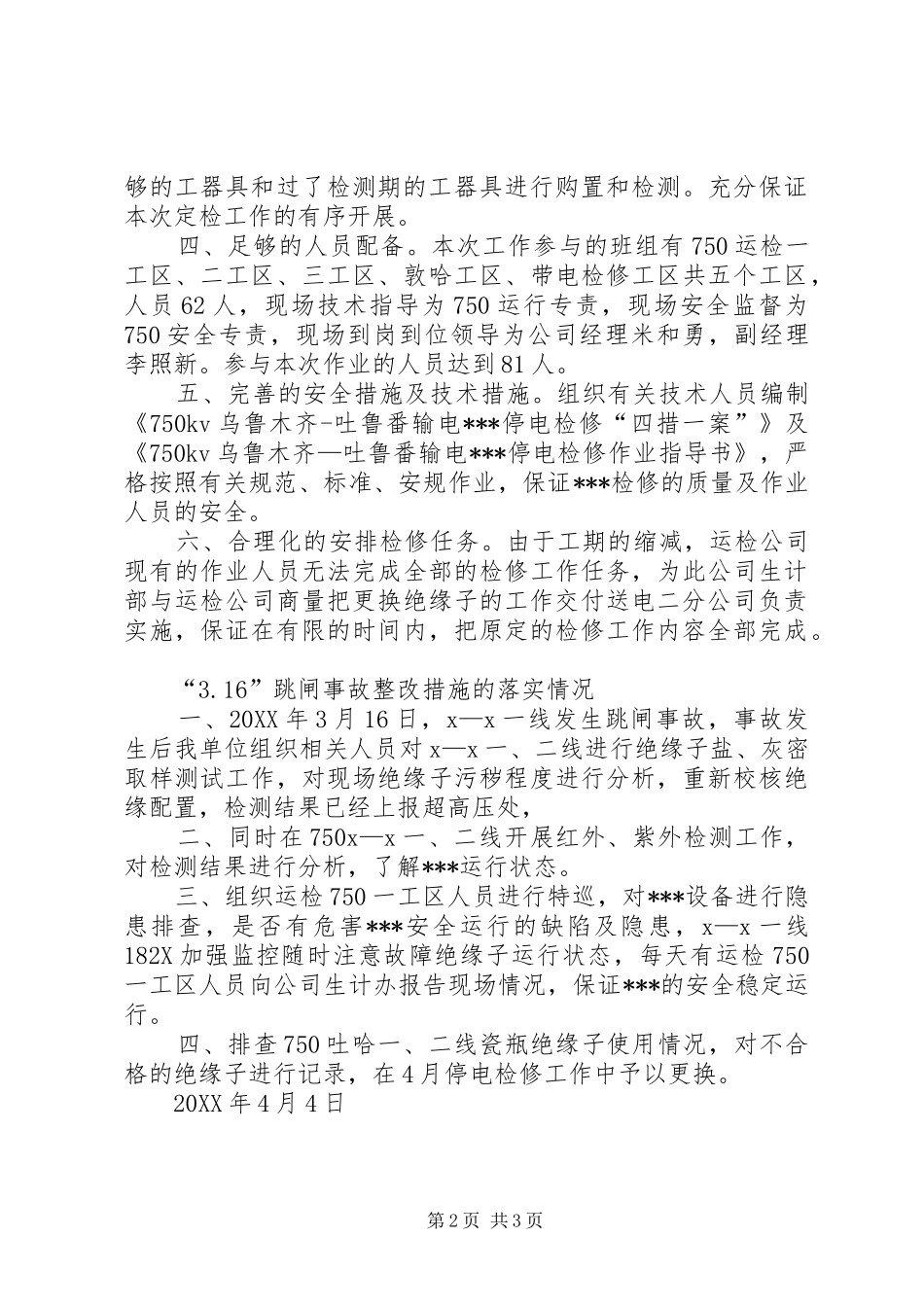

根据检修计划的内容我单位组织相关人员做好材料的采购工作,保证***检修时的材料的供应,对现有的工器具进行统计,是否能满足检修工作的需求,对于不第1页共3页够的工器具和过
