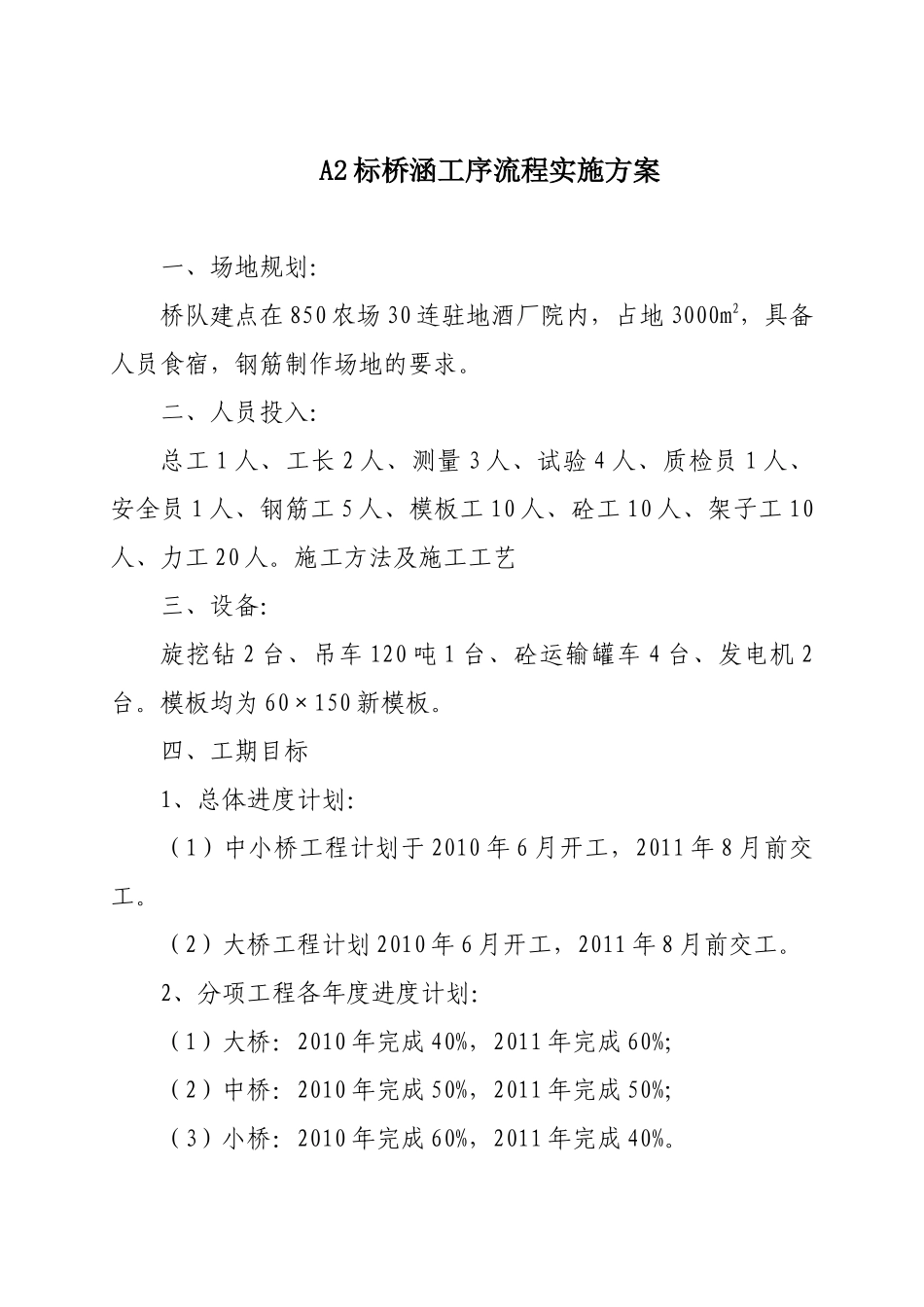

A2标桥涵工序流程实施方案一、场地规划:桥队建点在850农场30连驻地酒厂院内,占地3000m2,具备人员食宿,钢筋制作场地的要求
二、人员投入:总工1人、工长2人、测量3人、试验4人、质检员1人、安全员1人、钢筋工5人、模板工10人、砼工10人、架子工10人、力工20人
施工方法及施工工艺三、设备:旋挖钻2台、吊车120吨1台、砼运输罐车4台、发电机2台
模板均为60×150新模板
四、工期目标1、总体进度计划:(1)中小桥工程计划于2010年6月开工,2011年8月前交工
(2)大桥工程计划2010年6月开工,2011年8月前交工
2、分项工程各年度进度计划:(1)大桥:2010年完成40%,2011年完成60%;(2)中桥:2010年完成50%,2011年完成50%;(3)小桥:2010年完成60%,2011年完成40%

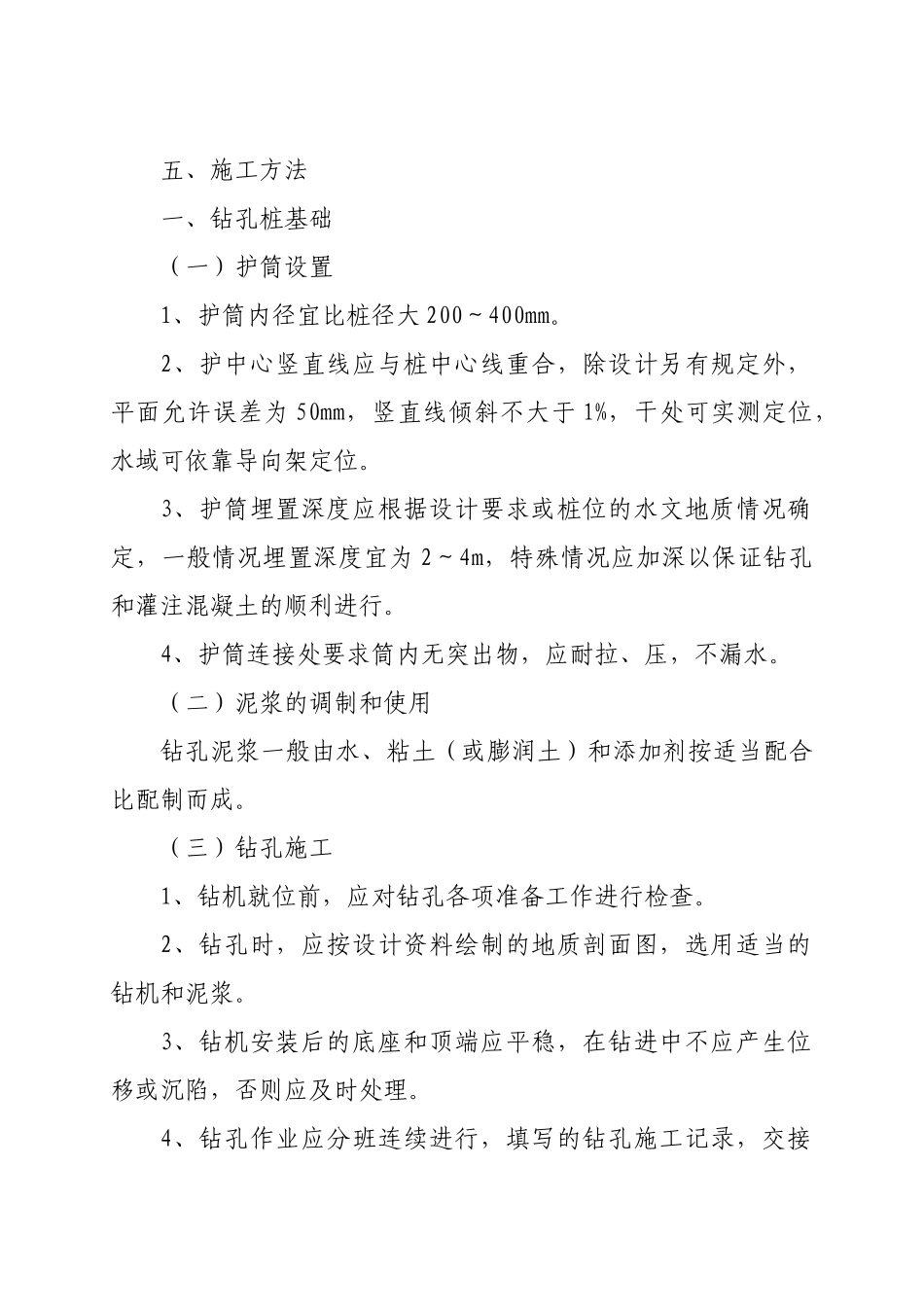

五、施工方法一、钻孔桩基础(一)护筒设置1、护筒内径宜比桩径大200~400mm
2、护中心竖直线应与桩中心线重合,除设计另有规定外,平面允许误差为50mm,竖直线倾斜不大于1%,干处可实测定位,水域可依靠导向架定位
3、护筒埋置深度应根据设计要求或桩位的水文地质情况确定,一般情况埋置深度宜为2~4m,特殊情况应加深以保证钻孔和灌注混凝土的顺利进行
4、护筒连接处要求筒内无突出物,应耐拉、压,不漏水
(二)泥浆的调制和使用钻孔泥浆一般由水、粘土(或膨润土)和添加剂按适当配合比配制而成
(三)钻孔施工1、钻机就位前,应对钻孔各项准备工作进行检查
2、钻孔时,应按设计资料绘制的地质剖面图,选用适当的钻机和泥浆
3、钻机安装后的底座和顶端应平稳,在钻进中不应产生位移或沉陷,否则应及时处理
4、钻孔作业应分班连续进行,填写的钻孔施工记录,交接班时应交待钻进情况及下一班应注意事项
应经常对钻孔泥浆进行检测和试验,不合要求时,应随时改正

应经常注意地层变化,在地
