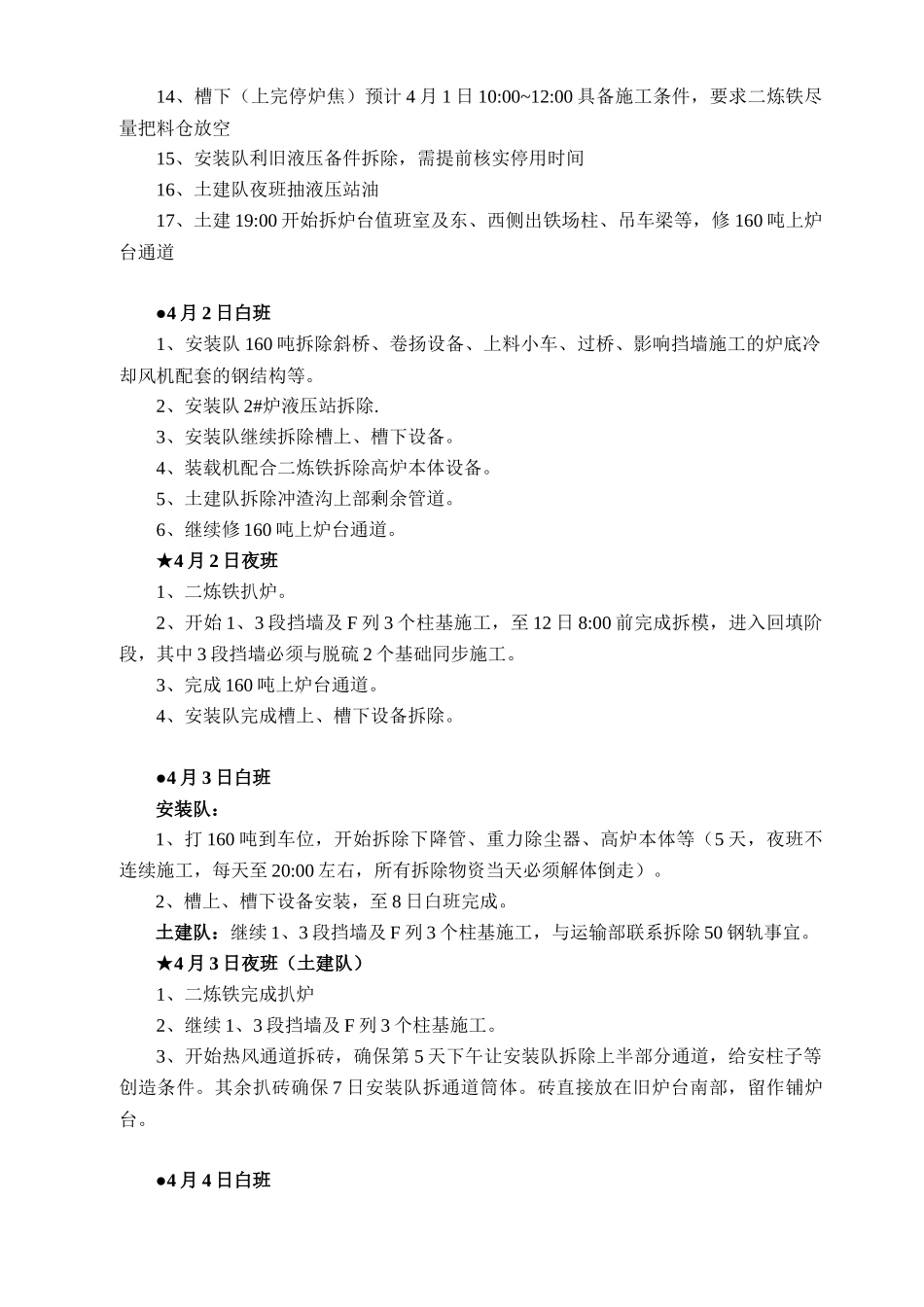

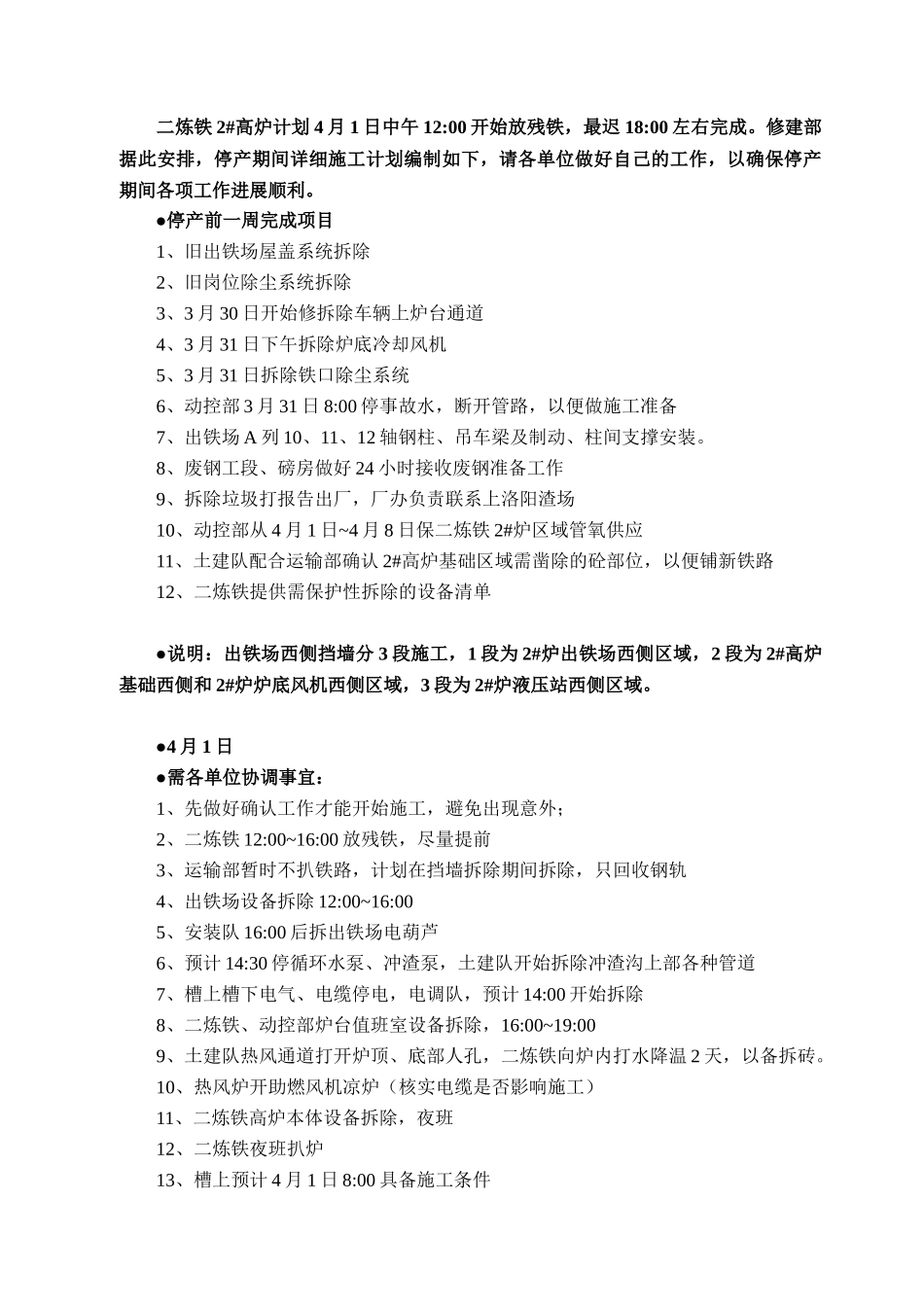

二炼铁1#高炉大修工程停产期间施工作业指导书单位:修建部编制:徐常志审核:批准:会签:2009年3月26日二炼铁2#高炉计划4月1日中午12:00开始放残铁,最迟18:00左右完成
修建部据此安排,停产期间详细施工计划编制如下,请各单位做好自己的工作,以确保停产期间各项工作进展顺利
●停产前一周完成项目1、旧出铁场屋盖系统拆除2、旧岗位除尘系统拆除3、3月30日开始修拆除车辆上炉台通道4、3月31日下午拆除炉底冷却风机5、3月31日拆除铁口除尘系统6、动控部3月31日8:00停事故水,断开管路,以便做施工准备7、出铁场A列10、11、12轴钢柱、吊车梁及制动、柱间支撑安装
8、废钢工段、磅房做好24小时接收废钢准备工作9、拆除垃圾打报告出厂,厂办负责联系上洛阳渣场10、动控部从4月1日~4月8日保二炼铁2#炉区域管氧供应11、土建队配合运输部确认2#高炉基础区域需凿除的砼部位,以便铺新铁路12、二炼铁提供需保护性拆除的设备清单●说明:出铁场西侧挡墙分3段施工,1段为2#炉出铁场西侧区域,2段为2#高炉基础西侧和2#炉炉底风机西侧区域,3段为2#炉液压站西侧区域
●4月1日●需各单位协调事宜:1、先做好确认工作才能开始施工,避免出现意外;2、二炼铁12:00~16:00放残铁,尽量提前3、运输部暂时不扒铁路,计划在挡墙拆除期间拆除,只回收钢轨4、出铁场设备拆除12:00~16:005、安装队16:00后拆出铁场电葫芦6、预计14:30停循环水泵、冲渣泵,土建队开始拆除冲渣沟上部各种管道7、槽上槽下电气、电缆停电,电调队,预计14:00开始拆除8、二炼铁、动控部炉台值班室设备拆除,16:00~19:009、土建队热风通道打开炉顶、底部人孔,二炼铁向炉内打水降温2天,以备拆砖
10、热风炉开助燃风机凉炉(核实电缆是否影响施工)11、二炼铁高炉本体设备拆除,夜班12、二炼铁夜班扒炉
