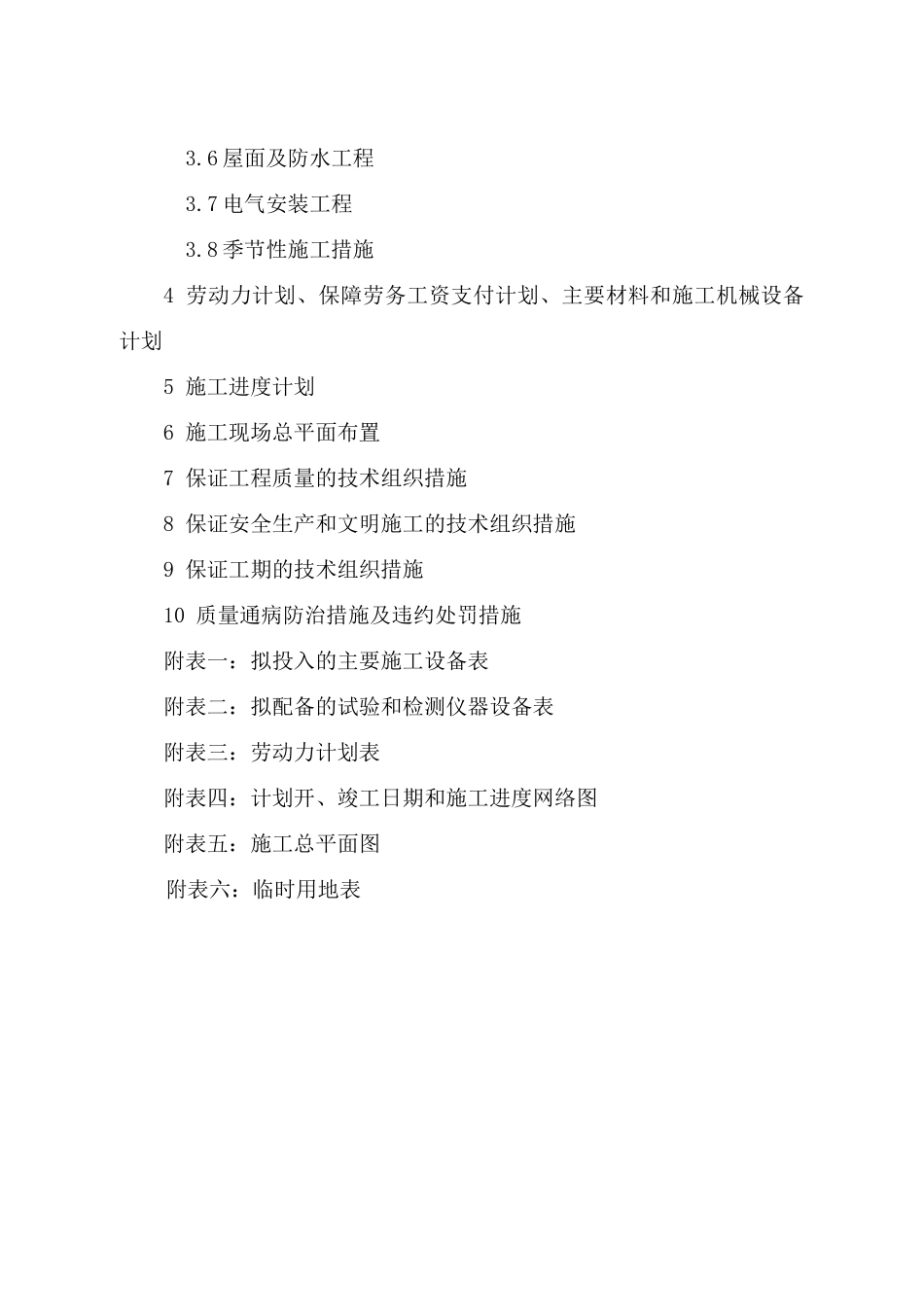

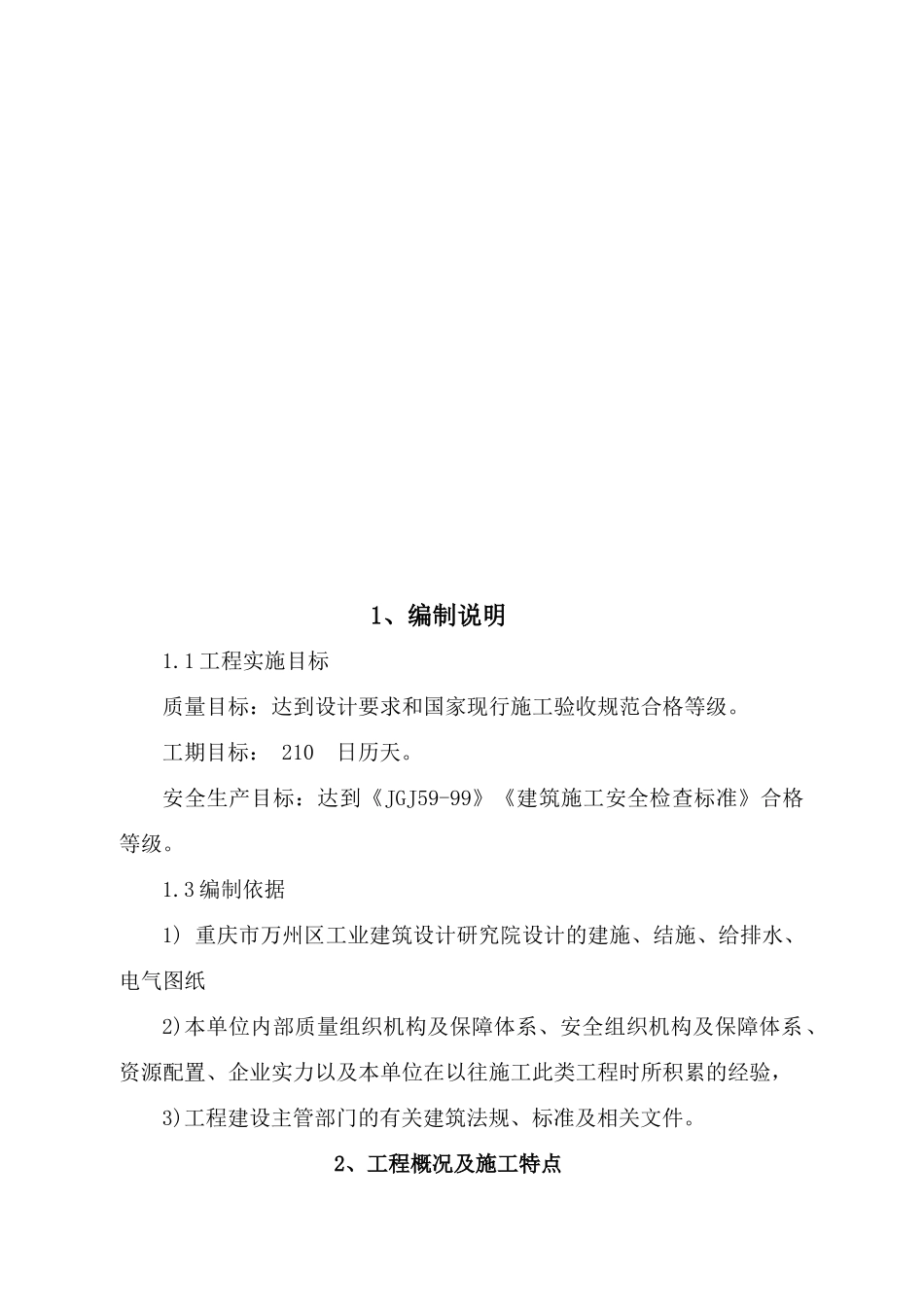

目录1编制说明2工程概况及施工特点2.1工程概况2.2施工特点2.3施工环境3主要施工方法3.1施工测量放线3.2基础工程3.3主体工程3.3.1钢筋工程3.3.2模板工程3.3.3混凝土工程3.3.4砖砌体工程3.4脚手架工程3.5装饰工程3.5.1抹灰工程3.5.2墙砖饰面工程3.5.3楼地面装饰工程3.5.4墙面天棚乳胶漆饰面3.5.5门窗工程3.5.6油漆工程3.6屋面及防水工程3.7电气安装工程3.8季节性施工措施4劳动力计划、保障劳务工资支付计划、主要材料和施工机械设备计划5施工进度计划6施工现场总平面布置7保证工程质量的技术组织措施8保证安全生产和文明施工的技术组织措施9保证工期的技术组织措施10质量通病防治措施及违约处罚措施附表一:拟投入的主要施工设备表附表二:拟配备的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表1、编制说明1.1工程实施目标质量目标:达到设计要求和国家现行施工验收规范合格等级。工期目标:210日历天。安全生产目标:达到《JGJ59-99》《建筑施工安全检查标准》合格等级。1.3编制依据1)重庆市万州区工业建筑设计研究院设计的建施、结施、给排水、电气图纸2)本单位内部质量组织机构及保障体系、安全组织机构及保障体系、资源配置、企业实力以及本单位在以往施工此类工程时所积累的经验,3)工程建设主管部门的有关建筑法规、标准及相关文件。2、工程概况及施工特点2.1工程概况2.1.1概述工程名称:云阳工业园区半导体器材车间设计单位:重庆市万州区工业建筑设计研究院建筑面积:7259.68m2建筑层数:4层结构类型:框架结构2.1.1建筑装饰装修工程项目做法图集编号页次装修号所在位置备注地面一水泥石屑地面西南J312[3118a]所有地面楼面一水泥石屑楼面[3121a]所有楼面内墙一混合砂浆喷涂料墙面西南J515P4NO4所有内墙面面刷白色乳胶漆二遍内墙二白色瓷砖P5N11卫生间墙面1800高顶棚混合砂浆喷涂料顶棚P12P04所有钢筋混凝土板底面刷白色乳胶漆二遍踢脚水泥砂浆踢脚板西南[3108]所有内墙150高板J312面油漆1油性调和漆[3272]所有木材面内外均为米黄色油漆2油性调和漆[3283]所有金属面梯扶手为黑色其余为银灰色4)门窗工程本工程所有门窗均为木制夹板门、木门做法详西南J611所有窗为钢窗,白玻璃,玻璃厚度为5mm门立樘与开启方向的墙粉刷面平,窗立樘与内墙粉刷面平。2.1.2屋面及防水工程屋面防水等级为三级;满足一道防水设防要求。1.屋面作法详各平面标注。2.女儿墙及高低屋面泛水作法见《西南J212-1》P213.屋面女儿墙压顶做法详见《西南J212-1》P444.雨水管为φ100UPVC塑料管,屋面下水口作法见《西南J212-1》P49。位置详见建施〈改〉图。5.透气管出屋面高2M,作法详见《西南J212-1》P536.屋面出入口作法详见《西南J212》P517.屋面易产生渗漏的部位(如雨水口、冷水管道出屋面、)细部的防水、排水构造作法,除图中注明外,均请严格按照《屋面工程施工及验收规范》要求施工。2.1.3结构设计1)钢筋砼结构部分本工程现浇构件采用C20、C30砼所用钢筋为HPB235(φ),FY=210Mpa,HRB335(φ),FY=300Mpa。其钢筋的强度标准值应具有不小于95%的保证率。纵向受拉钢筋绑扎搭接接头搭接长度,任何情况不小于300mm。纵向受力钢筋搭接长度范围内箍筋设置要求:钢筋受拉时,其间距小于搭接钢筋较小直径的5倍,且不小于100;钢筋受压时,其间距大于搭接钢筋较小直径的5倍,且不大于200。框架梁、柱纵向钢筋的接长,在本工程中采用等强度对接焊。现浇楼(屋)面板:①单向板底筋的分布筋及单向板、双向板支座负筋的分布筋,除结构平面图中注明外,均采用φ8@250。②双向板之底筋除注明外,其短向筋放在下层,长向筋放在短向筋之上。③板筋(受力与非受力筋)当用搭接接长时,在同一断面的接头钢筋截面面积不得超过钢筋总截面面积的1/4,现浇板钢筋接头采用绑扎搭接方式。④配有双层钢筋的楼、屋面板,均应加设支撑钢筋,支撑钢筋形式可用“几”形φ8钢筋制成,每平方米各设置一个。⑤跨度大于3.6m的板,要求板跨中起拱高度按0.3%板跨起拱。⑥开洞楼板除注明做法外,当洞宽小于300时不设附加筋,绕过洞边,不需切断。钢筋砼梁...
