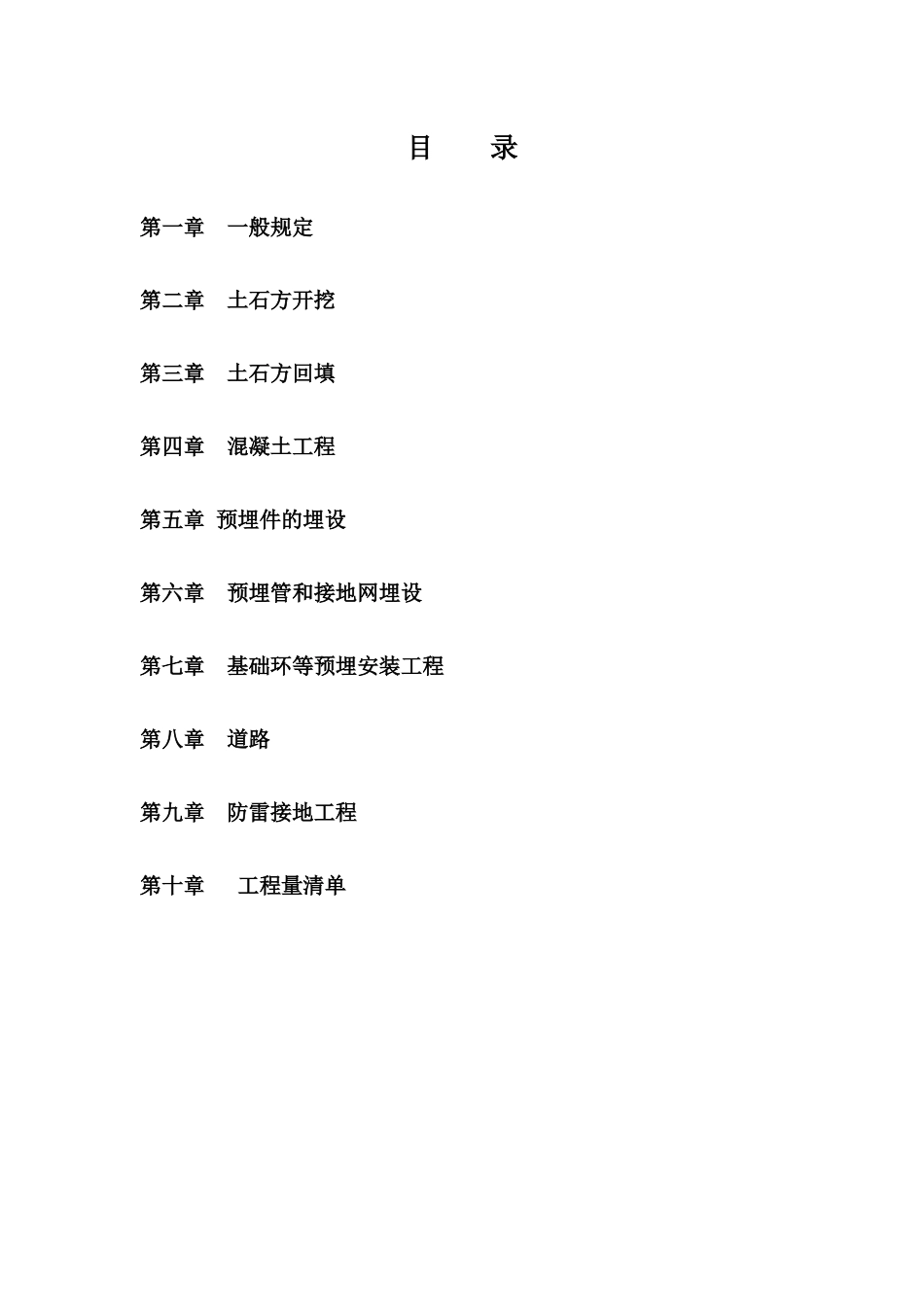

中电投陕县响屏山风电场工程场区道路、风机基础工程Ⅱ、Ⅲ标段投标文件包封A目录第一章一般规定第二章土石方开挖第三章土石方回填第四章混凝土工程第五章预埋件的埋设第六章预埋管和接地网埋设第七章基础环等预埋安装工程第八章道路第九章防雷接地工程第十章工程量清单第一章一般规定1

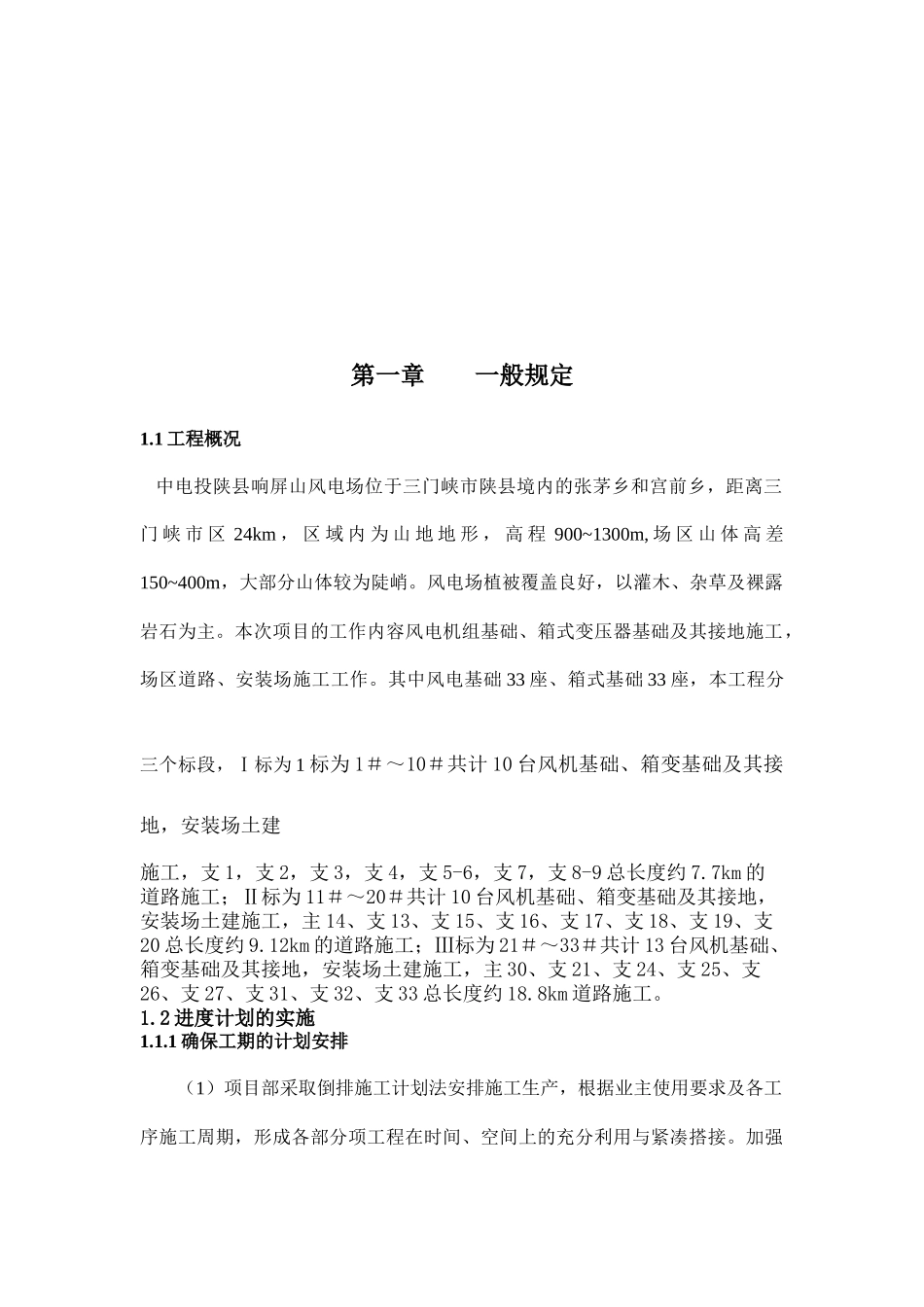

1工程概况中电投陕县响屏山风电场位于三门峡市陕县境内的张茅乡和宫前乡,距离三门峡市区24km,区域内为山地地形,高程900~1300m,场区山体高差150~400m,大部分山体较为陡峭
风电场植被覆盖良好,以灌木、杂草及裸露岩石为主
本次项目的工作内容风电机组基础、箱式变压器基础及其接地施工,场区道路、安装场施工工作
其中风电基础33座、箱式基础33座,本工程分三个标段,Ⅰ标为1标为1#~10#共计10台风机基础、箱变基础及其接地,安装场土建施工,支1,支2,支3,支4,支5-6,支7,支8-9总长度约7
7km的道路施工;Ⅱ标为11#~20#共计10台风机基础、箱变基础及其接地,安装场土建施工,主14、支13、支15、支16、支17、支18、支19、支20总长度约9
12km的道路施工;Ⅲ标为21#~33#共计13台风机基础、箱变基础及其接地,安装场土建施工,主30、支21、支24、支25、支26、支27、支31、支32、支33总长度约18
8km道路施工
2进度计划的实施1
1确保工期的计划安排(1)项目部采取倒排施工计划法安排施工生产,根据业主使用要求及各工序施工周期,形成各部分项工程在时间、空间上的充分利用与紧凑搭接
加强全体施工人员的紧迫感和责任心,确保目标实现
(2)发挥计划管理的龙头作用,采用施工进度总计划与月、周计划相结合的多及网络计划进行施工进度计划的控制与管理,并利用计算机技术进行动态管理
在施工生产中抓主导工序,找关键矛盾,组织交叉作业
安排施工网络节点控制各控制点工期目标的实现来
