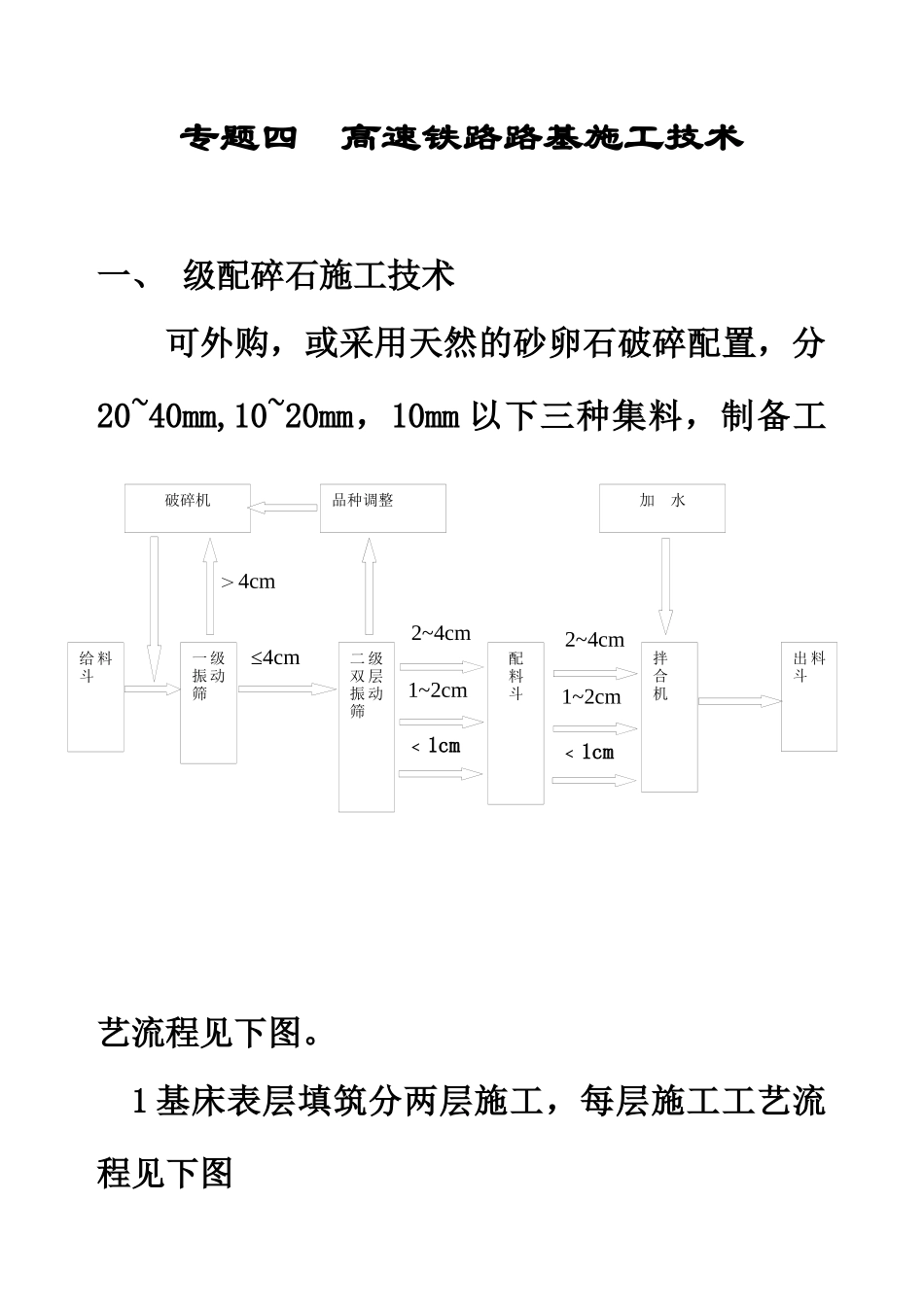

给料斗二级双层振动筛配料斗一级振动筛拌合机出料斗破碎机品种调整加水≤4cm>4cm<1cm2~4cm1~2cm<1cm2~4cm1~2cm专题四高速铁路路基施工技术一、级配碎石施工技术可外购,或采用天然的砂卵石破碎配置,分20~40mm,10~20mm,10mm以下三种集料,制备工艺流程见下图

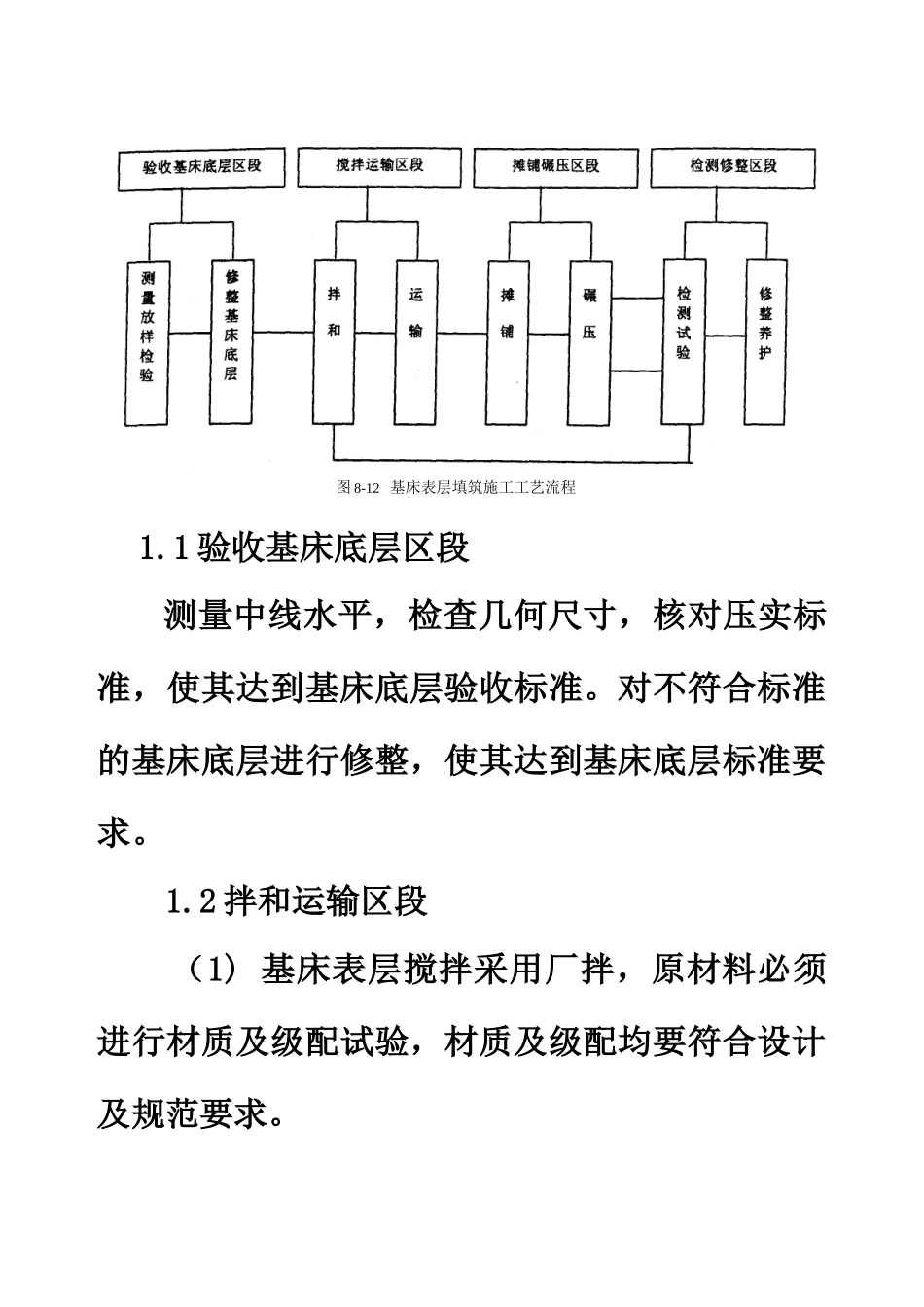

1基床表层填筑分两层施工,每层施工工艺流程见下图图8-12基床表层填筑施工工艺流程1
1验收基床底层区段测量中线水平,检查几何尺寸,核对压实标准,使其达到基床底层验收标准
对不符合标准的基床底层进行修整,使其达到基床底层标准要求
2拌和运输区段(1)基床表层搅拌采用厂拌,原材料必须进行材质及级配试验,材质及级配均要符合设计及规范要求

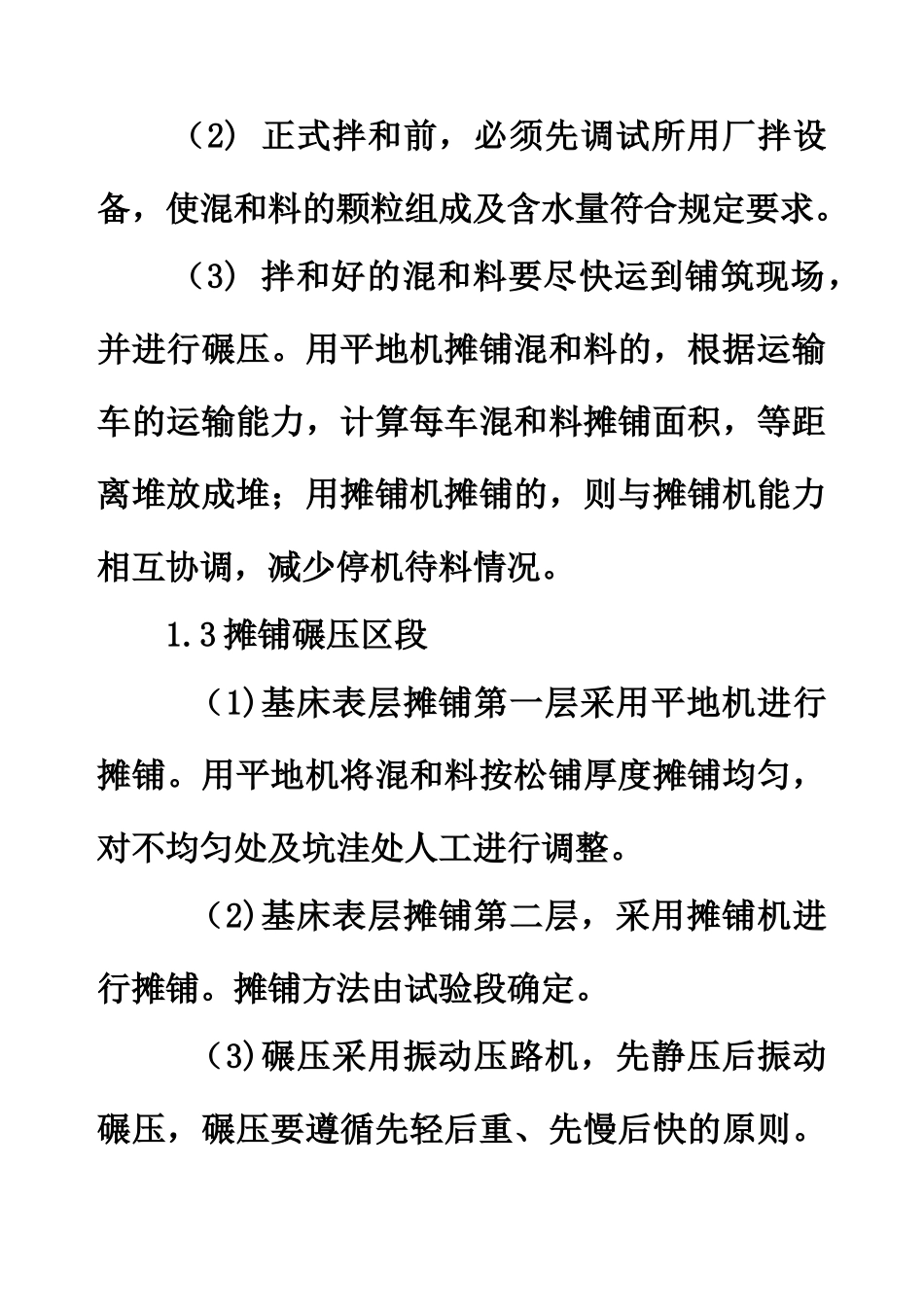

(2)正式拌和前,必须先调试所用厂拌设备,使混和料的颗粒组成及含水量符合规定要求
(3)拌和好的混和料要尽快运到铺筑现场,并进行碾压
用平地机摊铺混和料的,根据运输车的运输能力,计算每车混和料摊铺面积,等距离堆放成堆;用摊铺机摊铺的,则与摊铺机能力相互协调,减少停机待料情况
3摊铺碾压区段(1)基床表层摊铺第一层采用平地机进行摊铺
用平地机将混和料按松铺厚度摊铺均匀,对不均匀处及坑洼处人工进行调整
(2)基床表层摊铺第二层,采用摊铺机进行摊铺
摊铺方法由试验段确定
(3)碾压采用振动压路机,先静压后振动碾压,碾压要遵循先轻后重、先慢后快的原则
直线段由两侧路肩向路中心碾压,即先边后中;曲线段由内侧路肩向外侧路肩进行碾压
碾压时沿纵向重叠0
4m,横缝衔接处应搭接,搭接长度不少于2m
4检测试验区段(1)基床表层检测:按照基床表层压实质量标准及检测方法和频度进行检测
基床压实若达不到要求,要分析原因,重新补压,直到满足要求
(2)基床表面修整养护:局部表面不平整要洒水补平并补压,使其外形质量达到设计要求
已经施工的基床表面禁止任何车辆通行
