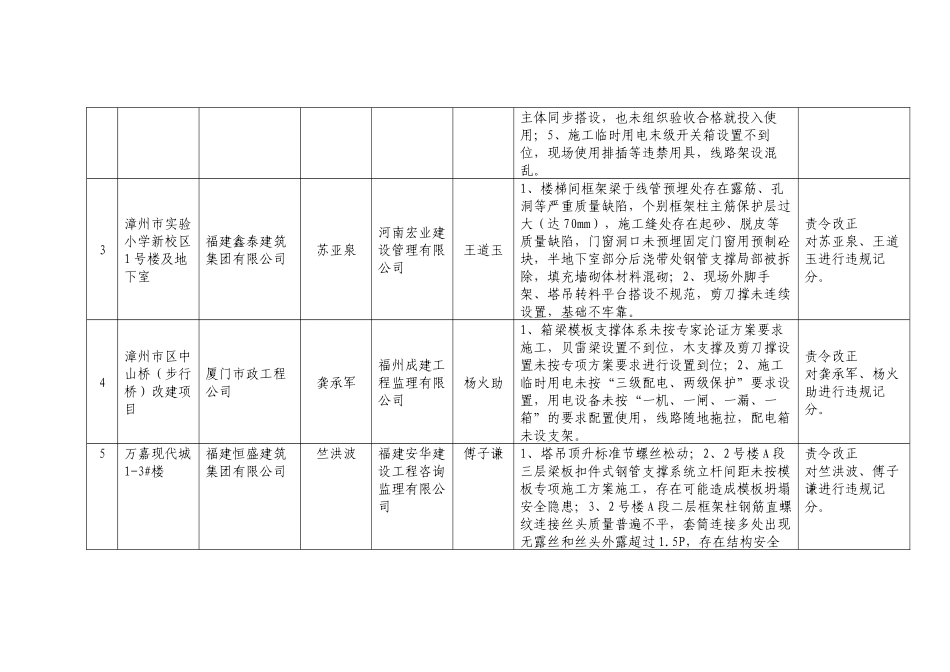

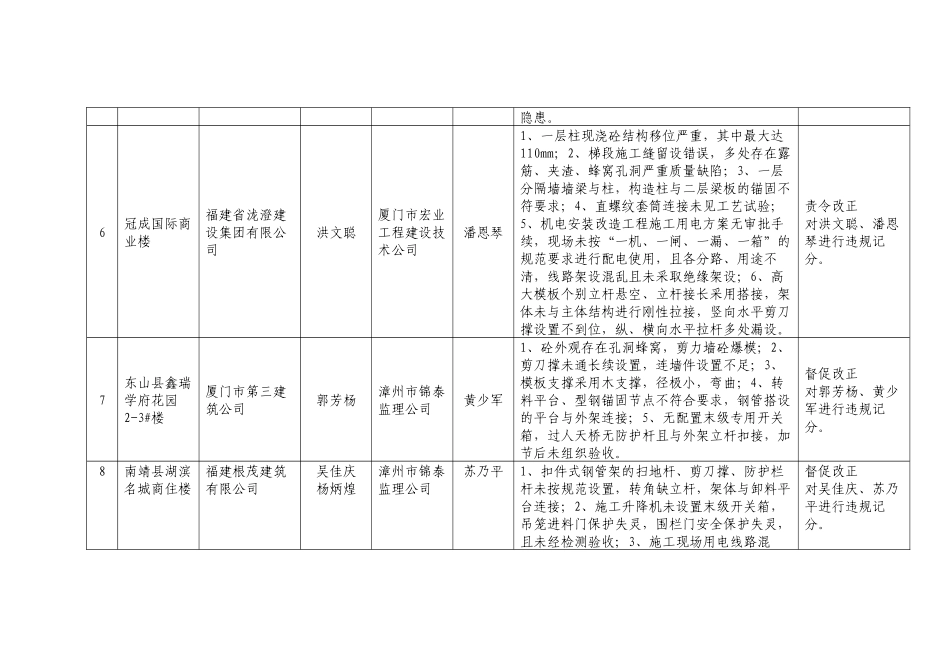

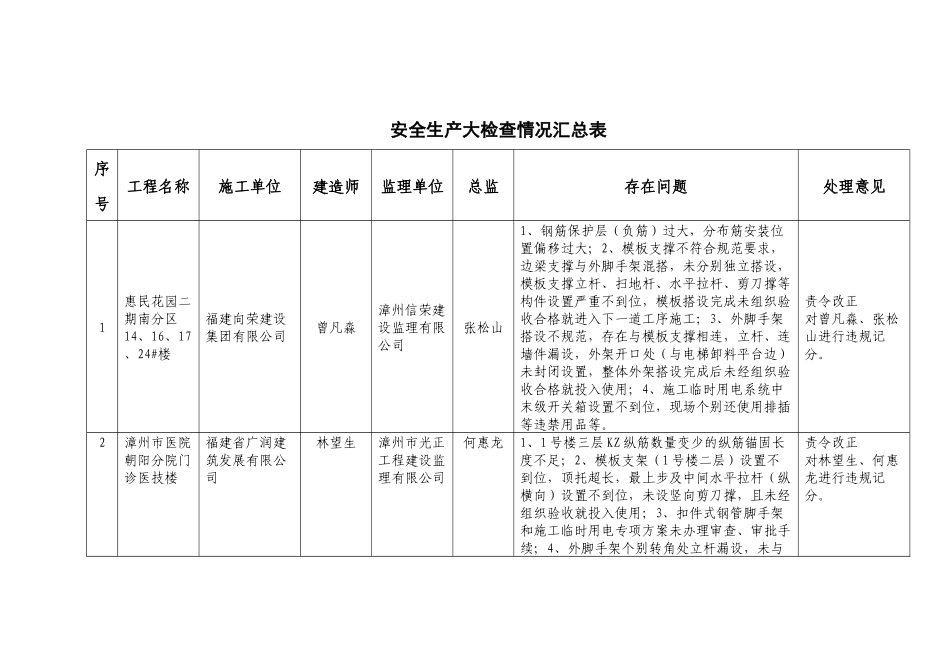

安全生产大检查情况汇总表序号工程名称施工单位建造师监理单位总监存在问题处理意见1惠民花园二期南分区14、16、17、24#楼福建向荣建设集团有限公司曾凡淼漳州信荣建设监理有限公司张松山1、钢筋保护层(负筋)过大,分布筋安装位置偏移过大;2、模板支撑不符合规范要求,边梁支撑与外脚手架混搭,未分别独立搭设,模板支撑立杆、扫地杆、水平拉杆、剪刀撑等构件设置严重不到位,模板搭设完成未组织验收合格就进入下一道工序施工;3、外脚手架搭设不规范,存在与模板支撑相连,立杆、连墙件漏设,外架开口处(与电梯卸料平台边)未封闭设置,整体外架搭设完成后未经组织验收合格就投入使用;4、施工临时用电系统中末级开关箱设置不到位,现场个别还使用排插等违禁用品等
责令改正对曾凡淼、张松山进行违规记分
2漳州市医院朝阳分院门诊医技楼福建省广润建筑发展有限公司林望生漳州市光正工程建设监理有限公司何惠龙1、1号楼三层KZ纵筋数量变少的纵筋锚固长度不足;2、模板支架(1号楼二层)设置不到位,顶托超长,最上步及中间水平拉杆(纵横向)设置不到位,未设竖向剪刀撑,且未经组织验收就投入使用;3、扣件式钢管脚手架和施工临时用电专项方案未办理审查、审批手续;4、外脚手架个别转角处立杆漏设,未与责令改正对林望生、何惠龙进行违规记分
主体同步搭设,也未组织验收合格就投入使用;5、施工临时用电末级开关箱设置不到位,现场使用排插等违禁用具,线路架设混乱
