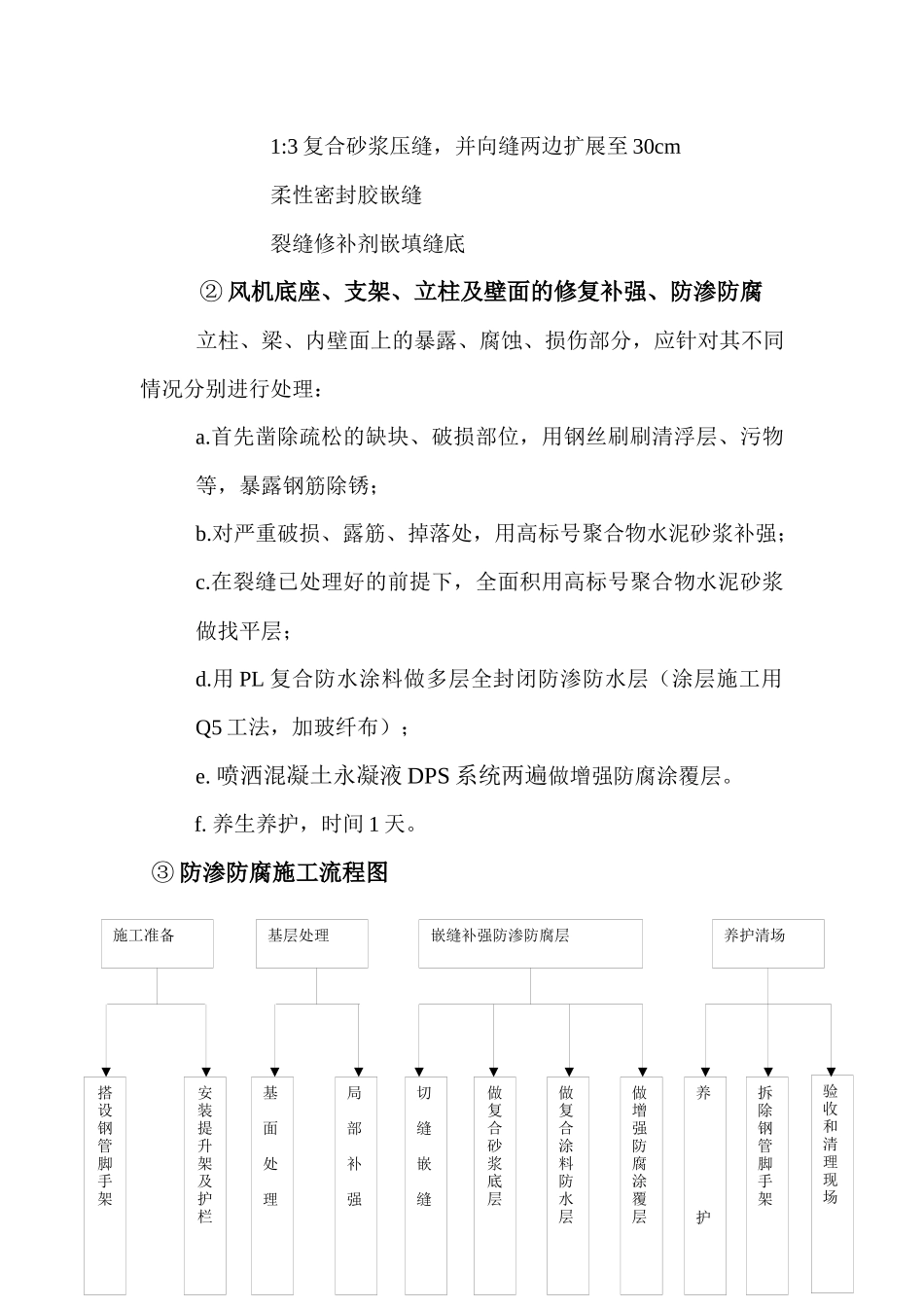

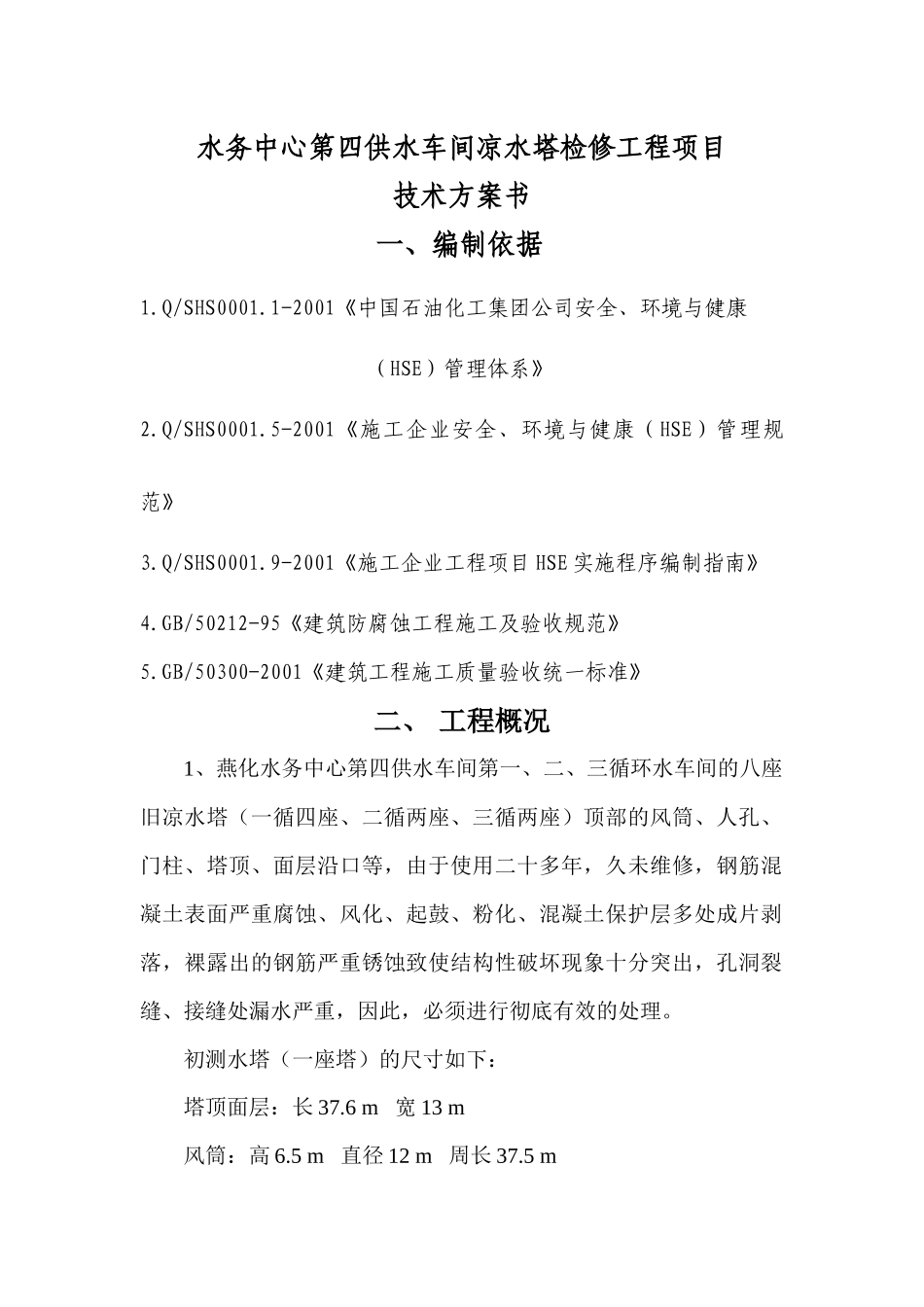

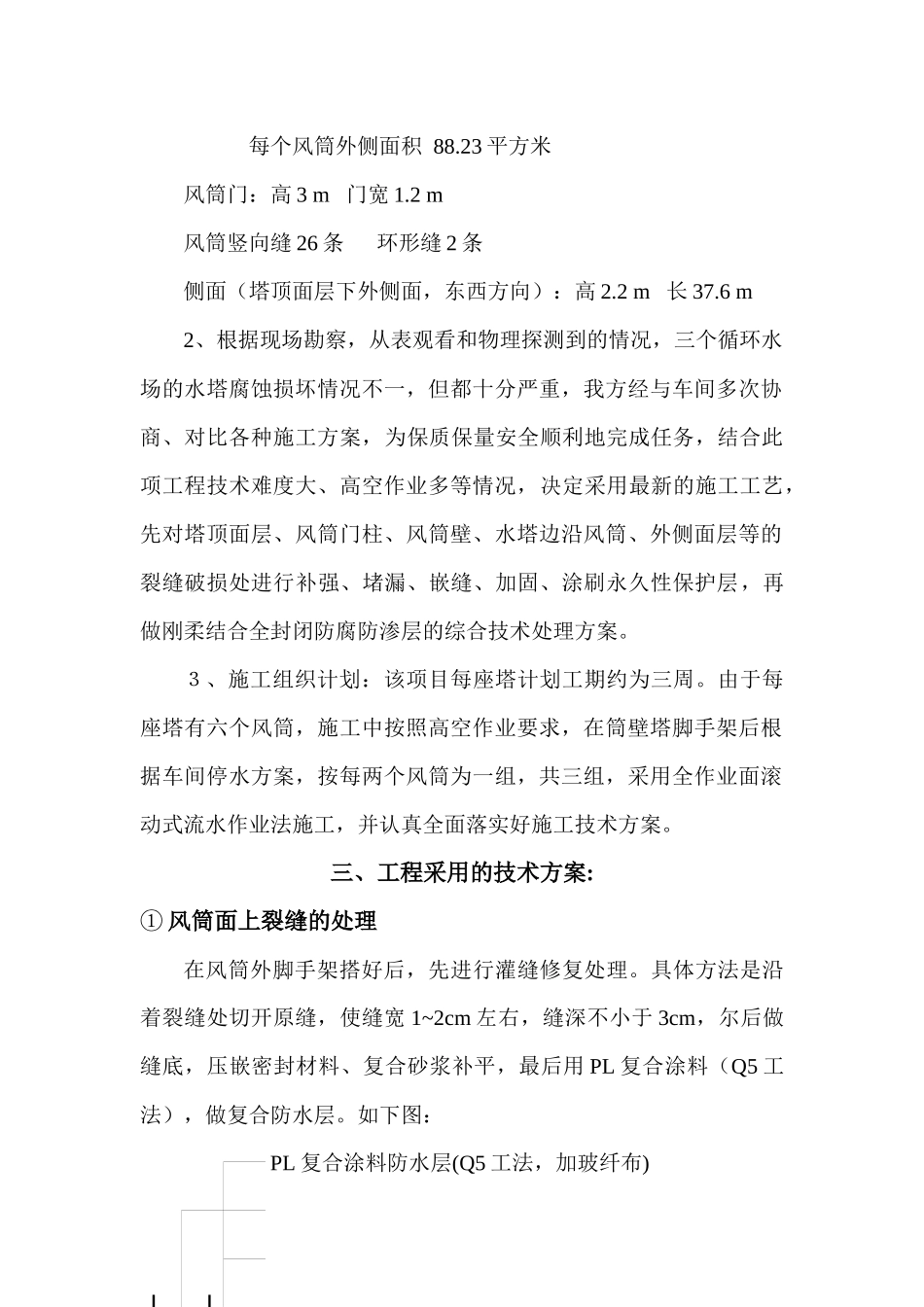

水务中心第四供水车间凉水塔检修工程项目技术方案书一、编制依据1
Q/SHS0001
1-2001《中国石油化工集团公司安全、环境与健康(HSE)管理体系》2
Q/SHS0001
5-2001《施工企业安全、环境与健康(HSE)管理规范》3
Q/SHS0001
9-2001《施工企业工程项目HSE实施程序编制指南》4
GB/50212-95《建筑防腐蚀工程施工及验收规范》5
GB/50300-2001《建筑工程施工质量验收统一标准》二、工程概况1、燕化水务中心第四供水车间第一、二、三循环水车间的八座旧凉水塔(一循四座、二循两座、三循两座)顶部的风筒、人孔、门柱、塔顶、面层沿口等,由于使用二十多年,久未维修,钢筋混凝土表面严重腐蚀、风化、起鼓、粉化、混凝土保护层多处成片剥落,裸露出的钢筋严重锈蚀致使结构性破坏现象十分突出,孔洞裂缝、接缝处漏水严重,因此,必须进行彻底有效的处理
初测水塔(一座塔)的尺寸如下:塔顶面层:长37
6m宽13m风筒:高6
5m直径12m周长37
5m每个风筒外侧面积88
23平方米风筒门:高3m门宽1
2m风筒竖向缝26条环形缝2条侧面(塔顶面层下外侧面,东西方向):高2
6m2、根据现场勘察,从表观看和物理探测到的情况,三个循环水场的水塔腐蚀损坏情况不一,但都十分严重,我方经与车间多次协商、对比各种施工方案,为保质保量安全顺利地完成任务,结合此项工程技术难度大、高空作业多等情况,决定采用最新的施工工艺,先对塔顶面层、风筒门柱、风筒壁、水塔边沿风筒、外侧面层等的裂缝破损处进行补强、堵漏、嵌缝、加固、涂刷永久性保护层,再做刚柔结合全封闭防腐防渗层的综合技术处理方案
3、施工组织计划:该项目每座塔计划工期约为三周
由于每座塔有六个风筒,施工中按照高空作业要求,在筒壁塔脚手架后根据车间停水方案,按每两个风筒为一组,共三组,采用全作业面滚动式流水作
