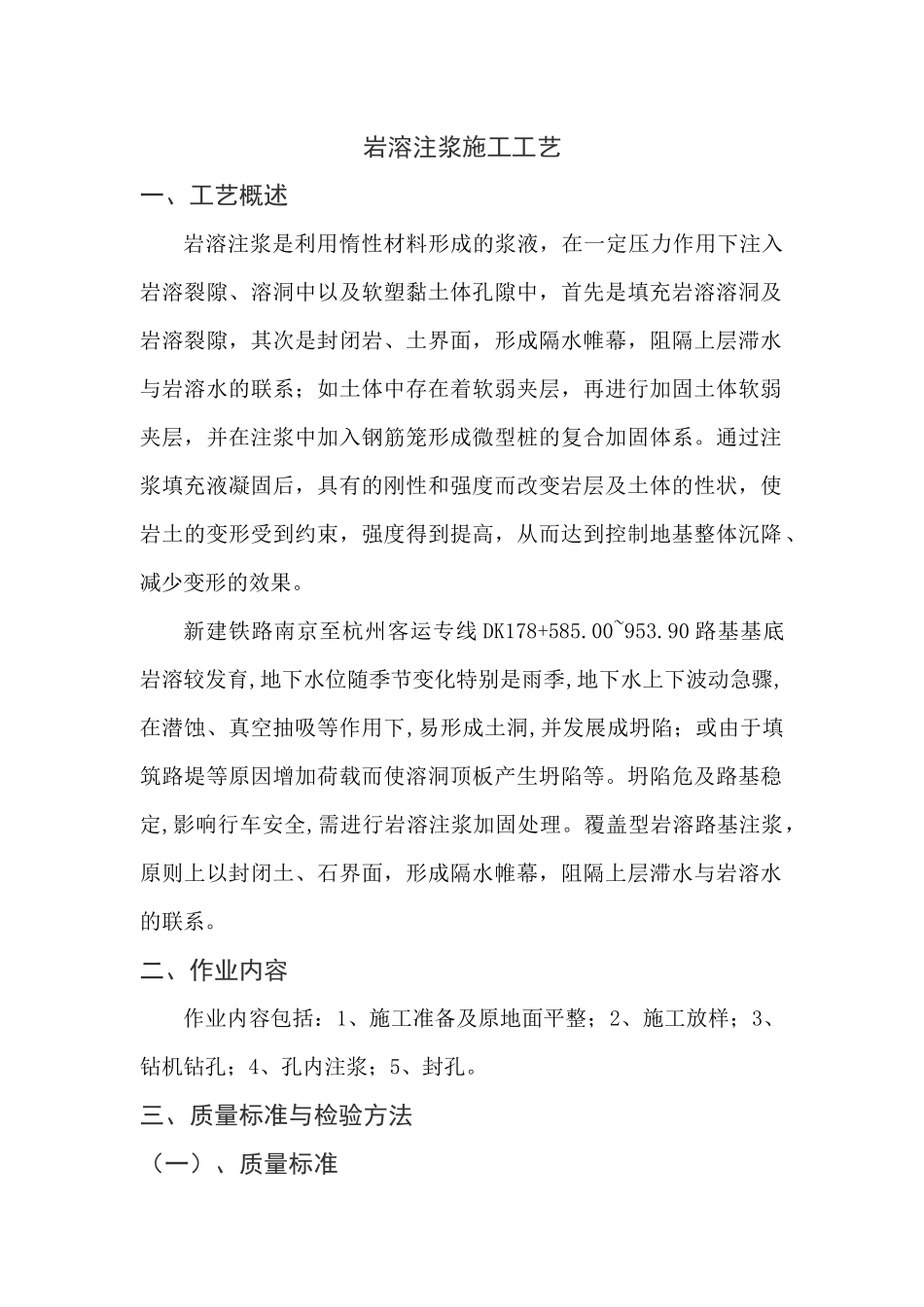

岩溶注浆施工工艺一、工艺概述岩溶注浆是利用惰性材料形成的浆液,在一定压力作用下注入岩溶裂隙、溶洞中以及软塑黏土体孔隙中,首先是填充岩溶溶洞及岩溶裂隙,其次是封闭岩、土界面,形成隔水帷幕,阻隔上层滞水与岩溶水的联系;如土体中存在着软弱夹层,再进行加固土体软弱夹层,并在注浆中加入钢筋笼形成微型桩的复合加固体系
通过注浆填充液凝固后,具有的刚性和强度而改变岩层及土体的性状,使岩土的变形受到约束,强度得到提高,从而达到控制地基整体沉降、减少变形的效果
新建铁路南京至杭州客运专线DK178+585
00~953
90路基基底岩溶较发育,地下水位随季节变化特别是雨季,地下水上下波动急骤,在潜蚀、真空抽吸等作用下,易形成土洞,并发展成坍陷;或由于填筑路堤等原因增加荷载而使溶洞顶板产生坍陷等
坍陷危及路基稳定,影响行车安全,需进行岩溶注浆加固处理
覆盖型岩溶路基注浆,原则上以封闭土、石界面,形成隔水帷幕,阻隔上层滞水与岩溶水的联系
二、作业内容作业内容包括:1、施工准备及原地面平整;2、施工放样;3、钻机钻孔;4、孔内注浆;5、封孔

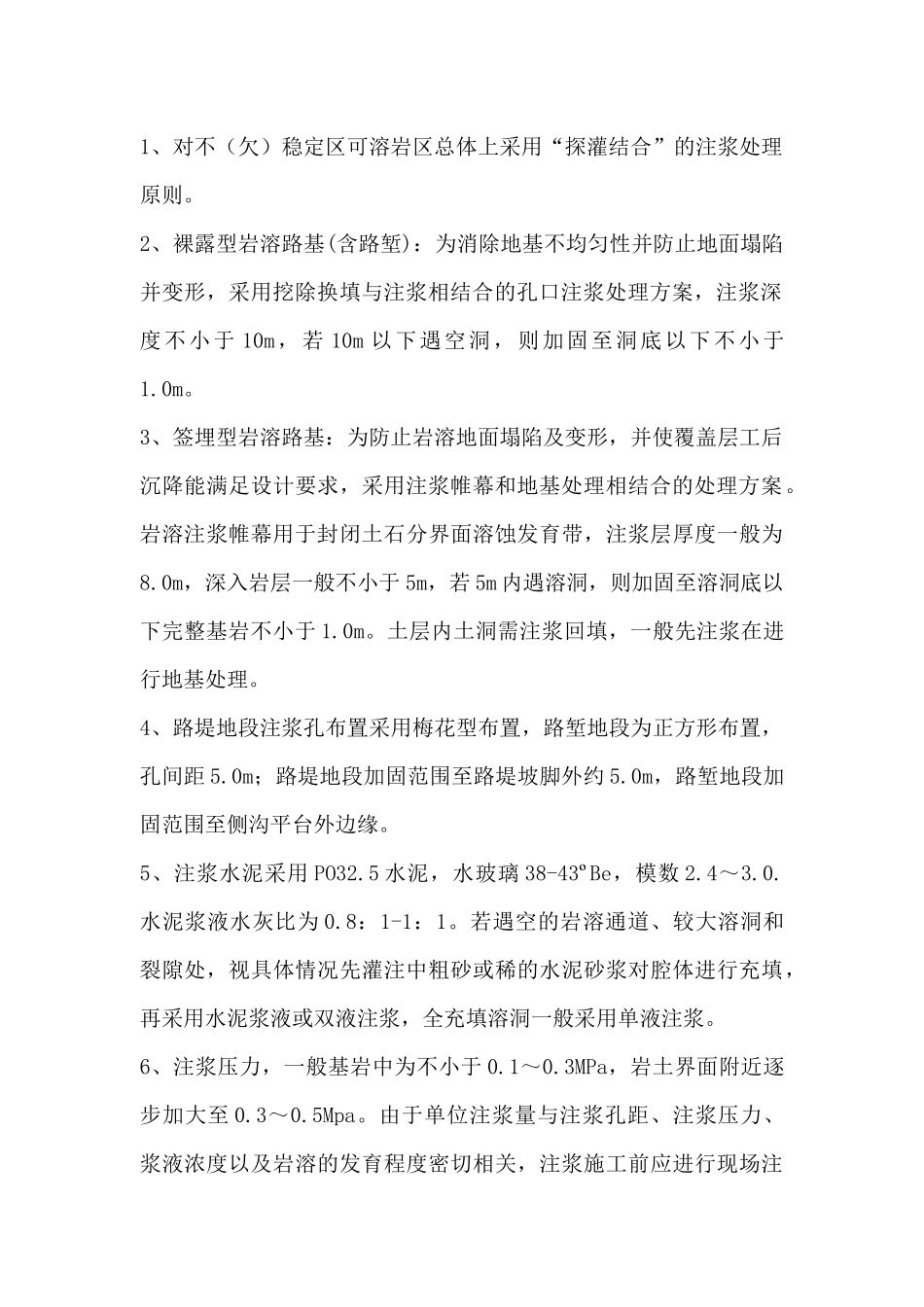

三、质量标准与检验方法(一)、质量标准1、对不(欠)稳定区可溶岩区总体上采用“探灌结合”的注浆处理原则
2、裸露型岩溶路基(含路堑):为消除地基不均匀性并防止地面塌陷并变形,采用挖除换填与注浆相结合的孔口注浆处理方案,注浆深度不小于10m,若10m以下遇空洞,则加固至洞底以下不小于1
3、签埋型岩溶路基:为防止岩溶地面塌陷及变形,并使覆盖层工后沉降能满足设计要求,采用注浆帷幕和地基处理相结合的处理方案
岩溶注浆帷幕用于封闭土石分界面溶蚀发育带,注浆层厚度一般为8
0m,深入岩层一般不小于5m,若5m内遇溶洞,则加固至溶洞底以下完整基岩不小于1
土层内土洞需注浆回填,一般先注浆在进行地基处理

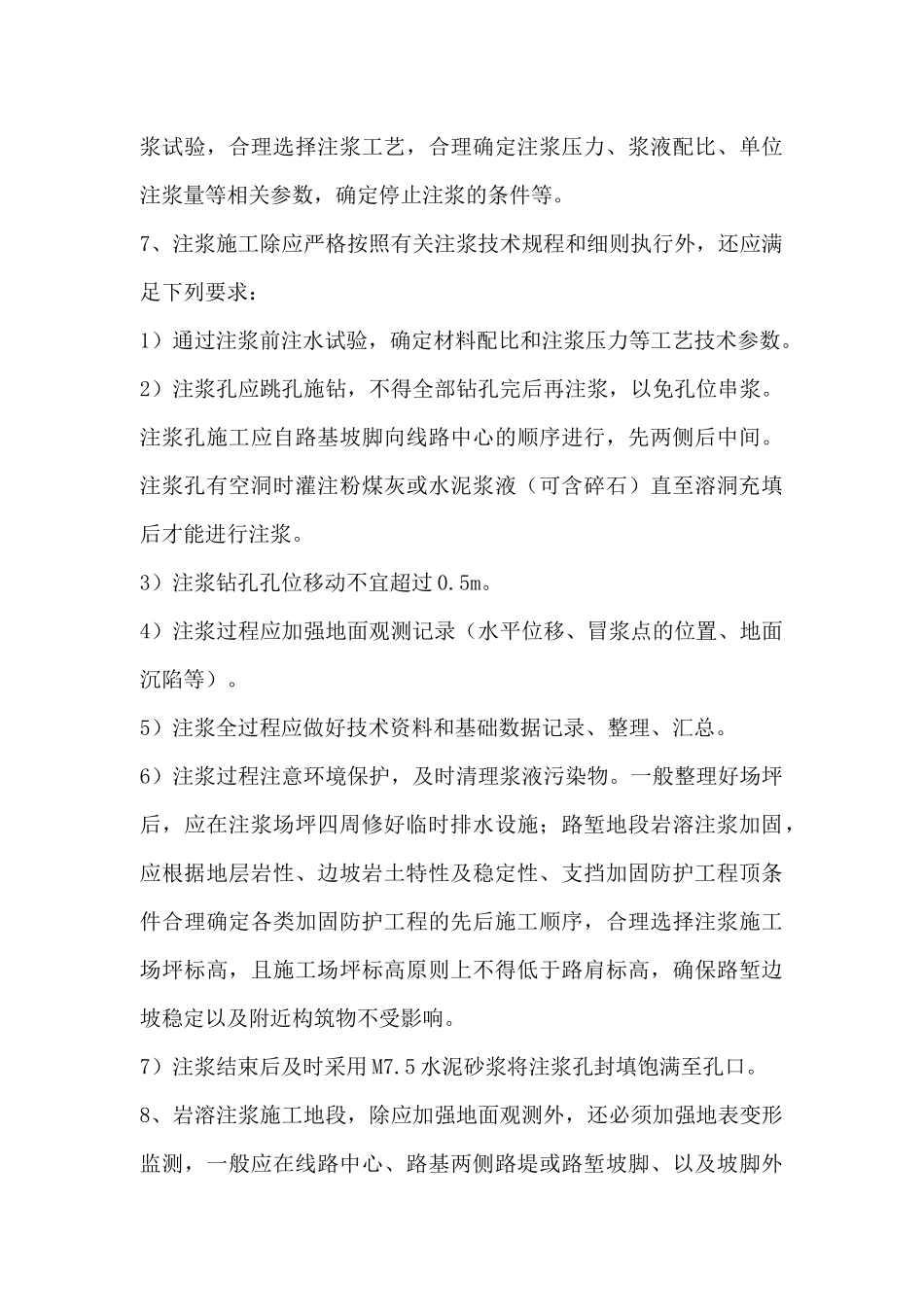

4、路堤地段注浆孔布置采用梅花型布置,路堑地段为正方形布置
