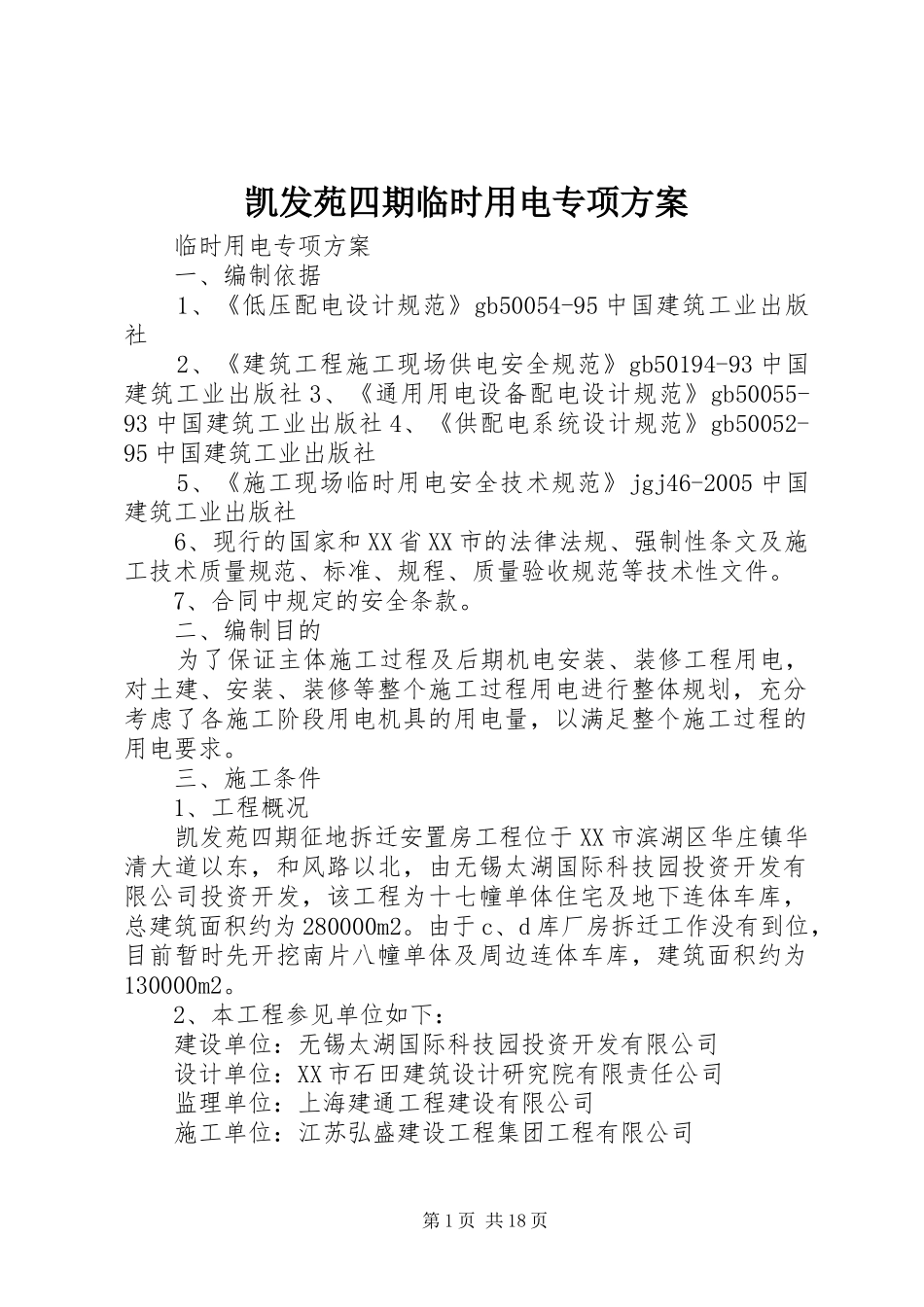

凯发苑四期临时用电专项方案临时用电专项方案一、编制依据1、《低压配电设计规范》gb50054-95中国建筑工业出版社2、《建筑工程施工现场供电安全规范》gb50194-93中国建筑工业出版社3、《通用用电设备配电设计规范》gb50055-93中国建筑工业出版社4、《供配电系统设计规范》gb50052-95中国建筑工业出版社5、《施工现场临时用电安全技术规范》jgj46-2005中国建筑工业出版社6、现行的国家和XX省XX市的法律法规、强制性条文及施工技术质量规范、标准、规程、质量验收规范等技术性文件
7、合同中规定的安全条款
二、编制目的为了保证主体施工过程及后期机电安装、装修工程用电,对土建、安装、装修等整个施工过程用电进行整体规划,充分考虑了各施工阶段用电机具的用电量,以满足整个施工过程的用电要求
三、施工条件1、工程概况凯发苑四期征地拆迁安置房工程位于XX市滨湖区华庄镇华清大道以东,和风路以北,由无锡太湖国际科技园投资开发有限公司投资开发,该工程为十七幢单体住宅及地下连体车库,总建筑面积约为280000m2
由于c、d库厂房拆迁工作没有到位,目前暂时先开挖南片八幢单体及周边连体车库,建筑面积约为130000m2
2、本工程参见单位如下:建设单位:无锡太湖国际科技园投资开发有限公司设计单位:XX市石田建筑设计研究院有限责任公司监理单位:上海建通工程建设有限公司施工单位:江苏弘盛建设工程集团工程有限公司第1页共18页1四、设计内容和步骤1、现场勘探及初步设计:(1)本工程所在施工现场范围内无各种埋地管线
(2)现场采用380v低压供电,设一配电总箱,内有计量设备,采用tn-s系统供电
(3)根据施工现场用电设备布置情况,采用导线穿钢管埋地敷设,布置位置及线路走向参见临时配电系统图及现场平面图,采用三级配电,两极防护

(4)按照《jgj46-2005》规定制定施工组织设计,
