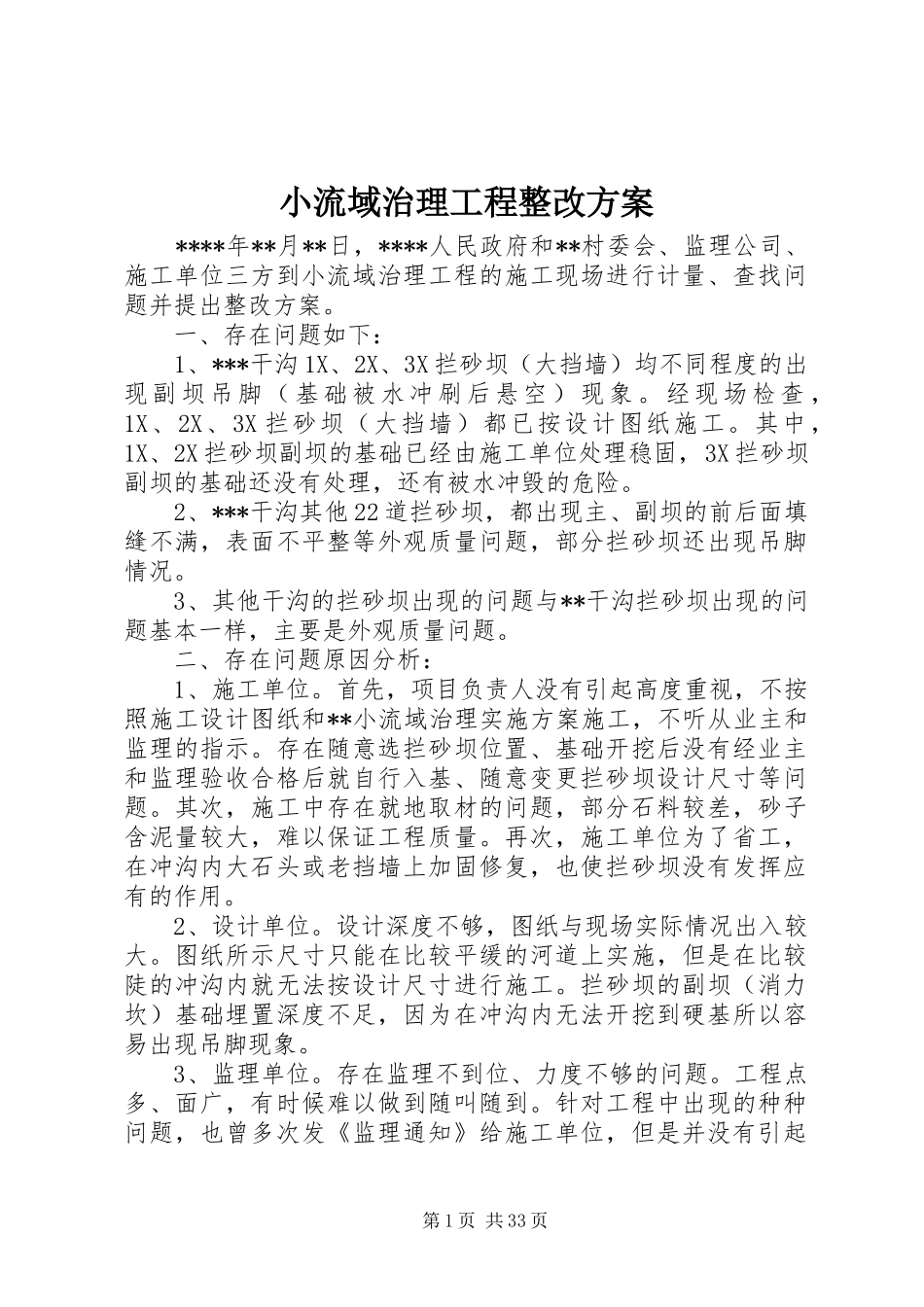

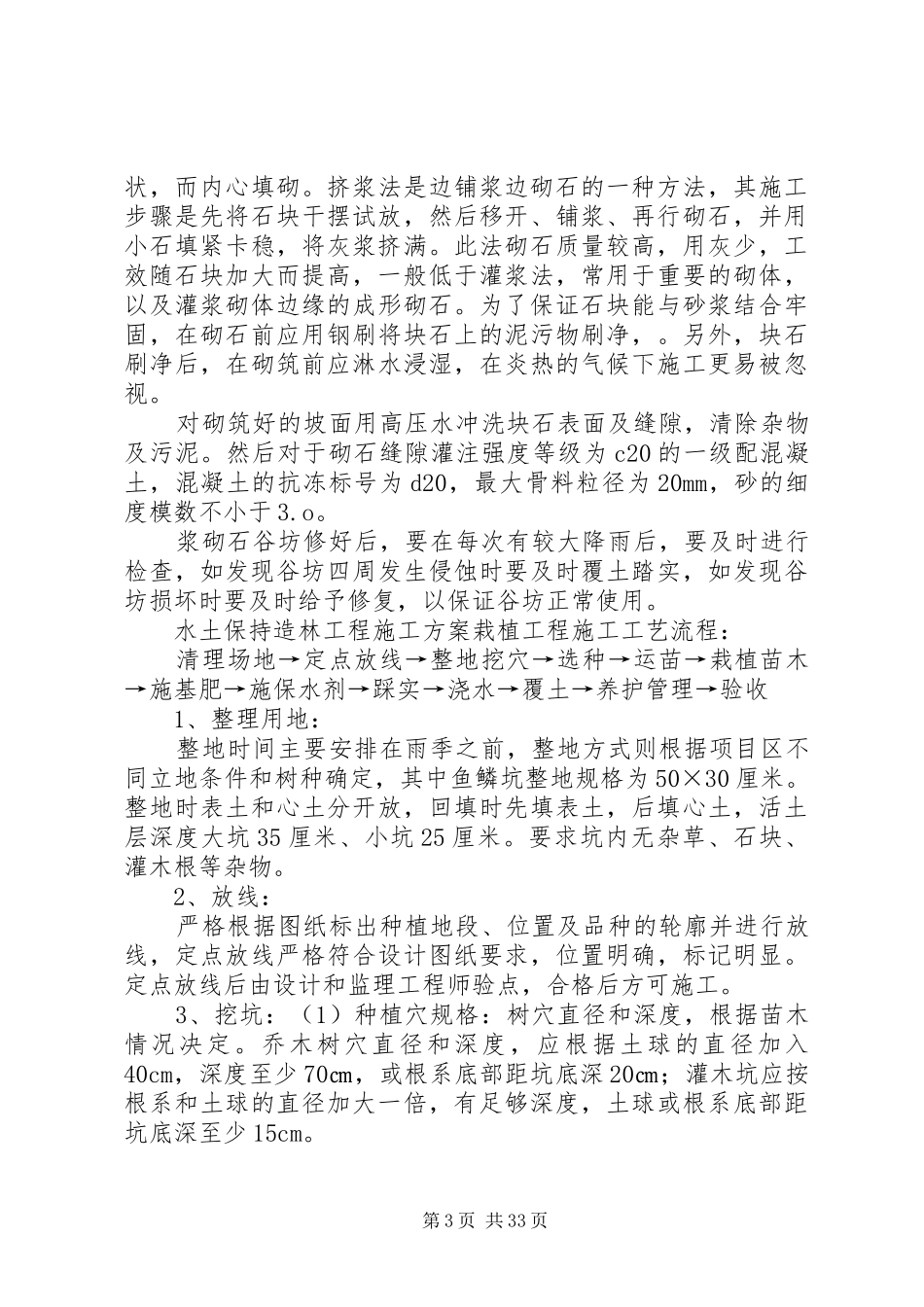

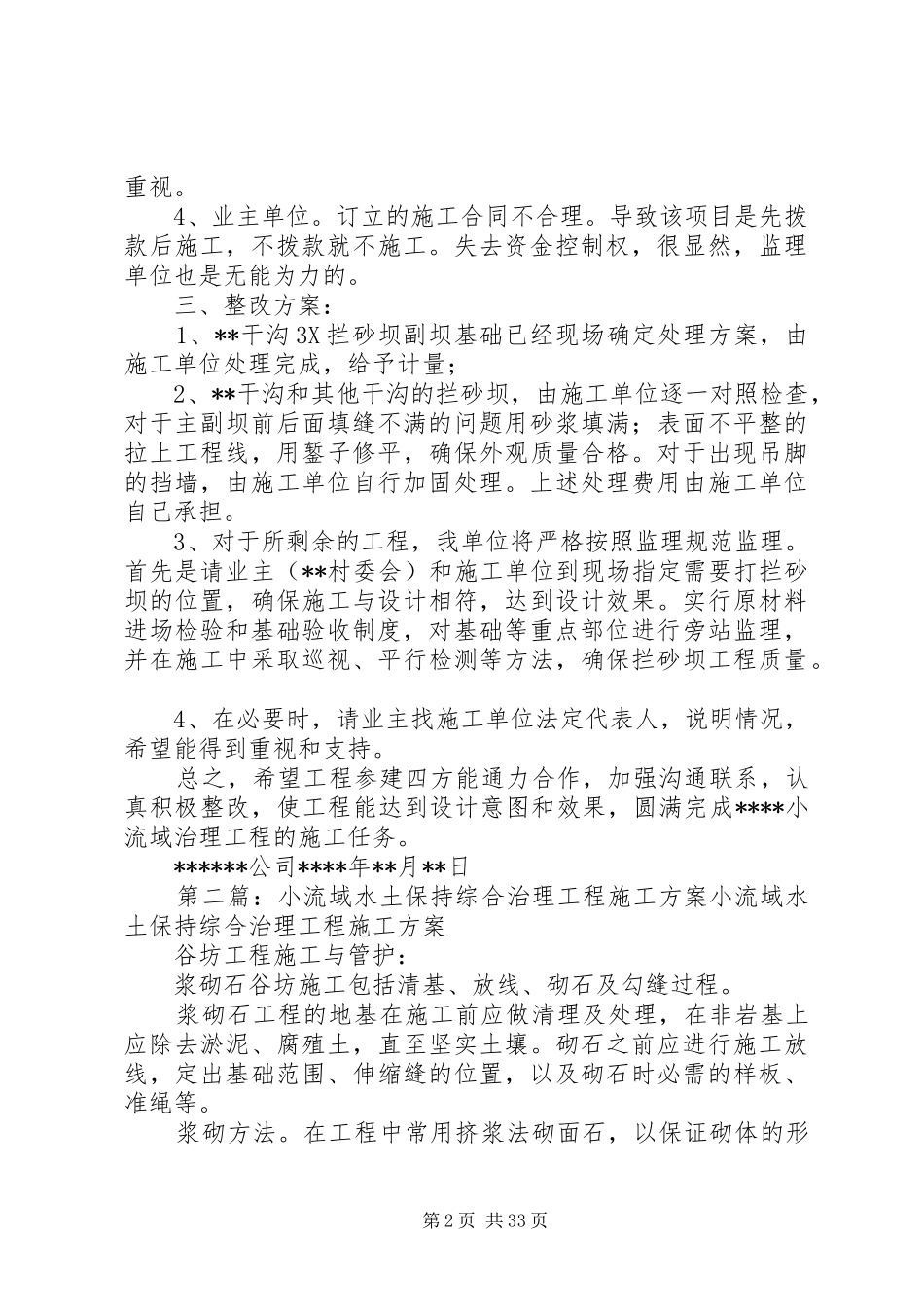

小流域治理工程整改方案****年**月**日,****人民政府和**村委会、监理公司、施工单位三方到小流域治理工程的施工现场进行计量、查找问题并提出整改方案。一、存在问题如下:1、***干沟1X、2X、3X拦砂坝(大挡墙)均不同程度的出现副坝吊脚(基础被水冲刷后悬空)现象。经现场检查,1X、2X、3X拦砂坝(大挡墙)都已按设计图纸施工。其中,1X、2X拦砂坝副坝的基础已经由施工单位处理稳固,3X拦砂坝副坝的基础还没有处理,还有被水冲毁的危险。2、***干沟其他22道拦砂坝,都出现主、副坝的前后面填缝不满,表面不平整等外观质量问题,部分拦砂坝还出现吊脚情况。3、其他干沟的拦砂坝出现的问题与**干沟拦砂坝出现的问题基本一样,主要是外观质量问题。二、存在问题原因分析:1、施工单位。首先,项目负责人没有引起高度重视,不按照施工设计图纸和**小流域治理实施方案施工,不听从业主和监理的指示。存在随意选拦砂坝位置、基础开挖后没有经业主和监理验收合格后就自行入基、随意变更拦砂坝设计尺寸等问题。其次,施工中存在就地取材的问题,部分石料较差,砂子含泥量较大,难以保证工程质量。再次,施工单位为了省工,在冲沟内大石头或老挡墙上加固修复,也使拦砂坝没有发挥应有的作用。2、设计单位。设计深度不够,图纸与现场实际情况出入较大。图纸所示尺寸只能在比较平缓的河道上实施,但是在比较陡的冲沟内就无法按设计尺寸进行施工。拦砂坝的副坝(消力坎)基础埋置深度不足,因为在冲沟内无法开挖到硬基所以容易出现吊脚现象。3、监理单位。存在监理不到位、力度不够的问题。工程点多、面广,有时候难以做到随叫随到。针对工程中出现的种种问题,也曾多次发《监理通知》给施工单位,但是并没有引起第1页共33页重视。4、业主单位。订立的施工合同不合理。导致该项目是先拨款后施工,不拨款就不施工。失去资金控制权,很显然,监理单位也是无能为力的。三、整改方案:1、**干沟3X拦砂坝副坝基础已经现场确定处理方案,由施工单位处理完成,给予计量;2、**干沟和其他干沟的拦砂坝,由施工单位逐一对照检查,对于主副坝前后面填缝不满的问题用砂浆填满;表面不平整的拉上工程线,用錾子修平,确保外观质量合格。对于出现吊脚的挡墙,由施工单位自行加固处理。上述处理费用由施工单位自己承担。3、对于所剩余的工程,我单位将严格按照监理规范监理。首先是请业主(**村委会)和施工单位到现场指定需要打拦砂坝的位置,确保施工与设计相符,达到设计效果。实行原材料进场检验和基础验收制度,对基础等重点部位进行旁站监理,并在施工中采取巡视、平行检测等方法,确保拦砂坝工程质量。4、在必要时,请业主找施工单位法定代表人,说明情况,希望能得到重视和支持。总之,希望工程参建四方能通力合作,加强沟通联系,认真积极整改,使工程能达到设计意图和效果,圆满完成****小流域治理工程的施工任务。******公司****年**月**日第二篇:小流域水土保持综合治理工程施工方案小流域水土保持综合治理工程施工方案谷坊工程施工与管护:浆砌石谷坊施工包括清基、放线、砌石及勾缝过程。浆砌石工程的地基在施工前应做清理及处理,在非岩基上应除去淤泥、腐殖土,直至坚实土壤。砌石之前应进行施工放线,定出基础范围、伸缩缝的位置,以及砌石时必需的样板、准绳等。浆砌方法。在工程中常用挤浆法砌面石,以保证砌体的形第2页共33页状,而内心填砌。挤浆法是边铺浆边砌石的一种方法,其施工步骤是先将石块干摆试放,然后移开、铺浆、再行砌石,并用小石填紧卡稳,将灰浆挤满。此法砌石质量较高,用灰少,工效随石块加大而提高,一般低于灌浆法,常用于重要的砌体,以及灌浆砌体边缘的成形砌石。为了保证石块能与砂浆结合牢固,在砌石前应用钢刷将块石上的泥污物刷净,。另外,块石刷净后,在砌筑前应淋水浸湿,在炎热的气候下施工更易被忽视。对砌筑好的坡面用高压水冲洗块石表面及缝隙,清除杂物及污泥。然后对于砌石缝隙灌注强度等级为c20的一级配混凝土,混凝土的抗冻标号为d20,最大骨料粒径为20mm,砂的细度模数不小于3.o。浆砌石谷坊修好后,要在每次有较大降雨后,要及时进行检查,...
