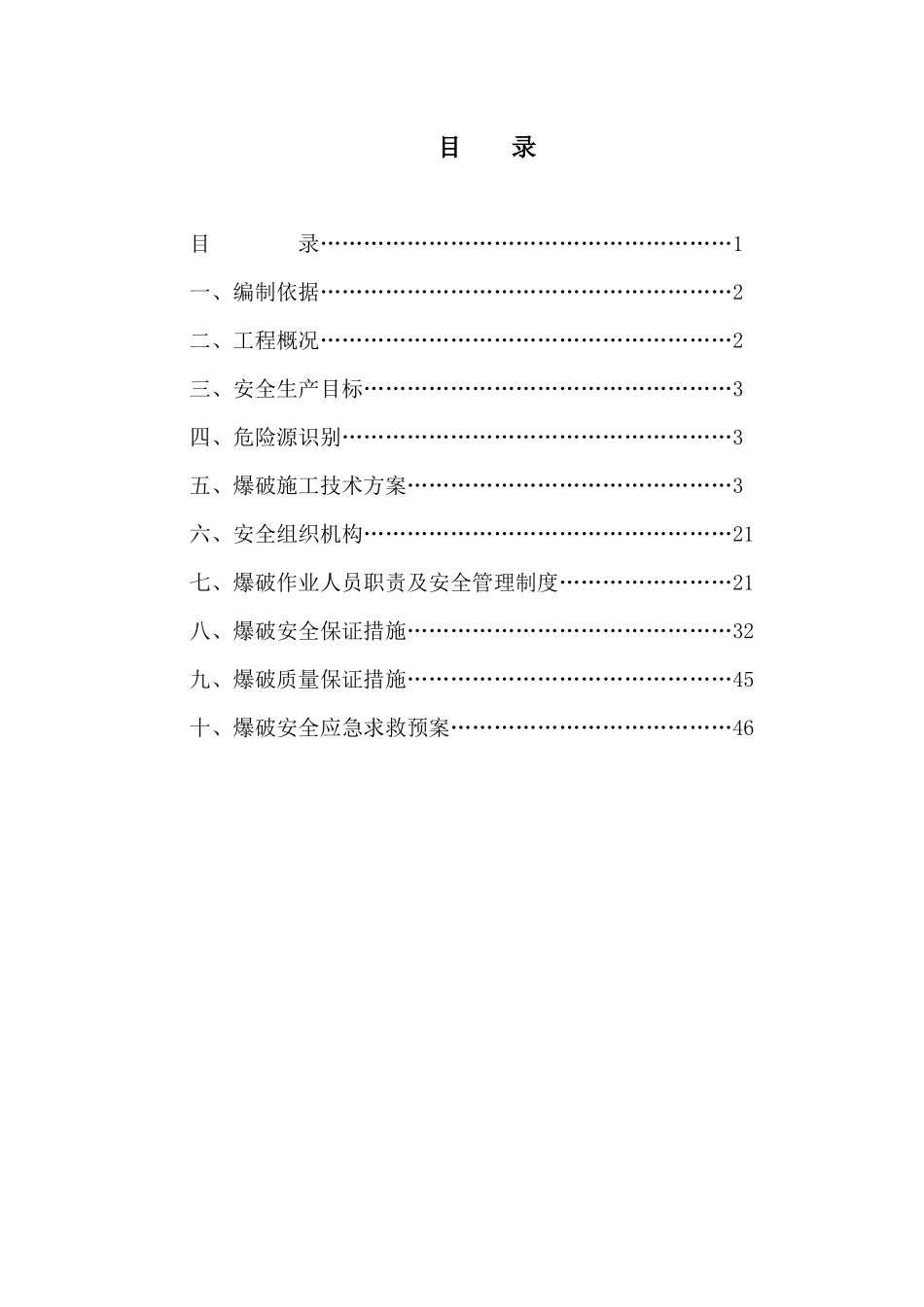

目录目录…………………………………………………1一、编制依据…………………………………………………2二、工程概况…………………………………………………2三、安全生产目标……………………………………………3四、危险源识别………………………………………………3五、爆破施工技术方案………………………………………3六、安全组织机构……………………………………………21七、爆破作业人员职责及安全管理制度……………………21八、爆破安全保证措施………………………………………32九、爆破质量保证措施………………………………………45十、爆破安全应急求救预案…………………………………46中铁十二局成兰铁路四项目部爆破安全专项方案一、编制依据(一)《中华人民共和国安全法》、《中华人民共和国爆破安全管理条例》、《民爆安全管理条例》、《爆破管理规程》、《施工安全标准规范》等相关法律法规
(二)四川省关于爆炸物品管理的相关法律法规及相关规定
(三)成兰铁路建设指挥部安全管理总体方案及安全卡控要点中的相关规定及相关的设计图纸
(四)中铁十二局集团关于爆炸物品管理的相关规定及多年施工技术管理水平和类似工程成功的施工经验

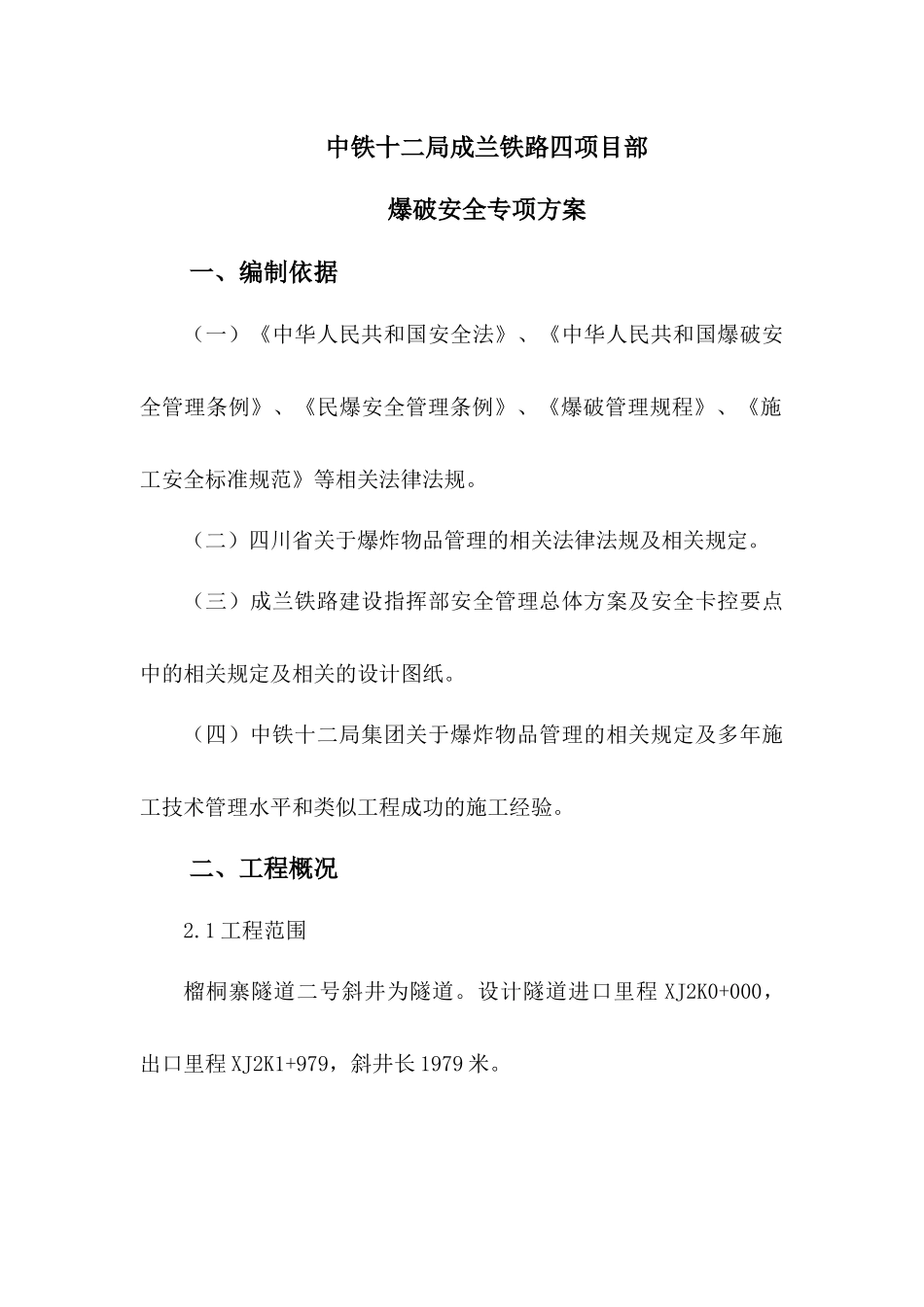

二、工程概况2
1工程范围榴桐寨隧道二号斜井为隧道
设计隧道进口里程XJ2K0+000,出口里程XJ2K1+979,斜井长1979米

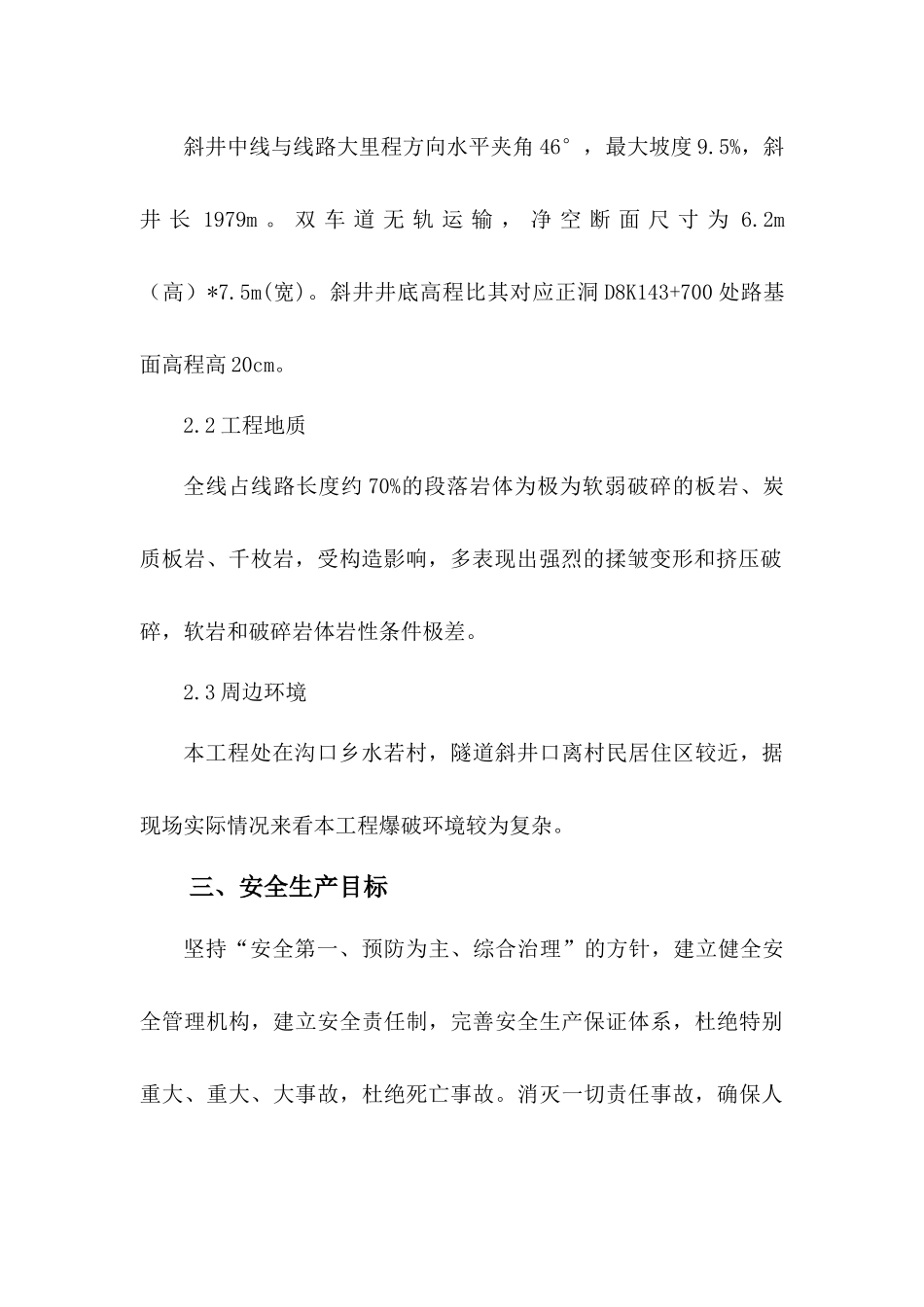

斜井中线与线路大里程方向水平夹角46°,最大坡度9
5%,斜井长1979m
双车道无轨运输,净空断面尺寸为6
2m(高)*7
斜井井底高程比其对应正洞D8K143+700处路基面高程高20cm
2工程地质全线占线路长度约70%的段落岩体为极为软弱破碎的板岩、炭质板岩、千枚岩,受构造影响,多表现出强烈的揉皱变形和挤压破碎,软岩和破碎岩体岩性条件极差
3周边环境本工程处在沟口乡水若村,隧道斜井口离村民居住区较近,据现场实际情况来看本工程爆
