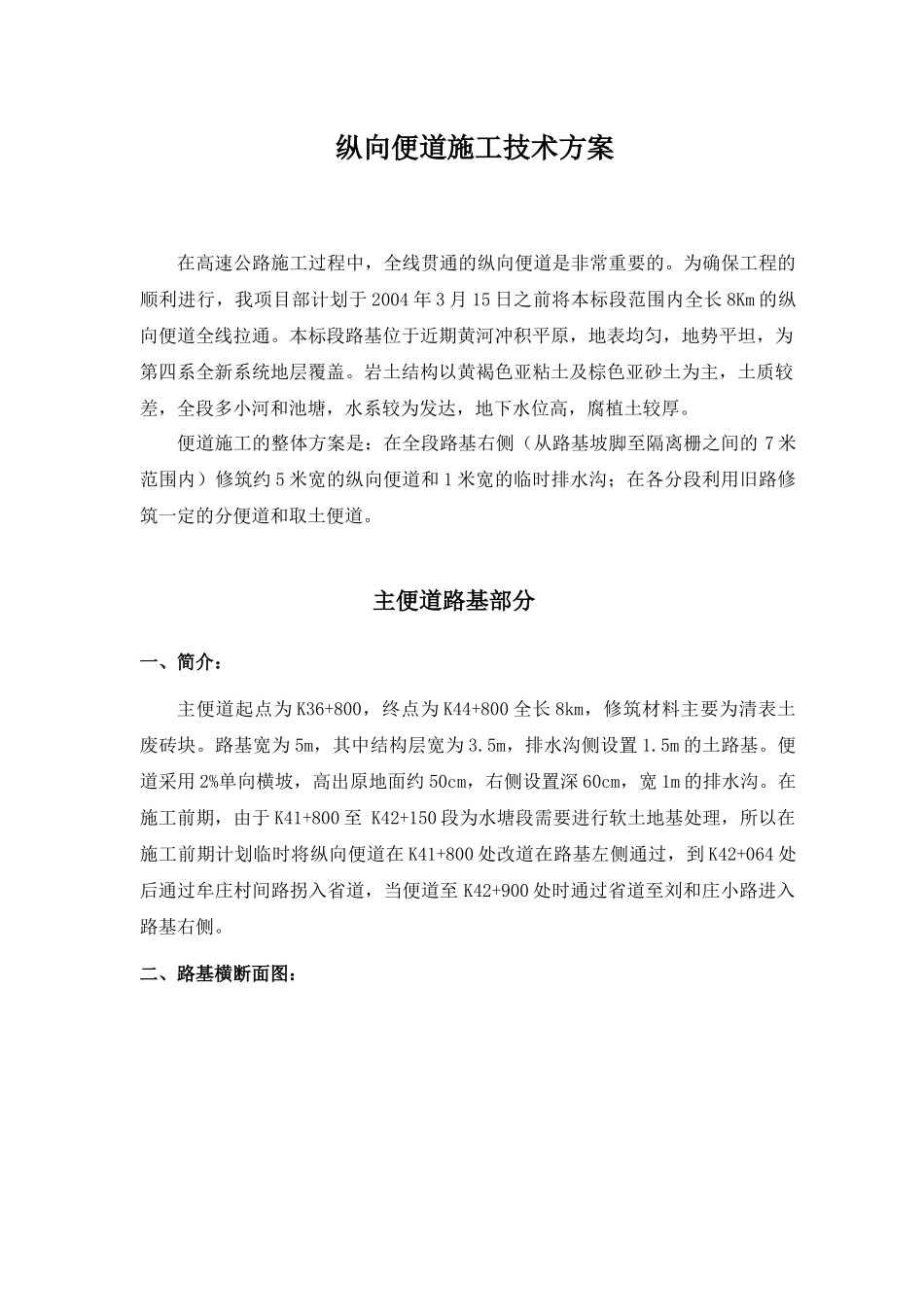

纵向便道施工技术方案在高速公路施工过程中,全线贯通的纵向便道是非常重要的
为确保工程的顺利进行,我项目部计划于2004年3月15日之前将本标段范围内全长8Km的纵向便道全线拉通
本标段路基位于近期黄河冲积平原,地表均匀,地势平坦,为第四系全新系统地层覆盖
岩土结构以黄褐色亚粘土及棕色亚砂土为主,土质较差,全段多小河和池塘,水系较为发达,地下水位高,腐植土较厚
便道施工的整体方案是:在全段路基右侧(从路基坡脚至隔离栅之间的7米范围内)修筑约5米宽的纵向便道和1米宽的临时排水沟;在各分段利用旧路修筑一定的分便道和取土便道

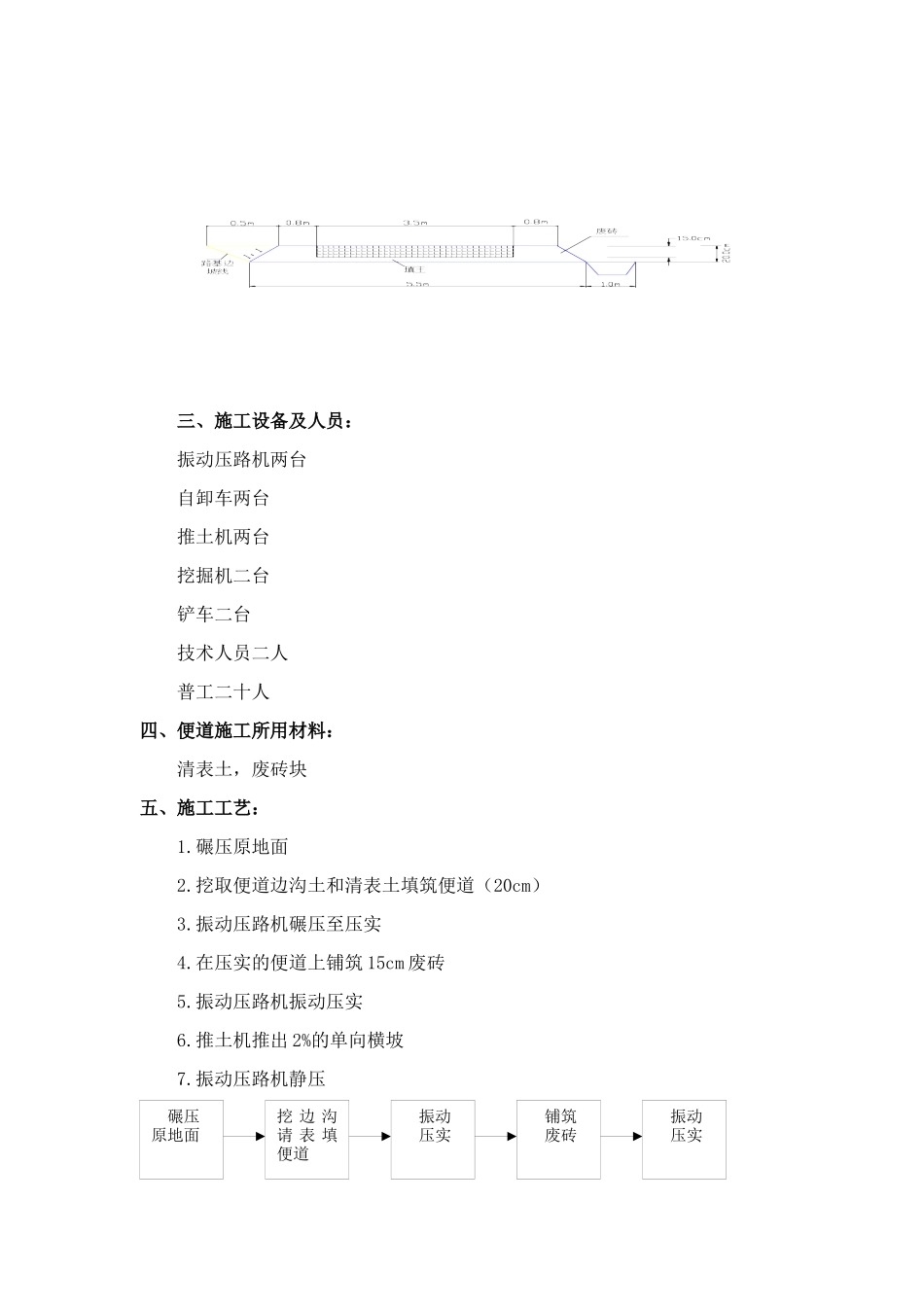

主便道路基部分一、简介:主便道起点为K36+800,终点为K44+800全长8km,修筑材料主要为清表土废砖块
路基宽为5m,其中结构层宽为3
5m,排水沟侧设置1
5m的土路基
便道采用2%单向横坡,高出原地面约50cm,右侧设置深60cm,宽1m的排水沟
在施工前期,由于K41+800至K42+150段为水塘段需要进行软土地基处理,所以在施工前期计划临时将纵向便道在K41+800处改道在路基左侧通过,到K42+064处后通过牟庄村间路拐入省道,当便道至K42+900处时通过省道至刘和庄小路进入路基右侧
二、路基横断面图:三、施工设备及人员:振动压路机两台自卸车两台推土机两台挖掘机二台铲车二台技术人员二人普工二十人四、便道施工所用材料:清表土,废砖块五、施工工艺:1
碾压原地面2
挖取便道边沟土和清表土填筑便道(20cm)3
振动压路机碾压至压实4
在压实的便道上铺筑15cm废砖5
振动压路机振动压实6
推土机推出2%的单向横坡7

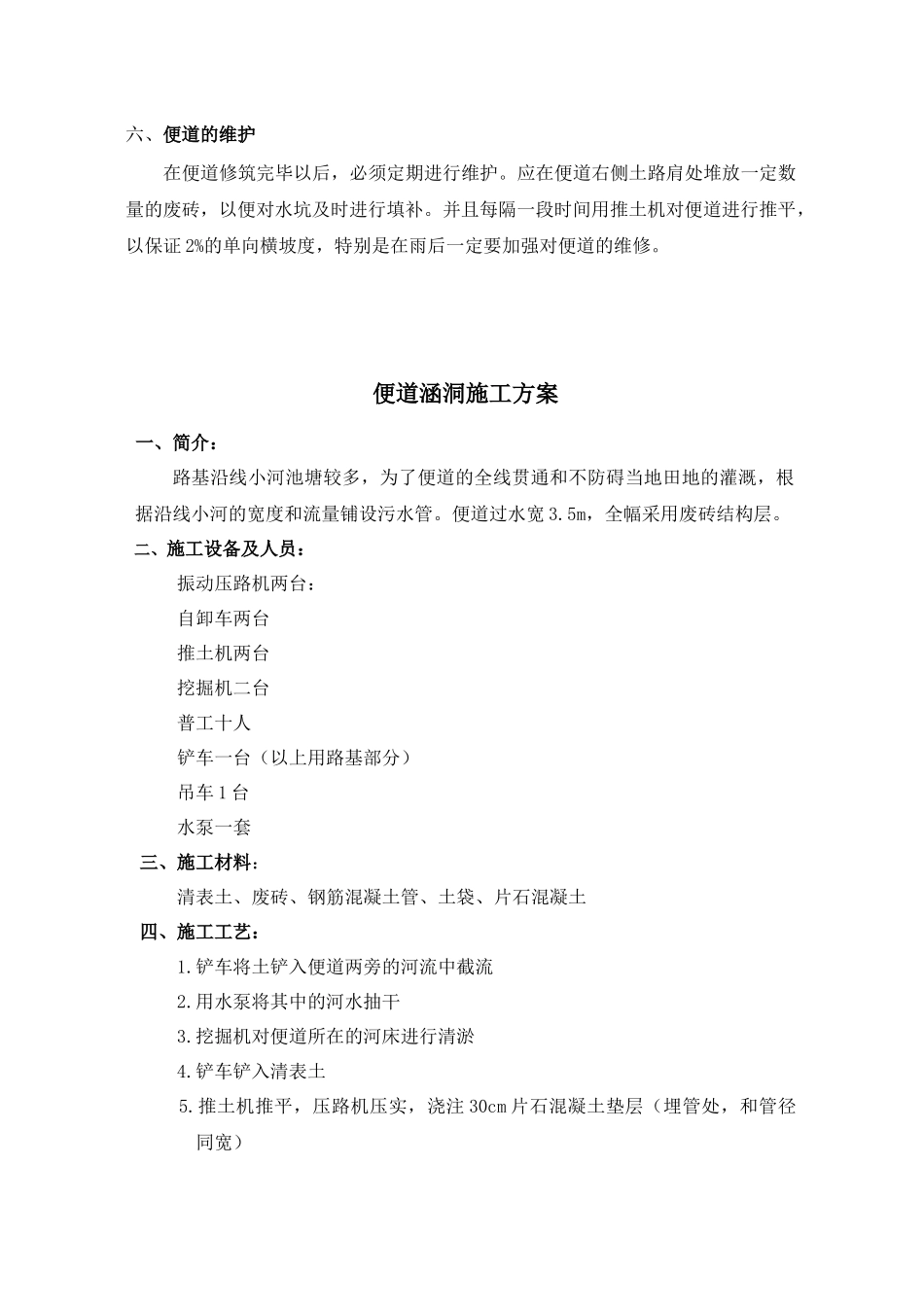

振动压路机静压碾压原地面挖边沟请表填便道振动压实铺筑废砖振动压实六、便道的维护在便道修筑完毕以后,必须定期进行维护
应在便道右侧土路肩处堆放一定数量的废砖,以便对水坑及时进行填补
并且每隔一段时间用推土机对便道进行推平,以保证2%
