昌恒煤焦副斜井皮带安装安全技术措施根据生产需要,需在副斜井安设SSJ-800型皮带300米
为确保安装期间的安全,特编制本措施,在施工期间必须严格执行
一、安装顺序及主要工程量1、安装SSJ-800皮带一部;2、安装附属设备
二、安装前的准备工作(一)运输准备1、运输设备前,首先安排专人检查运输系统的安全设施,并保证安全可靠
并根据沿线运输途径测量出障碍物距轨道的距离,确保运输的畅通
2、根据设备重量、形状、尺寸、连接等进行解体后装车,根据井下安装位置将设备按先后顺序进行编号和调向,根据时间和位置先后分期上道下井
3、大件装车后,必须用不小于ф12
5mm的钢丝绳配合专用封车装置封车,封车绳不少于三道,在棱角处要用割好的皮带块垫在钢丝绳下,防止勒伤钢丝绳
大宗的物件装、封车,执行处有关设备,材料车装、封、运安全管理规定
4、电机、接线盒、喇叭口装车封牢后,应用塑料布包扎好,防止淋水
所有外露轴头等配合面要用软料进行保护

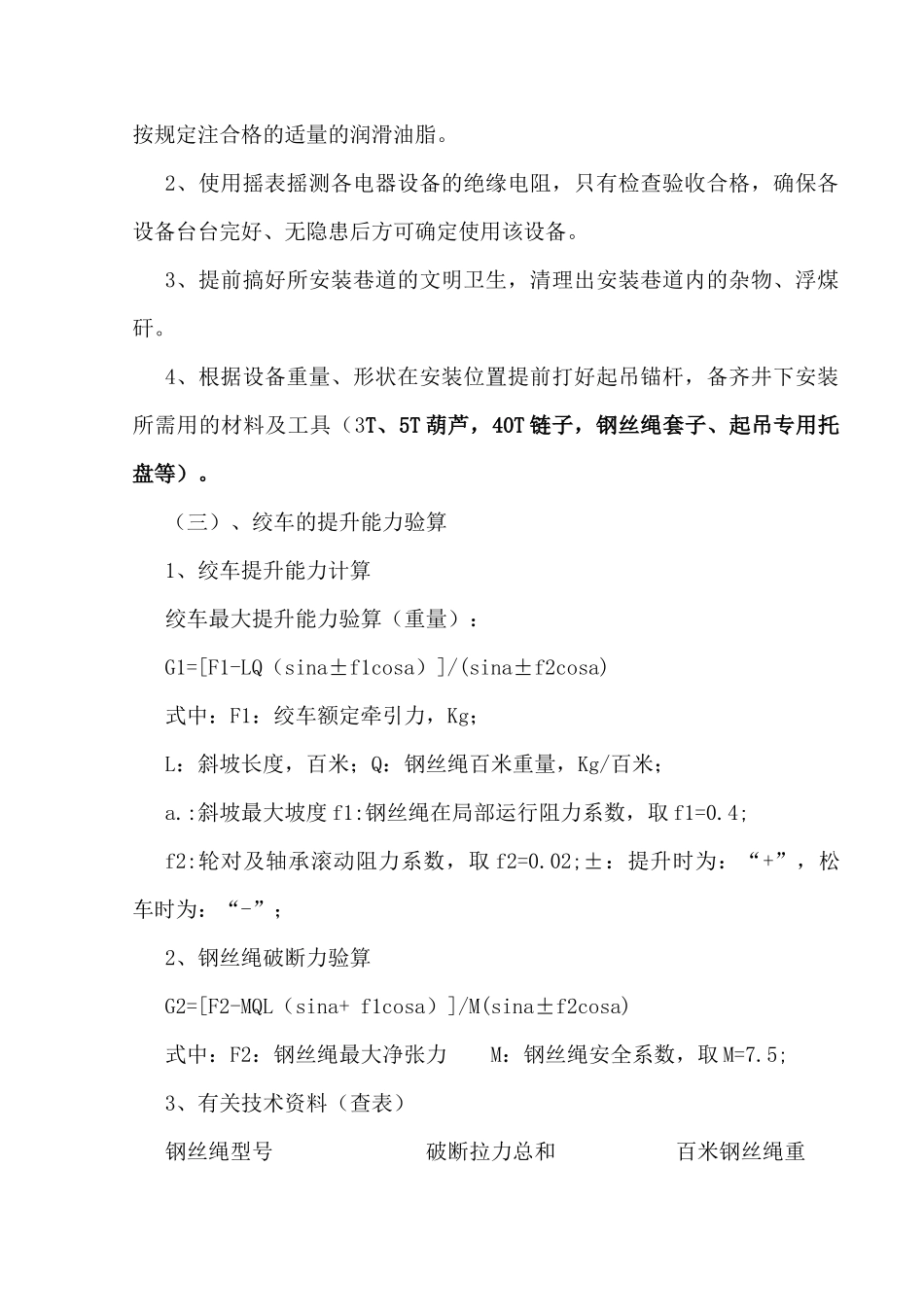

(二)设备安装前准备1、检查各转动部位是否转动灵活,发现问题必须处理好,对各轴承应按规定注合格的适量的润滑油脂
2、使用摇表摇测各电器设备的绝缘电阻,只有检查验收合格,确保各设备台台完好、无隐患后方可确定使用该设备
3、提前搞好所安装巷道的文明卫生,清理出安装巷道内的杂物、浮煤矸
4、根据设备重量、形状在安装位置提前打好起吊锚杆,备齐井下安装所需用的材料及工具(3T、5T葫芦,40T链子,钢丝绳套子、起吊专用托盘等)

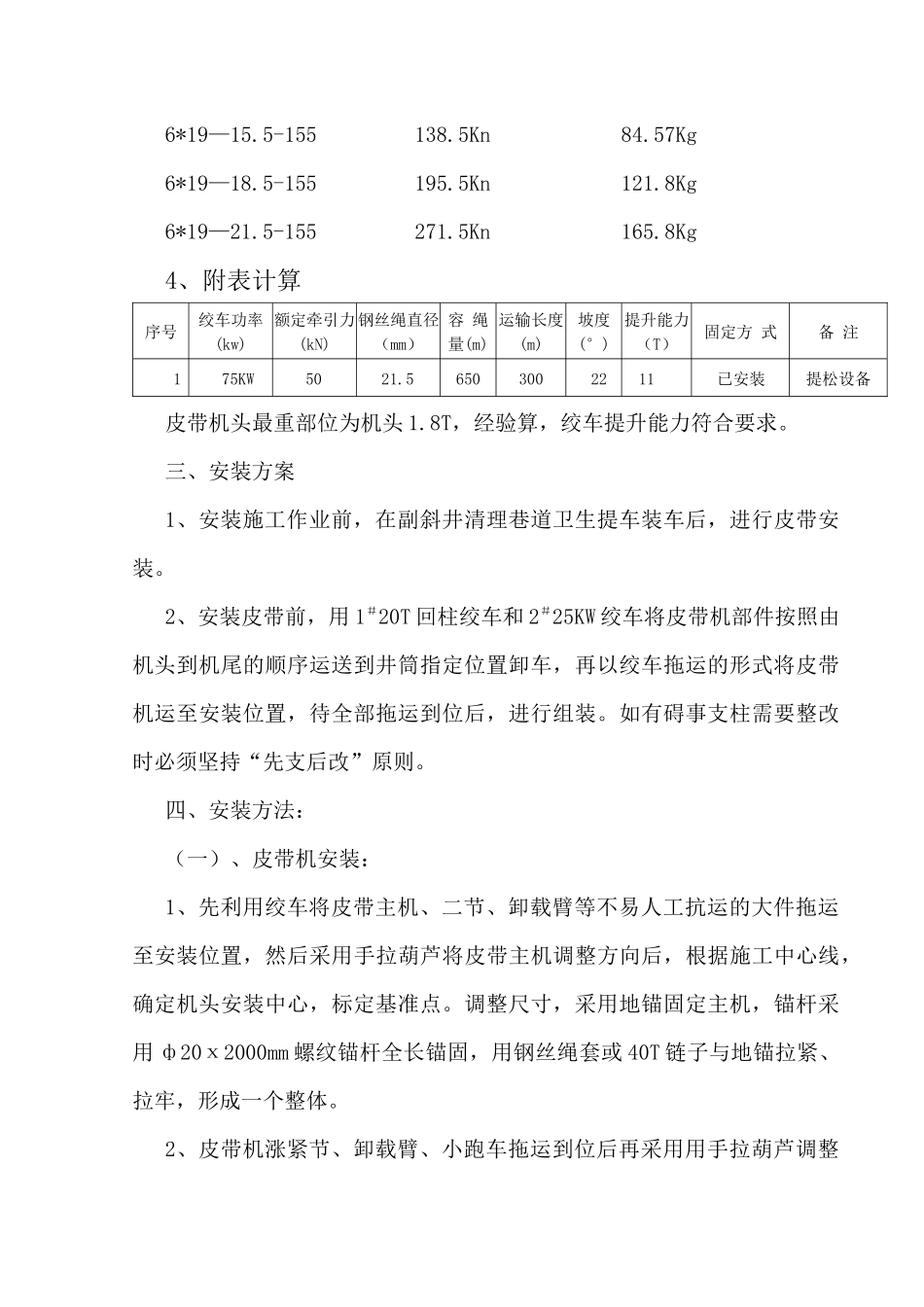

(三)、绞车的提升能力验算1、绞车提升能力计算绞车最大提升能力验算(重量):G1=[F1-LQ(sina±f1cosa)]/(sina±f2cosa)式中:F1:绞车额定牵引力,Kg;L:斜坡长度,百米;Q:钢丝绳百米重量,Kg/百米;a
:斜坡最大坡度f1:钢丝绳在局部运行阻力系数,取f1=0
4;f2:轮对及轴承滚动阻力系数,取f2=0
