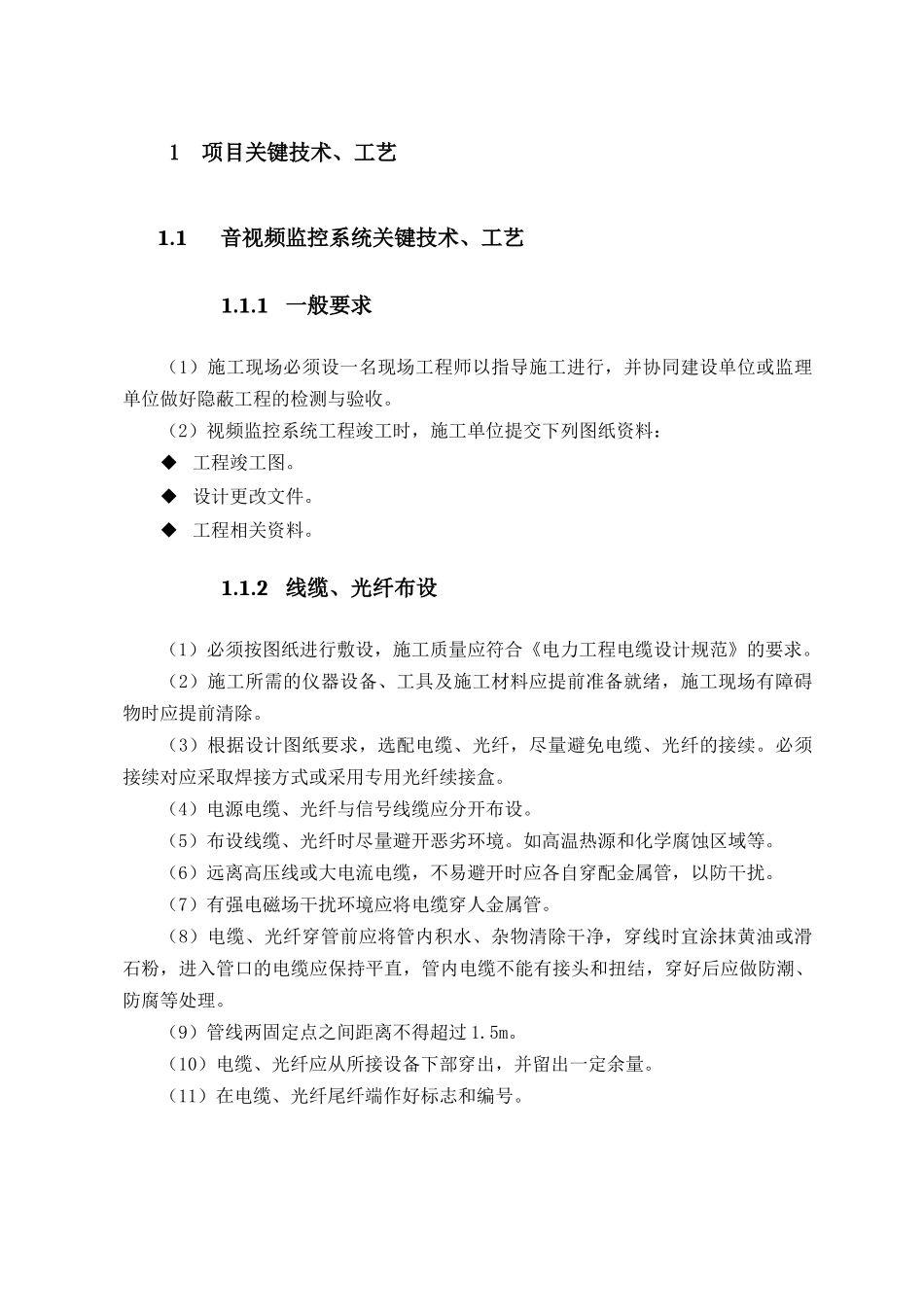

1项目关键技术、工艺1
1音视频监控系统关键技术、工艺1
1一般要求(1)施工现场必须设一名现场工程师以指导施工进行,并协同建设单位或监理单位做好隐蔽工程的检测与验收
(2)视频监控系统工程竣工时,施工单位提交下列图纸资料:工程竣工图
设计更改文件
工程相关资料
2线缆、光纤布设(1)必须按图纸进行敷设,施工质量应符合《电力工程电缆设计规范》的要求
(2)施工所需的仪器设备、工具及施工材料应提前准备就绪,施工现场有障碍物时应提前清除
(3)根据设计图纸要求,选配电缆、光纤,尽量避免电缆、光纤的接续
必须接续对应采取焊接方式或采用专用光纤续接盒
(4)电源电缆、光纤与信号线缆应分开布设
(5)布设线缆、光纤时尽量避开恶劣环境
如高温热源和化学腐蚀区域等
(6)远离高压线或大电流电缆,不易避开时应各自穿配金属管,以防干扰
(7)有强电磁场干扰环境应将电缆穿人金属管
(8)电缆、光纤穿管前应将管内积水、杂物清除干净,穿线时宜涂抹黄油或滑石粉,进入管口的电缆应保持平直,管内电缆不能有接头和扭结,穿好后应做防潮、防腐等处理
(9)管线两固定点之间距离不得超过1
(10)电缆、光纤应从所接设备下部穿出,并留出一定余量
(11)在电缆、光纤尾纤端作好标志和编号

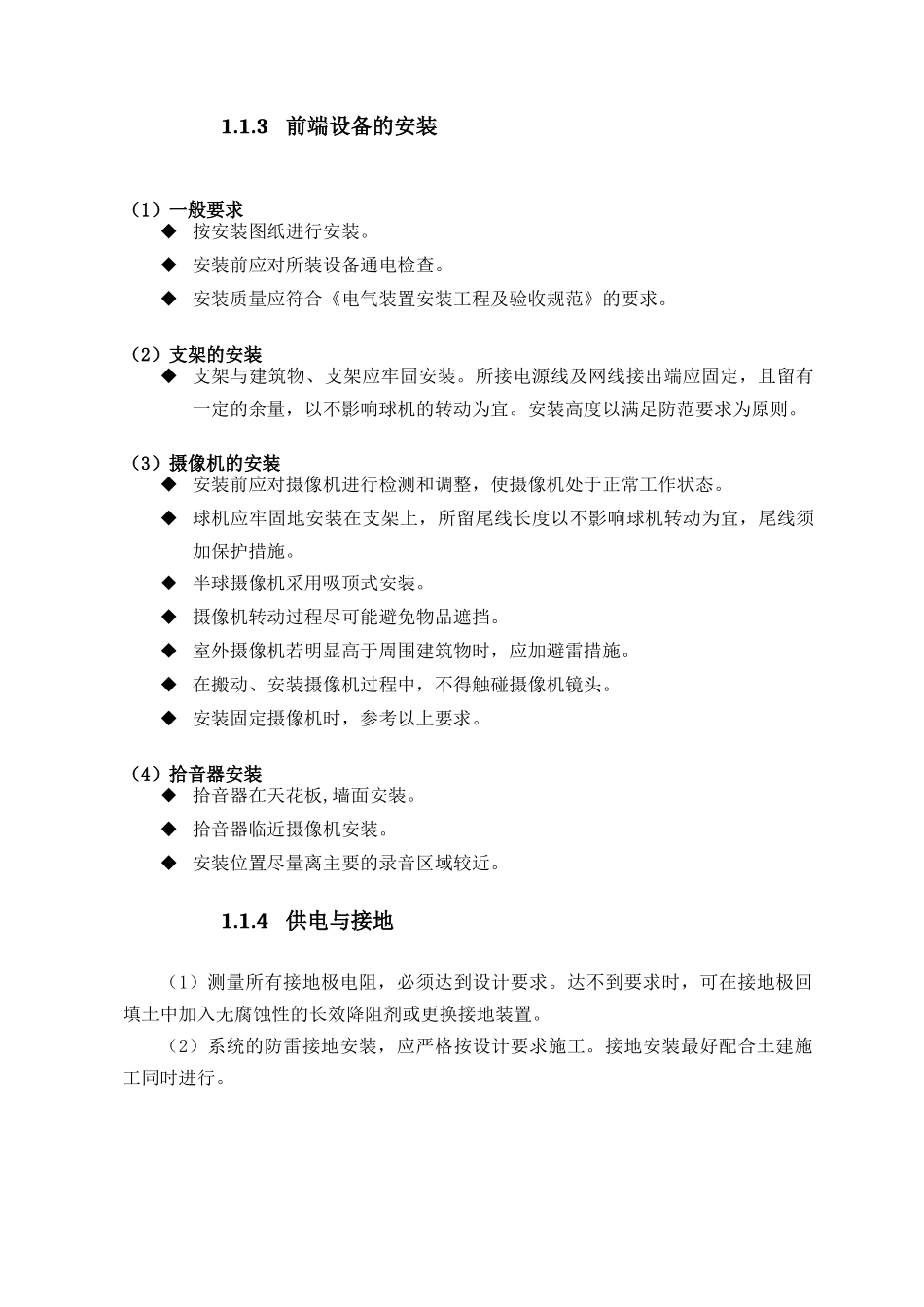

3前端设备的安装(1)一般要求按安装图纸进行安装
安装前应对所装设备通电检查
安装质量应符合《电气装置安装工程及验收规范》的要求
(2)支架的安装支架与建筑物、支架应牢固安装
所接电源线及网线接出端应固定,且留有一定的余量,以不影响球机的转动为宜
安装高度以满足防范要求为原则
(3)摄像机的安装安装前应对摄像机进行检测和调整,使摄像机处于正常工作状态
球机应牢固地安装在支架上,所留尾线长度以不影响球机转动为宜,尾线须加保护措施
半球摄像机采用吸顶式安装
摄像机转动过程尽可能避免物品遮
