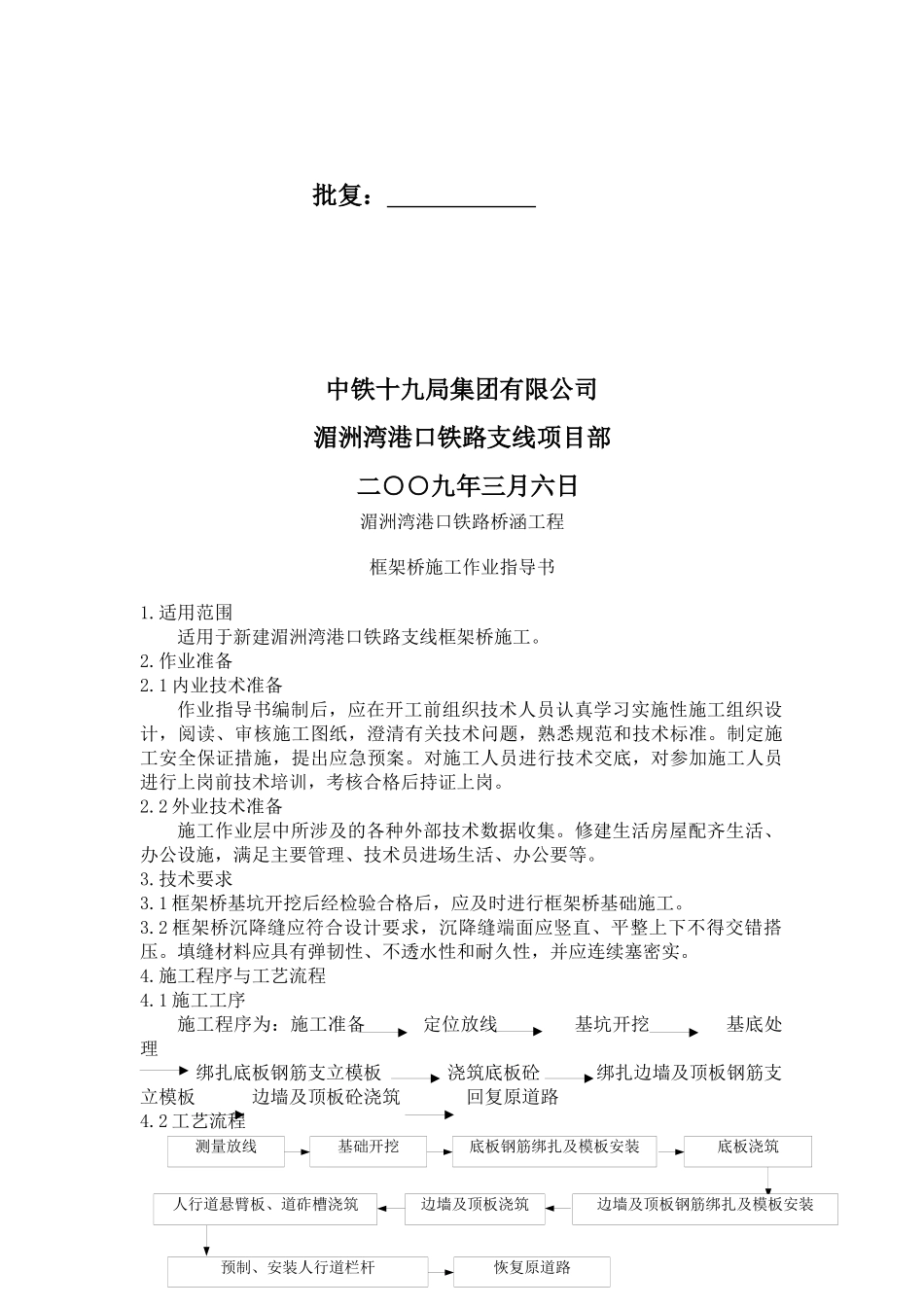

湄洲湾港口铁路支线综合标段框架桥施工作业指导书编制:审核:测量放线基础开挖底板钢筋绑扎及模板安装底板浇筑边墙及顶板浇筑恢复原道路预制、安装人行道栏杆人行道悬臂板、道砟槽浇筑边墙及顶板钢筋绑扎及模板安装批复:中铁十九局集团有限公司湄洲湾港口铁路支线项目部二○○九年三月六日湄洲湾港口铁路桥涵工程框架桥施工作业指导书1
适用范围适用于新建湄洲湾港口铁路支线框架桥施工

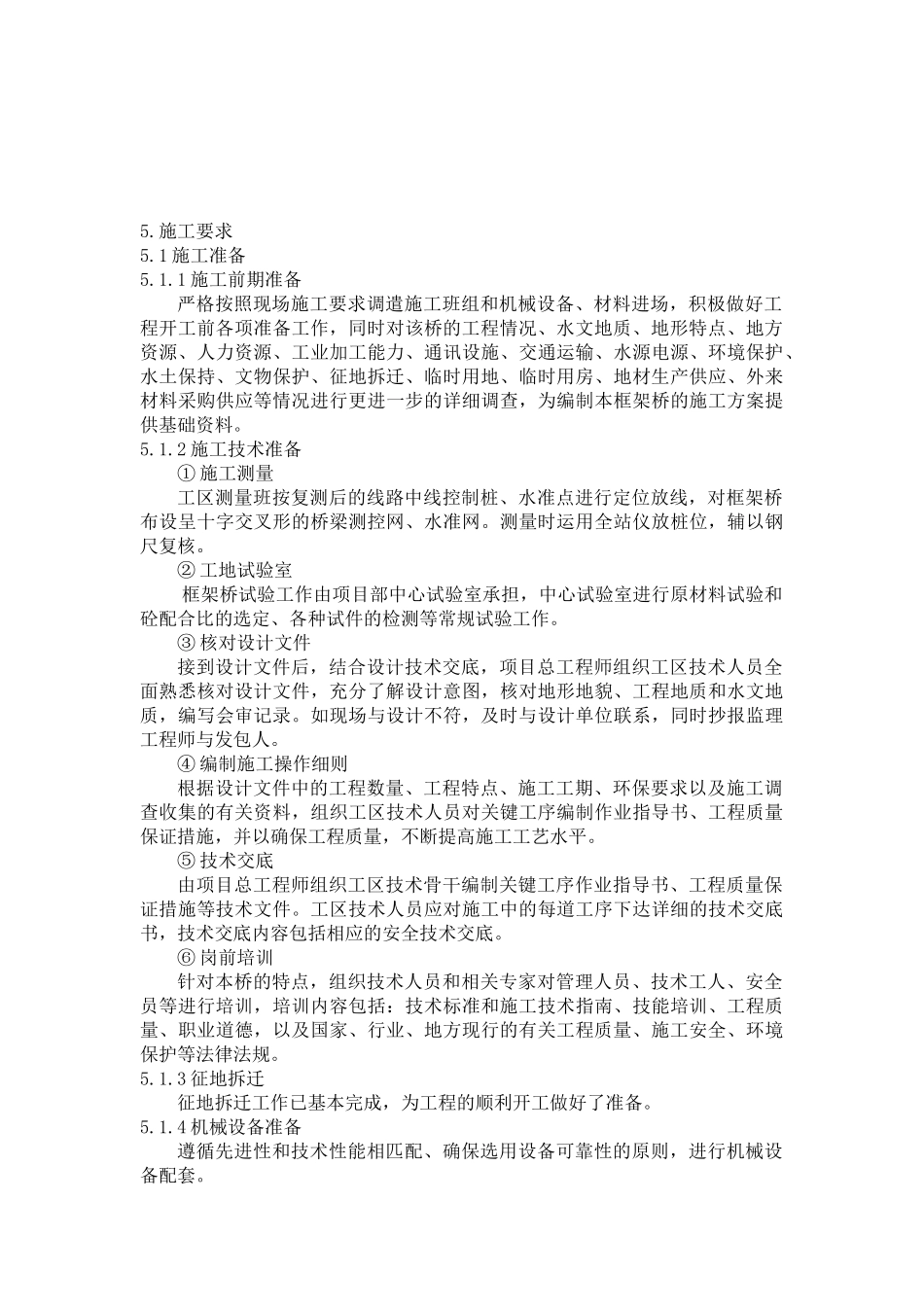

1内业技术准备作业指导书编制后,应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准
制定施工安全保证措施,提出应急预案
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗
2外业技术准备施工作业层中所涉及的各种外部技术数据收集
修建生活房屋配齐生活、办公设施,满足主要管理、技术员进场生活、办公要等
1框架桥基坑开挖后经检验合格后,应及时进行框架桥基础施工
2框架桥沉降缝应符合设计要求,沉降缝端面应竖直、平整上下不得交错搭压
填缝材料应具有弹韧性、不透水性和耐久性,并应连续塞密实
施工程序与工艺流程4
1施工工序施工程序为:施工准备定位放线基坑开挖基底处理绑扎底板钢筋支立模板浇筑底板砼绑扎边墙及顶板钢筋支立模板边墙及顶板砼浇筑回复原道路4
2工艺流程5
1施工准备5
1施工前期准备严格按照现场施工要求调遣施工班组和机械设备、材料进场,积极做好工程开工前各项准备工作,同时对该桥的工程情况、水文地质、地形特点、地方资源、人力资源、工业加工能力、通讯设施、交通运输、水源电源、环境保护、水土保持、文物保护、征地拆迁、临时用地、临时用房、地材生产供应、外来材料采购供应等情况进行更进一步的详细调查,为编制本框架桥的施工方案提供基础资料
2施工技术准备①施工测量工区测量班按复测后的线路
