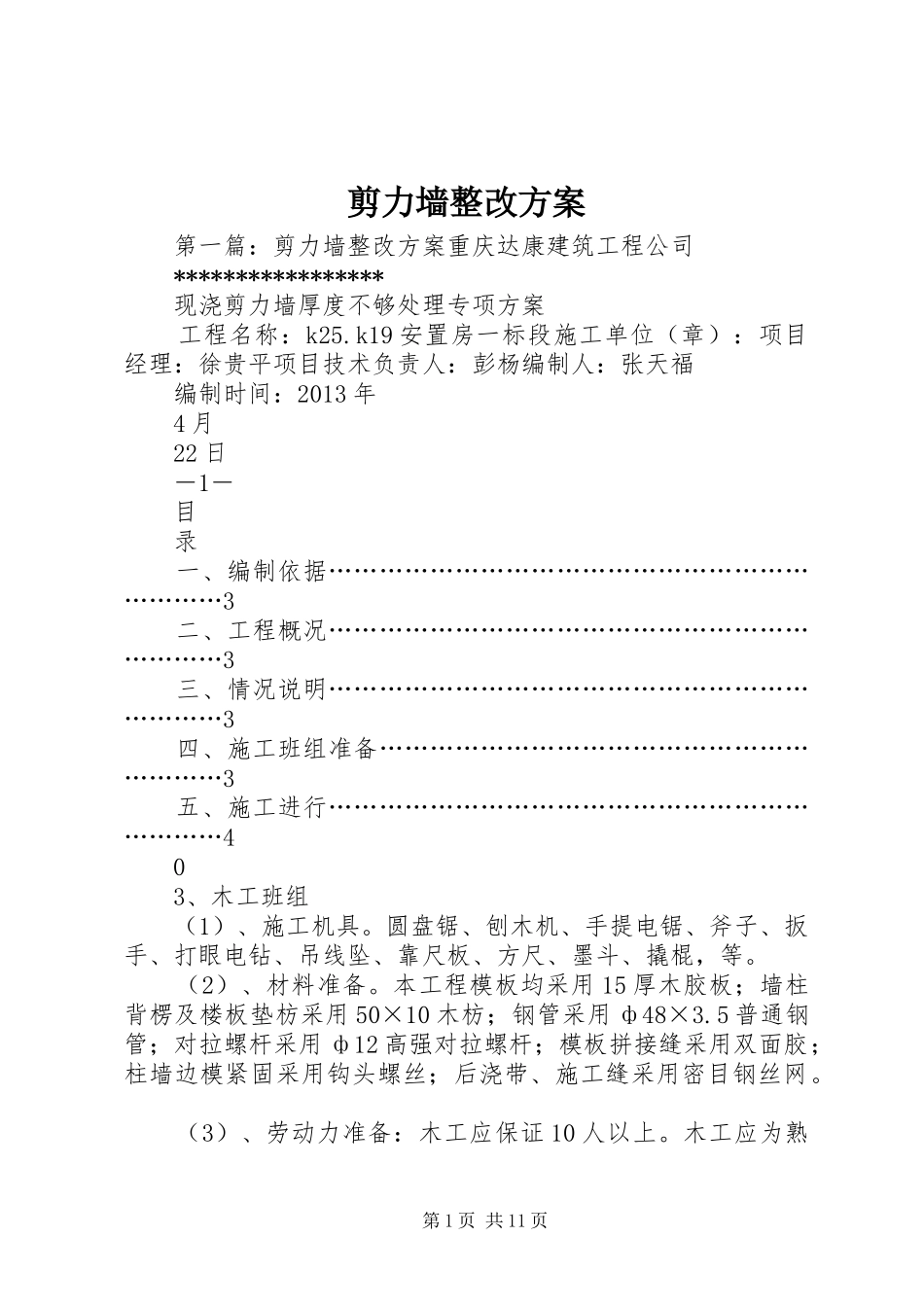

剪力墙整改方案第一篇:剪力墙整改方案重庆达康建筑工程公司*****************现浇剪力墙厚度不够处理专项方案工程名称:k25
k19安置房一标段施工单位(章):项目经理:徐贵平项目技术负责人:彭杨编制人:张天福编制时间:2013年4月22日-1-目录一、编制依据……………………………………………………………3二、工程概况……………………………………………………………3三、情况说明……………………………………………………………3四、施工班组准备………………………………………………………3五、施工进行……………………………………………………………403、木工班组(1)、施工机具
圆盘锯、刨木机、手提电锯、斧子、扳手、打眼电钻、吊线坠、靠尺板、方尺、墨斗、撬棍,等
(2)、材料准备
本工程模板均采用15厚木胶板;墙柱背楞及楼板垫枋采用50×10木枋;钢管采用ф48×3
5普通钢管;对拉螺杆采用ф12高强对拉螺杆;模板拼接缝采用双面胶;柱墙边模紧固采用钩头螺丝;后浇带、施工缝采用密目钢丝网
(3)、劳动力准备:木工应保证10人以上
木工应为熟第1页共11页练工人

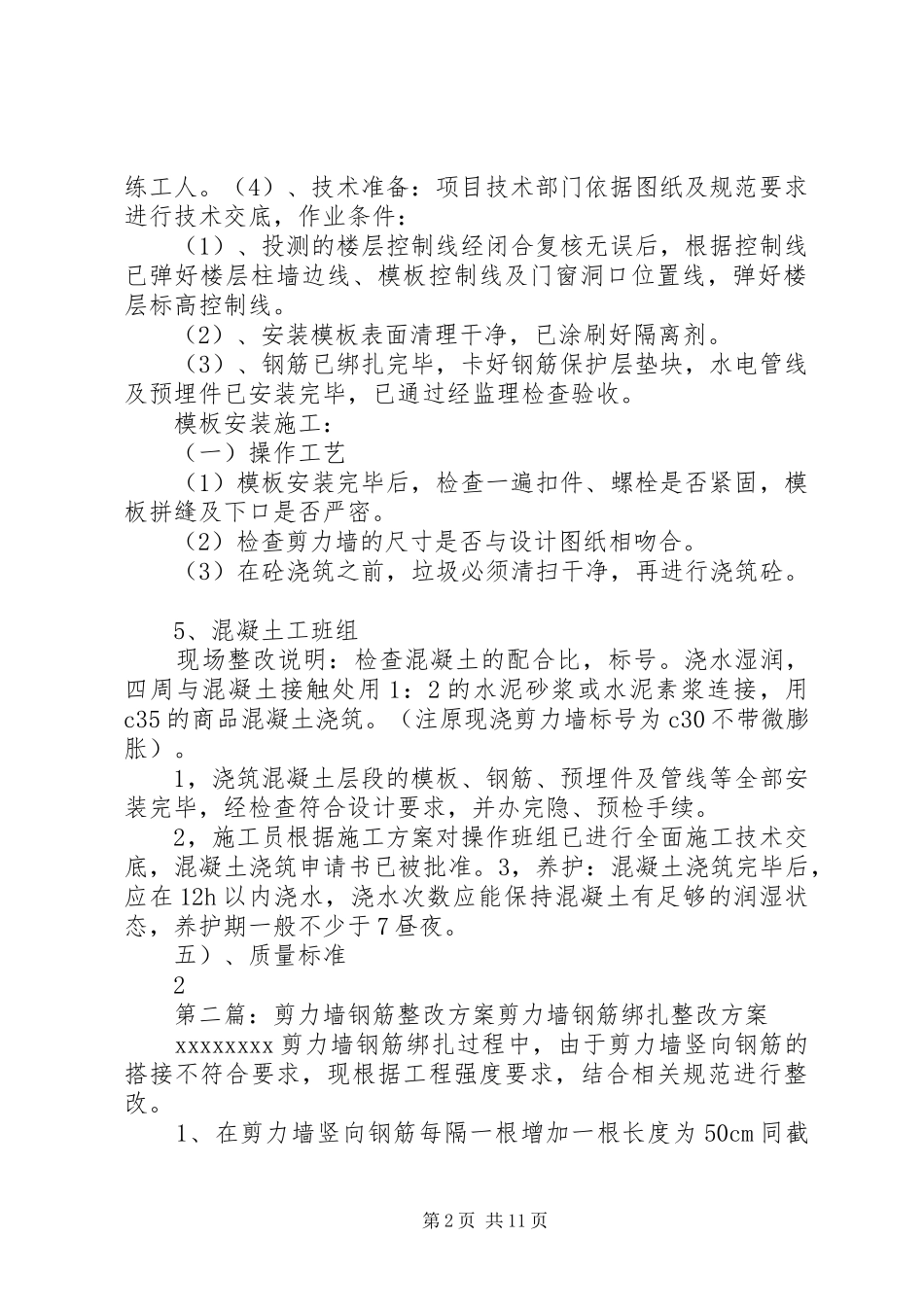

(4)、技术准备:项目技术部门依据图纸及规范要求进行技术交底,作业条件:(1)、投测的楼层控制线经闭合复核无误后,根据控制线已弹好楼层柱墙边线、模板控制线及门窗洞口位置线,弹好楼层标高控制线
(2)、安装模板表面清理干净,已涂刷好隔离剂
(3)、钢筋已绑扎完毕,卡好钢筋保护层垫块,水电管线及预埋件已安装完毕,已通过经监理检查验收
模板安装施工:(一)操作工艺(1)模板安装完毕后,检查一遍扣件、螺栓是否紧固,模板拼缝及下口是否严密
(2)检查剪力墙的尺寸是否与设计图纸相吻合
(3)在砼浇筑之前,垃圾必须清扫干净,再进行浇筑砼
5、混凝土工班组现场整改说明:检查混凝土的配合比,标号
浇水湿润,四周与混凝土接触处用1
