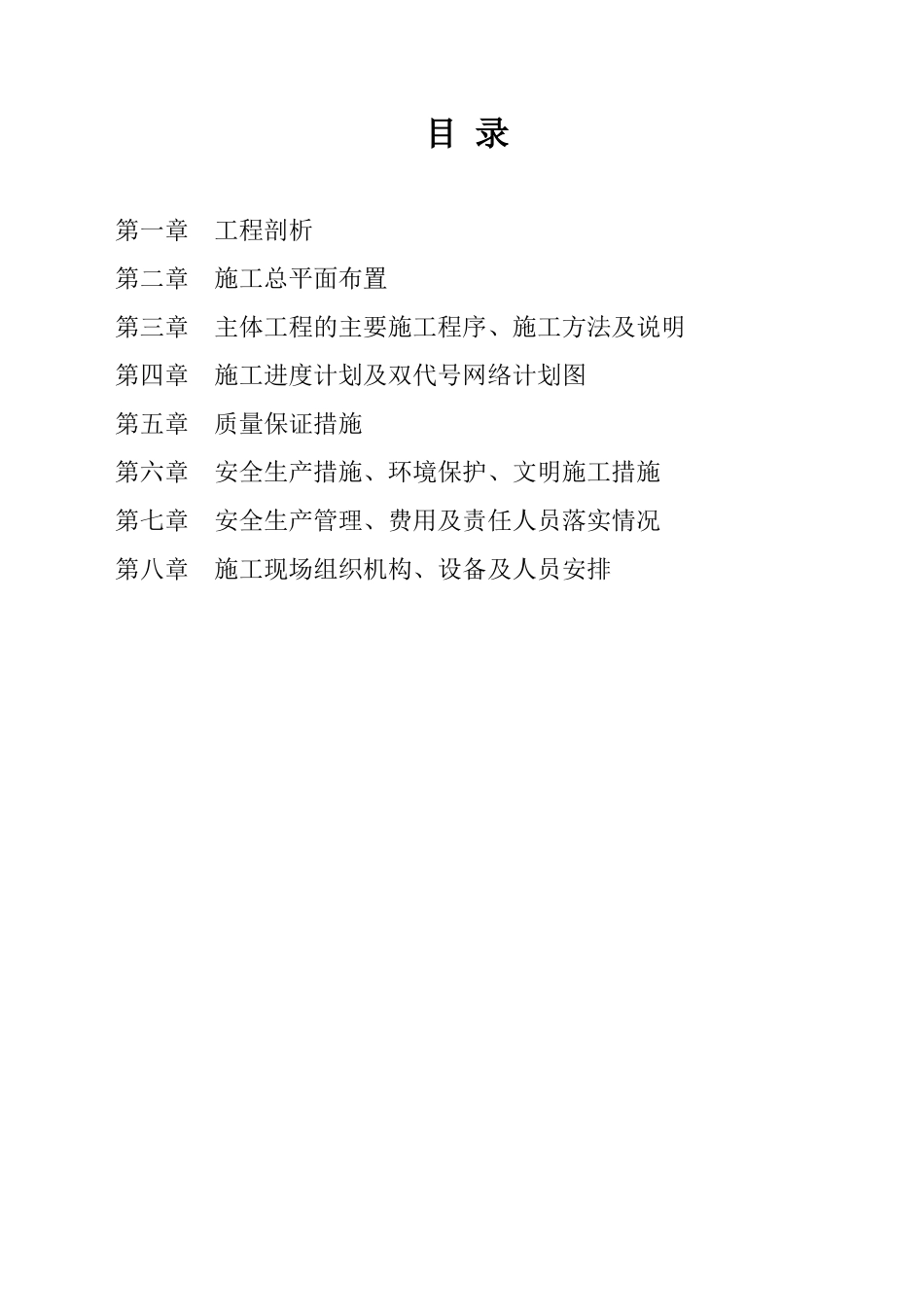

目录第一章工程剖析第二章施工总平面布置第三章主体工程的主要施工程序、施工方法及说明第四章施工进度计划及双代号网络计划图第五章质量保证措施第六章安全生产措施、环境保护、文明施工措施第七章安全生产管理、费用及责任人员落实情况第八章施工现场组织机构、设备及人员安排第一章工程剖析1
1编制依据本工程投标文件是依据:赫章县双坪乡五里村农村饮水安全巩固提升工程的“招标及合同”文件、设计图纸、工程量清单及投标要求编制而成,主要依据为:(1)业主对该工程项目的有关要求:如开、竣工日期,设计公司提供的施工图和对施工的要求等
(2)年度施工计划对该工程的安排和规定的各项指标
(3)预算文件
(4)劳动力配备情况;材料等的来源和供应情况;主要施工机械的生产能力和配备情况
(5)水电供应条件
(6)临时用地及临时房屋等条件
(7)建筑结构特点
(8)建设地点的特点
(9)现场施工条件
2工程概况工程名称:赫章县双坪乡五里村农村饮水安全巩固提升工程建设地点:赫章县双坪乡五里村承包方式:永久工程为固定单价承包,临时工程为固定总价承包要求质量标准:达到国家现行验收标准要求工期:6个月,180日历天,计划开工日期:2016年10月初,计划竣工日期:2017年4月初
工程主要建设内容:招标人提供工程量清单及施工示意图范围全部内容
交通条件:本工程位于贵州省赫章县双坪乡五里村,项目区周边有完善的交通实施,交通条件极为便利
3施工前期准备及临时工程施工准备工作和工序衔接1、工程准备工作及总进度计划工程项目施工准备工作按其性质及内容通常包括技术准备、物资准备、劳动组织准备、施工现场准备和施工场外准备
技术准备技术准备是施工准备的核心
由于任何技术的差错或隐患都可能引起人身安全和质量事故,造成生命、财产和经济的巨大损失
因此必须认真地做好技术准备工作

具体有如下内容:1
1熟悉、审查施工图纸和有关的
