二郎留学生创业园A区工程抹灰施工作业指导书一.编制依据及执行标准:1
施工合同文件2
工程施工图纸及业主抹灰部位明确单3
现行施工管理法规及技术规范《中华人民共和国建筑法》《重庆市建筑管理条例》《建筑施工安全检查评分标准》JGJ59-99《建筑施工高处作业安全技术标准》JGJ80-91《建筑机械使用安全技术规范》JGJ33-2001《建筑施工现场供电安全规范》J119-2001《城市区域环境噪声标准》GB3096-93《重庆市建筑工地文明施工标准》《建筑装饰工程质量验收规范》GB50210-2002《建筑工程施工质量验收统一标准》GB50209-20024
公司管理文件5
施工现场实际条件6
现有的技术能力、机械设备、施工管理水平及过去的施工实践活动中所积累下来的丰富经验
二.抹灰工程施工作业指导书:1、施工准备1
1抹灰前将楼面的建筑垃圾、残留的砂浆灰和砼、杂物清除干净,以便将落地灰清理干净进行二次利用
2清除墙面灰尘、污垢和油渍并洒水湿润;砖墙应清理残存砂浆
3砼表面清洗干净,砼表面残留的模板油漆,应用角磨机打磨干净,并用清水冲洗干净
4在进行内墙抹灰之前,应先完成内隔墙的砌筑
予留、予埋铁件、管道套管、后塞口封堵严实,梁、柱、砼墙面凸出的砼剔打整齐,凹处提前刷净,用水洇透,用1:2
5水泥砂浆补平
5抹灰工程应先做样板,经业主、监理、项目部检查合格后,再进行大面积施工
6抹灰前应检查基体表面平整,决定抹灰厚度
大角两面、窗台两侧弹出控制线,以作为打底的依据
7后期所有门洞、落地窗洞口及柱的阳角距地2米高范围内部位,用1:2水泥砂浆抹出2米高的护角,每侧宽度为50mm,护角抹灰面与墙面抹灰平

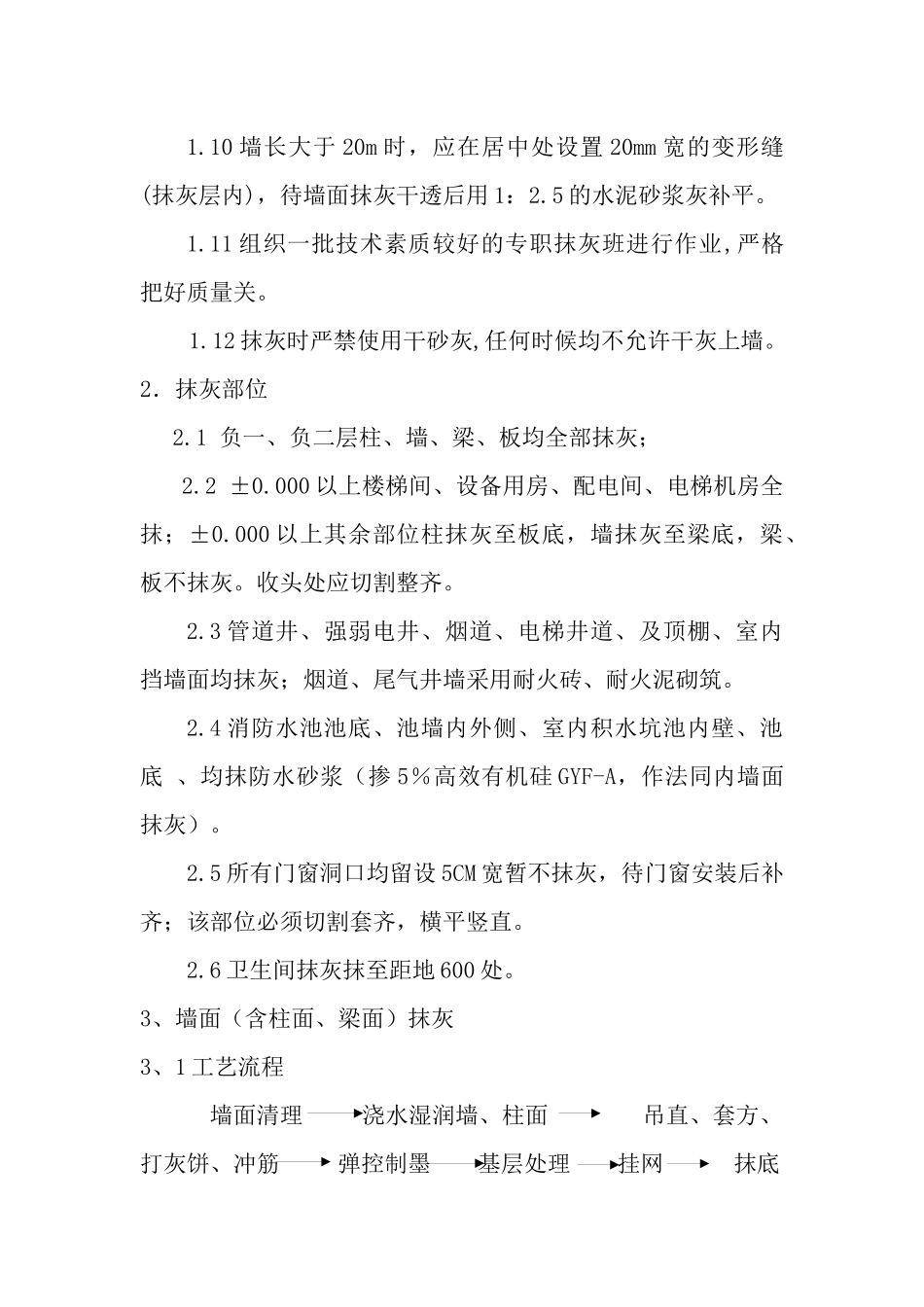

8抹灰前,凡管道穿墙,穿楼板的缝隙,必须封堵密实,表面平整;穿墙、穿楼板的工艺孔洞均应在安装后用非燃料堵严,甲方、监理、项目部检查验收认可后,方可进行表
