山西陆合集团基安达煤业有限公司东区设备回撤施工方案二0一三年十月目录第一章概况
1第二章施工组织
5第三章1003综采工作面回撤方案
9第四章1002工作面设备回撤方案
26第五章排水系统
43第六章供电系统
44第七章采区设备回撤主要安全技术措施
44第八章避灾路线
60第九章设备回撤结束封闭东区

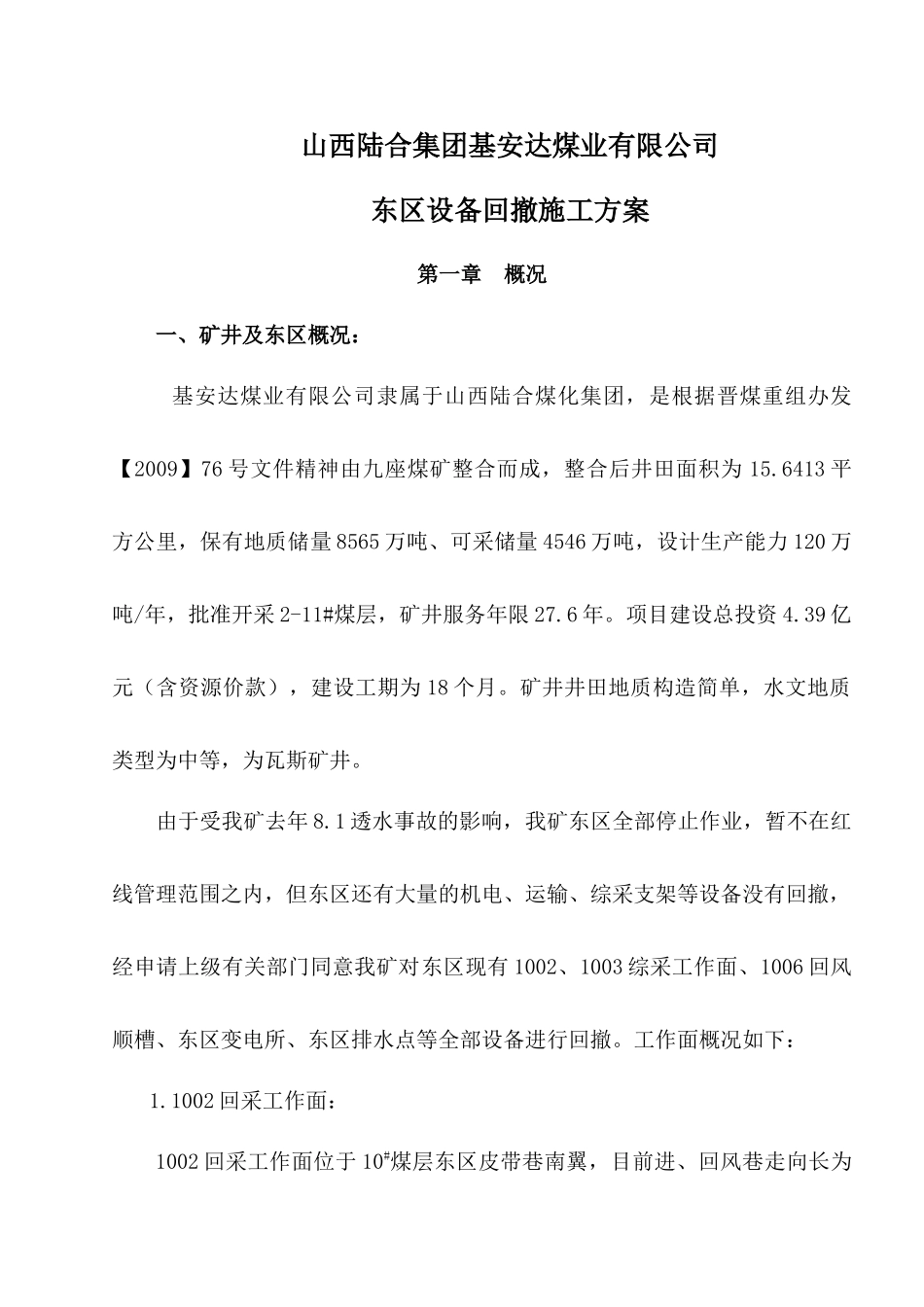

61山西陆合集团基安达煤业有限公司东区设备回撤施工方案第一章概况一、矿井及东区概况:基安达煤业有限公司隶属于山西陆合煤化集团,是根据晋煤重组办发【2009】76号文件精神由九座煤矿整合而成,整合后井田面积为15
6413平方公里,保有地质储量8565万吨、可采储量4546万吨,设计生产能力120万吨/年,批准开采2-11#煤层,矿井服务年限27
项目建设总投资4
39亿元(含资源价款),建设工期为18个月
矿井井田地质构造简单,水文地质类型为中等,为瓦斯矿井
由于受我矿去年8
1透水事故的影响,我矿东区全部停止
