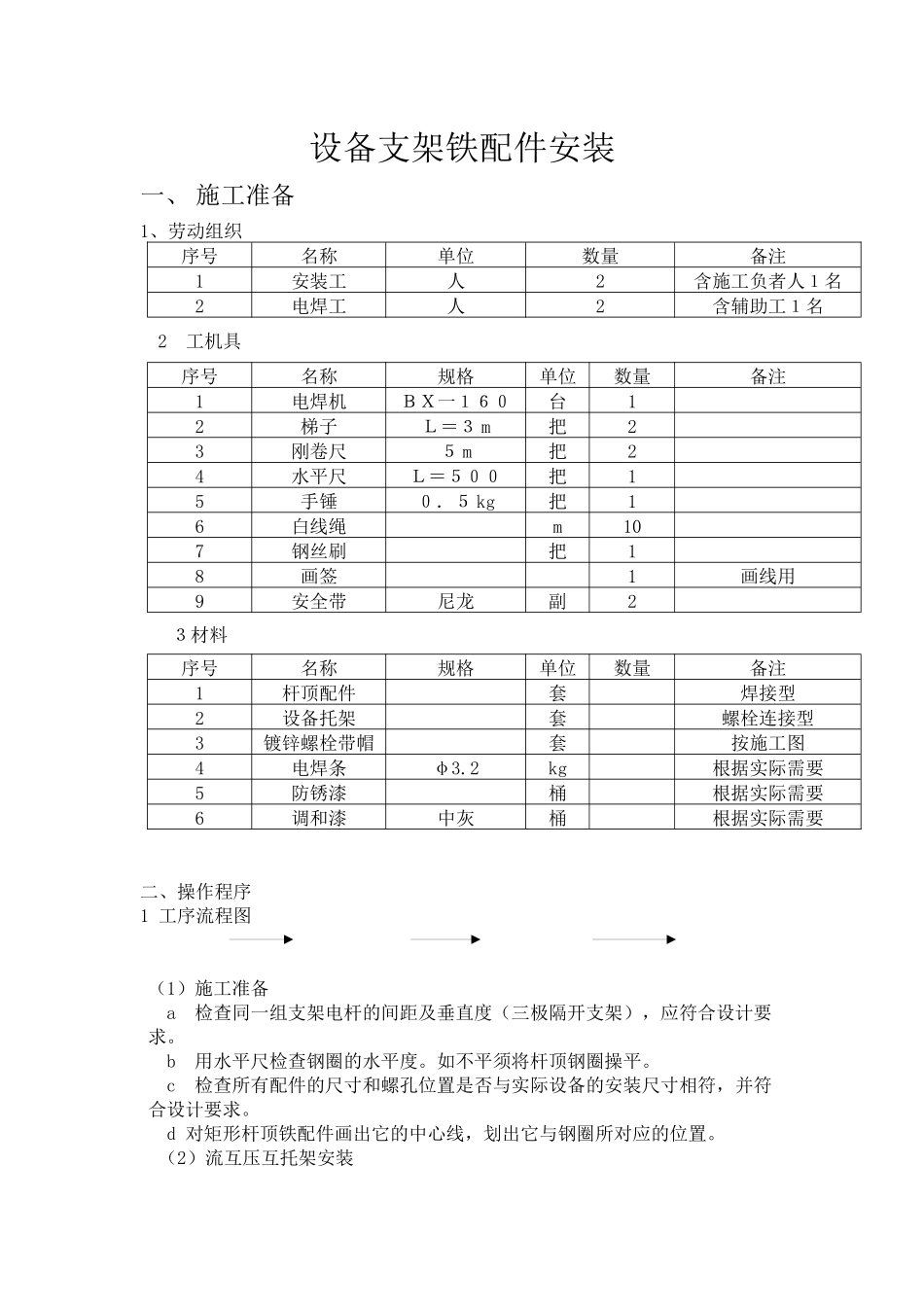

设备支架铁配件安装一、施工准备1、劳动组织序号名称单位数量备注1安装工人2含施工负者人1名2电焊工人2含辅助工1名2工机具序号名称规格单位数量备注1电焊机BX一160台12梯子L=3m把23刚卷尺5m把24水平尺L=500把15手锤0.5kg把16白线绳m107钢丝刷把18画签1画线用9安全带尼龙副23材料序号名称规格单位数量备注1杆顶配件套焊接型2设备托架套螺栓连接型3镀锌螺栓带帽套按施工图4电焊条φ3
2kg根据实际需要5防锈漆桶根据实际需要6调和漆中灰桶根据实际需要二、操作程序1工序流程图施工准备杆顶配件安装设备托架安装刷漆(1)施工准备a检查同一组支架电杆的间距及垂直度(三极隔开支架),应符合设计要求
b用水平尺检查钢圈的水平度
如不平须将杆顶钢圈操平
c检查所有配件的尺寸和螺孔位置是否与实际设备的安装尺寸相符,并符合设计要求
d对矩形杆顶铁配件画出它的中心线,划出它与钢圈所对应的位置

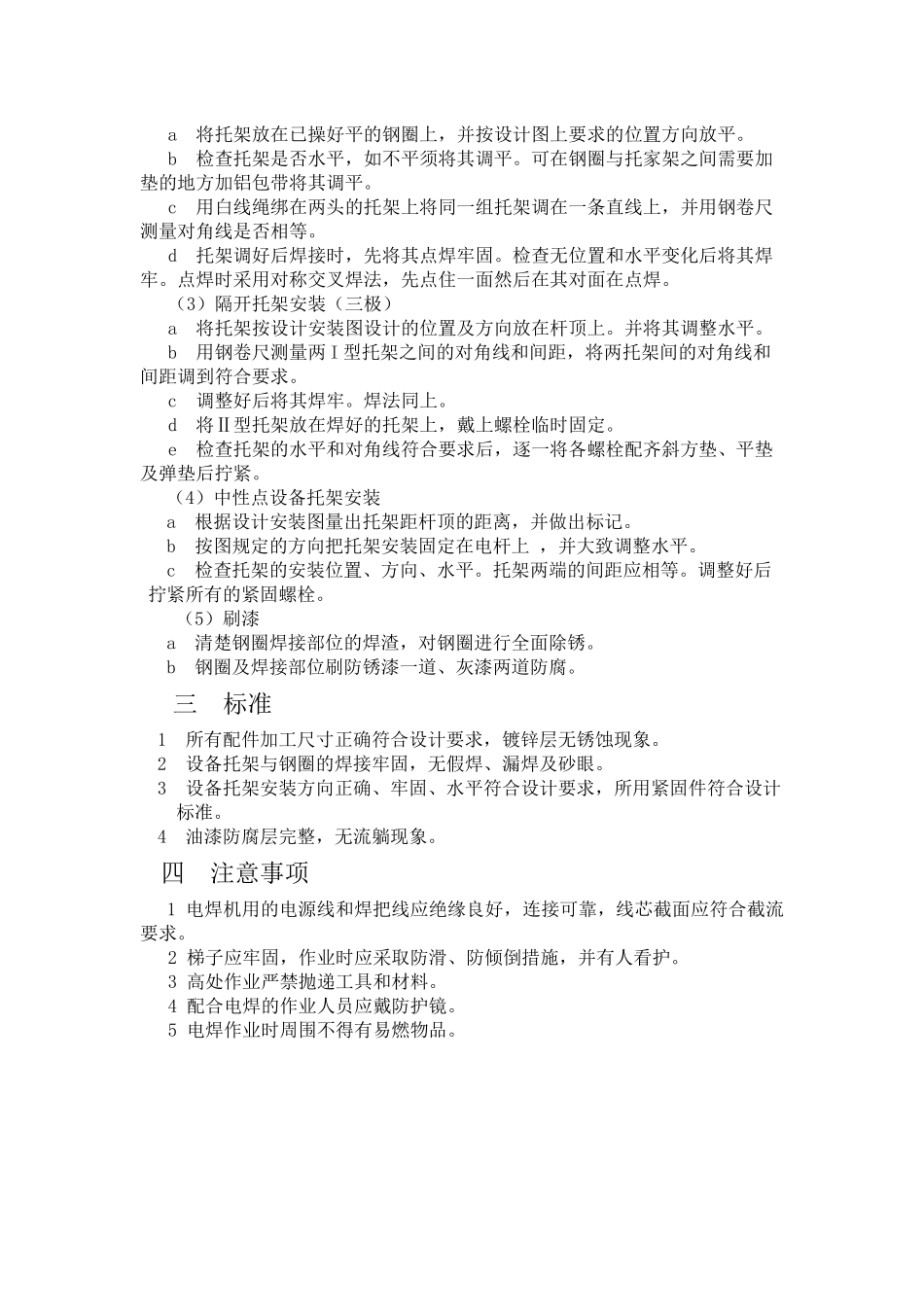

(2)流互压互托架安装a将托架放在已操好平的钢圈上,并按设计图上要求的位置方向放平
b检查托架是否水平,如不平须将其调平
可在钢圈与托家架之间需要加垫的地方加铝包带将其调平
c用白线绳绑在两头的托架上将同一组托架调在一条直线上,并用钢卷尺测量对角线是否相等
d托架调好后焊接时,先将其点焊牢固
检查无位置和水平变化后将其焊牢
点焊时采用对称交叉焊法,先点住一面然后在其对面在点焊
(3)隔开托架安装(三极)a将托架按设计安装图设计的位置及方向放在杆顶上
并将其调整水平
b用钢卷尺测量两I型托架之间的对角线和间距,将两托架间的对角线和间距调到符合要求
c调整好后将其焊牢
d将Ⅱ型托架放在焊好的托架上,戴上螺栓临时固定
e检查托架的水平和对角线符合要求后,逐一将各螺栓配齐斜方垫、平垫及弹垫后拧紧
(4)中性点设备托架安装a根据设计安装图量出托架距杆顶的距离,并做出标记
b按图规定的
