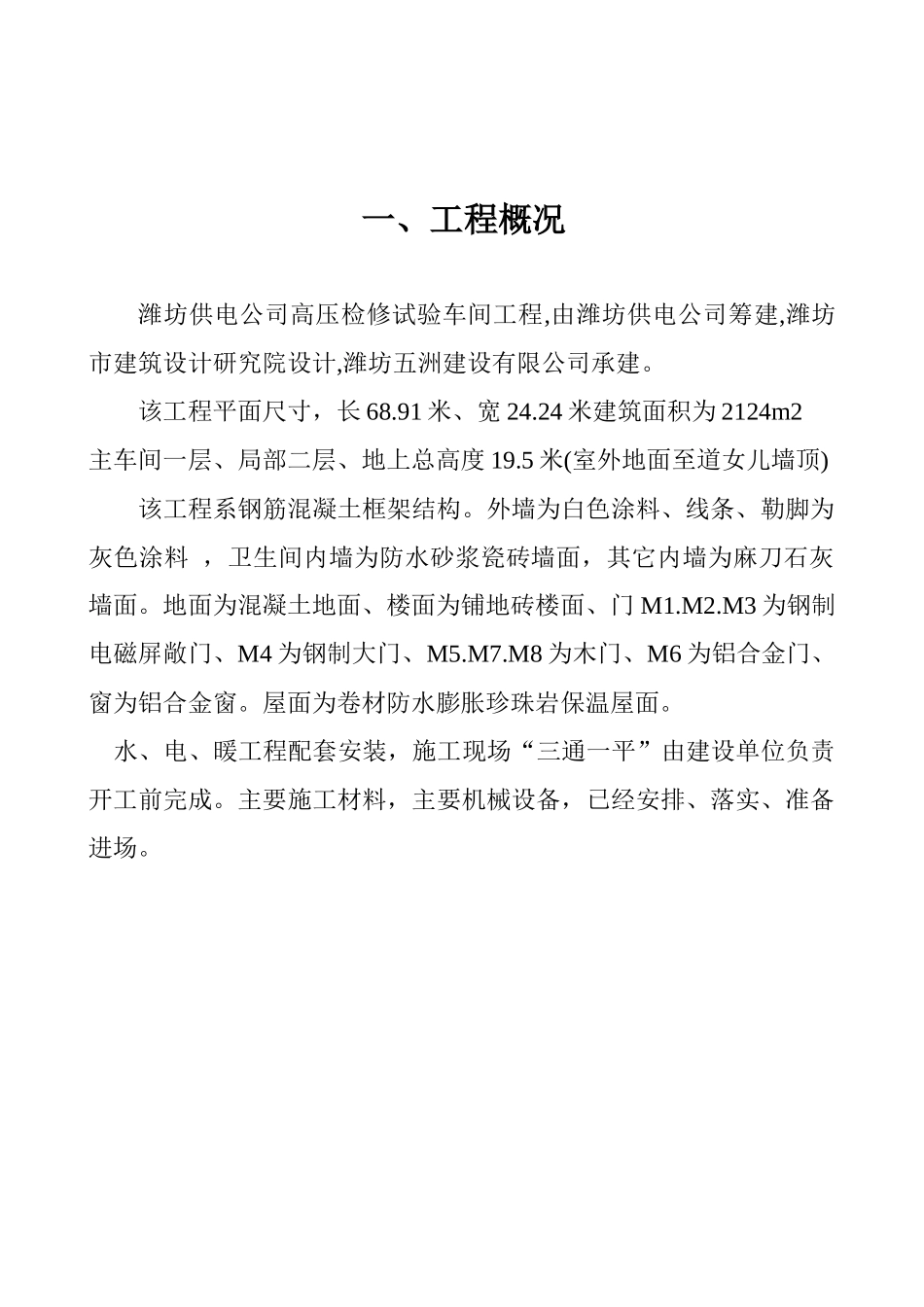

目录(1)工程概况(2)主要机械准备配备计划(3)劳动力计划表(4)施工进度计划(5)施工部署(6)施工准备工作(7)主要施工方案及技术措施(8)质量保证措施(9)安全及防护措施(10)保证工期措施(11)降低成本的技术措施(12)与监督单位的配合制度(13)现场临时用电施工组织设计(14)安全保证体系(15)工程创优措施(16)保证施工进度的措施(17)季节性施工技术措施(18)现场管理措施(19)环境保护的技术措施(20)安全防火措施(21)安全保卫措施(22)泵送混凝土施工方案(23)关于检验批的划分(24)工程质量通病防治及治理措施(25)施工平面布置图(26)工程管理人员登记表一、工程概况潍坊供电公司高压检修试验车间工程,由潍坊供电公司筹建,潍坊市建筑设计研究院设计,潍坊五洲建设有限公司承建
该工程平面尺寸,长68
91米、宽24
24米建筑面积为2124m2主车间一层、局部二层、地上总高度19
5米(室外地面至道女儿墙顶)该工程系钢筋混凝土框架结构
外墙为白色涂料、线条、勒脚为灰色涂料,卫生间内墙为防水砂浆瓷砖墙面,其它内墙为麻刀石灰墙面
地面为混凝土地面、楼面为铺地砖楼面、门M1
M3为钢制电磁屏敞门、M4为钢制大门、M5
M8为木门、M6为铝合金门、窗为铝合金窗
屋面为卷材防水膨胀珍珠岩保温屋面
水、电、暖工程配套安装,施工现场“三通一平”由建设单位负责开工前完成
主要施工材料,主要机械设备,已经安排、落实、准备进场
二、主要机械准备配备计划序号机械名称单位数量1塔吊QT20台2221——30E砼输送泵座13搅拌机JZC350台24钢筋切断机台25钢筋调直机台16钢筋弯曲机台17水平对焊机台18交流电焊机台19电渣压力焊机台110平面刨台211压力刨台112电锯台213插入式振捣器台414平板式振捣器台215光学水准仪台116J2光学经纬仪台1三
