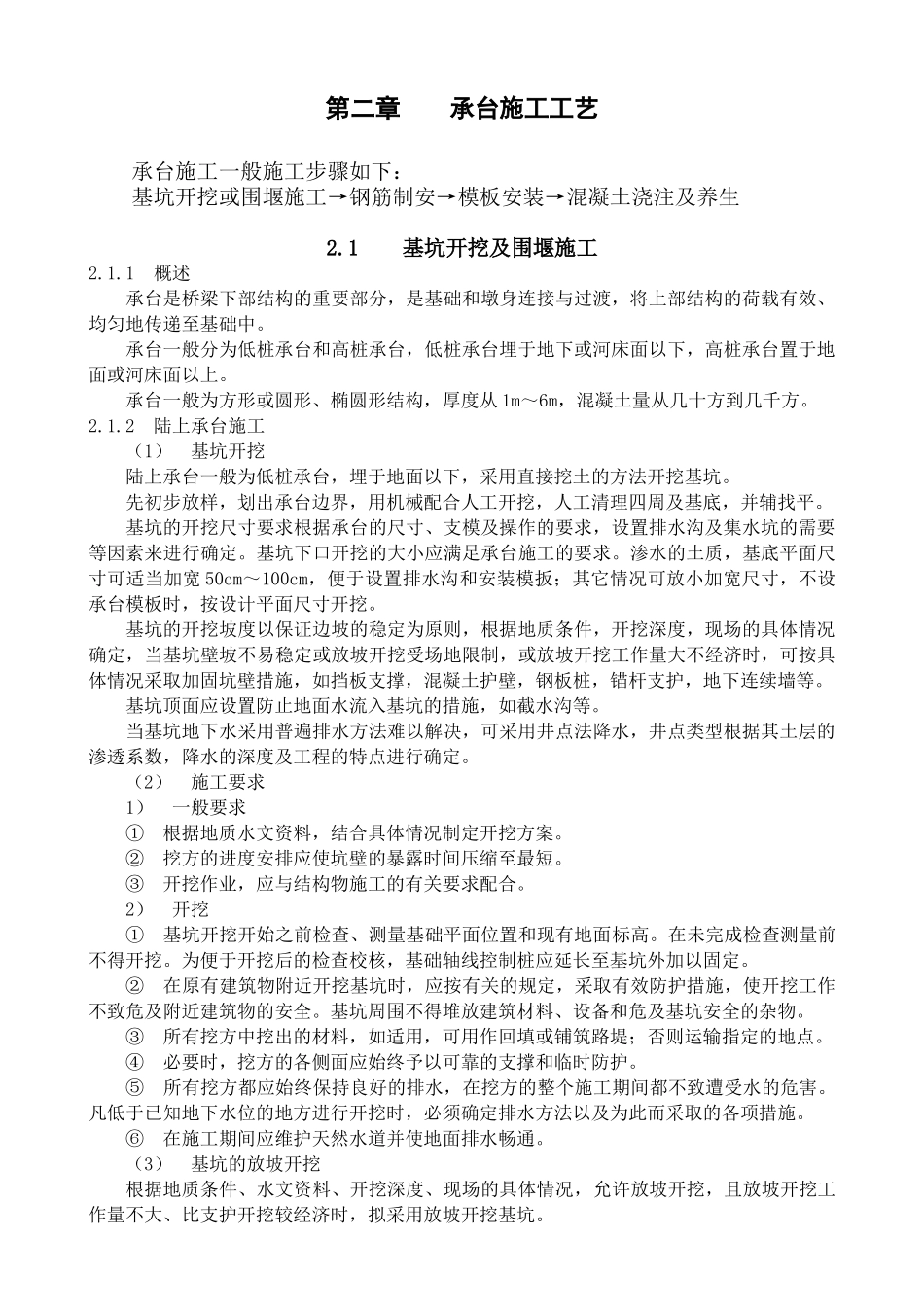

第二章承台施工工艺承台施工一般施工步骤如下:基坑开挖或围堰施工→钢筋制安→模板安装→混凝土浇注及养生2
1基坑开挖及围堰施工2
1概述承台是桥梁下部结构的重要部分,是基础和墩身连接与过渡,将上部结构的荷载有效、均匀地传递至基础中
承台一般分为低桩承台和高桩承台,低桩承台埋于地下或河床面以下,高桩承台置于地面或河床面以上
承台一般为方形或圆形、椭圆形结构,厚度从1m~6m,混凝土量从几十方到几千方
2陆上承台施工(1)基坑开挖陆上承台一般为低桩承台,埋于地面以下,采用直接挖土的方法开挖基坑
先初步放样,划出承台边界,用机械配合人工开挖,人工清理四周及基底,并辅找平
基坑的开挖尺寸要求根据承台的尺寸、支模及操作的要求,设置排水沟及集水坑的需要等因素来进行确定
基坑下口开挖的大小应满足承台施工的要求
渗水的土质,基底平面尺寸可适当加宽50cm~100cm,便于设置排水沟和安装模扳;其它情况可放小加宽尺寸,不设承台模板时,按设计平面尺寸开挖
基坑的开挖坡度以保证边坡的稳定为原则,根据地质条件,开挖深度,现场的具体情况确定,当基坑壁坡不易稳定或放坡开挖受场地限制,或放坡开挖工作量大不经济时,可按具体情况采取加固坑壁措施,如挡板支撑,混凝土护壁,钢板桩,锚杆支护,地下连续墙等
基坑顶面应设置防止地面水流入基坑的措施,如截水沟等
当基坑地下水采用普遍排水方法难以解决,可采用井点法降水,井点类型根据其土层的渗透系数,降水的深度及工程的特点进行确定
(2)施工要求1)一般要求①根据地质水文资料,结合具体情况制定开挖方案
②挖方的进度安排应使坑壁的暴露时间压缩至最短
③开挖作业,应与结构物施工的有关要求配合
2)开挖①基坑开挖开始之前检查、测量基础平面位置和现有地面标高
在未完成检查测量前不得开挖
为便于开挖后的检查校核,基础轴线控制桩应延长至基坑外加以固定
②在原有建筑物附近开挖
