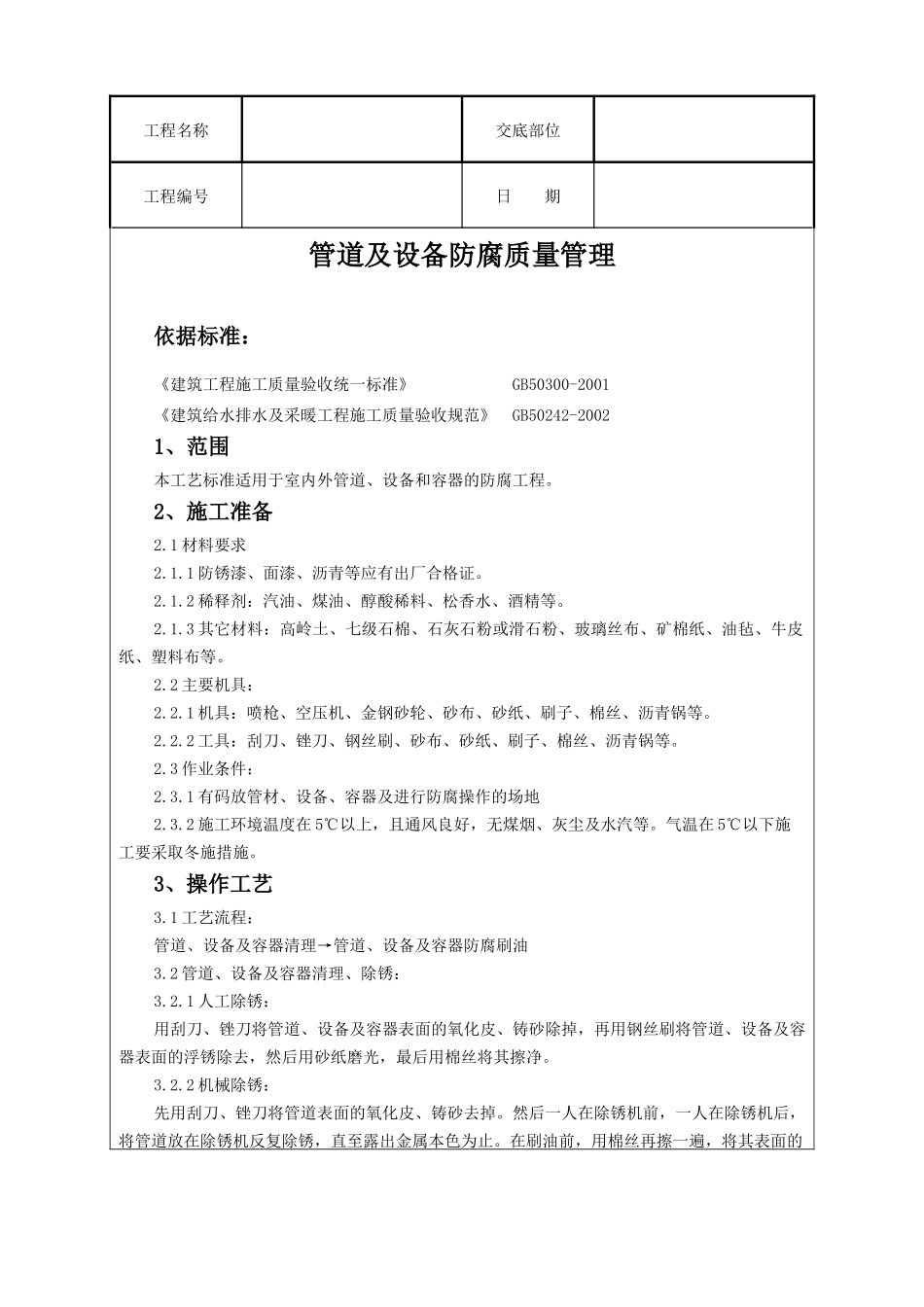

工程名称交底部位工程编号日期管道及设备防腐质量管理依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑给水排水及采暖工程施工质量验收规范》GB50242-20021、范围本工艺标准适用于室内外管道、设备和容器的防腐工程
2、施工准备2
1材料要求2
1防锈漆、面漆、沥青等应有出厂合格证
2稀释剂:汽油、煤油、醇酸稀料、松香水、酒精等
3其它材料:高岭土、七级石棉、石灰石粉或滑石粉、玻璃丝布、矿棉纸、油毡、牛皮纸、塑料布等
2主要机具:2
1机具:喷枪、空压机、金钢砂轮、砂布、砂纸、刷子、棉丝、沥青锅等
2工具:刮刀、锉刀、钢丝刷、砂布、砂纸、刷子、棉丝、沥青锅等
3作业条件:2
1有码放管材、设备、容器及进行防腐操作的场地2
2施工环境温度在5℃以上,且通风良好,无煤烟、灰尘及水汽等
气温在5℃以下施工要采取冬施措施
3、操作工艺3
1工艺流程:管道、设备及容器清理→管道、设备及容器防腐刷油3
2管道、设备及容器清理、除锈:3
1人工除锈:用刮刀、锉刀将管道、设备及容器表面的氧化皮、铸砂除掉,再用钢丝刷将管道、设备及容器表面的浮锈除去,然后用砂纸磨光,最后用棉丝将其擦净
2机械除锈:先用刮刀、锉刀将管道表面的氧化皮、铸砂去掉
然后一人在除锈机前,一人在除锈机后,将管道放在除锈机反复除锈,直至露出金属本色为止
在刷油前,用棉丝再擦一遍,将其表面的工程名称交底部位工程编号日期浮灰等去掉
3管道、设备及容器防腐刷油:3

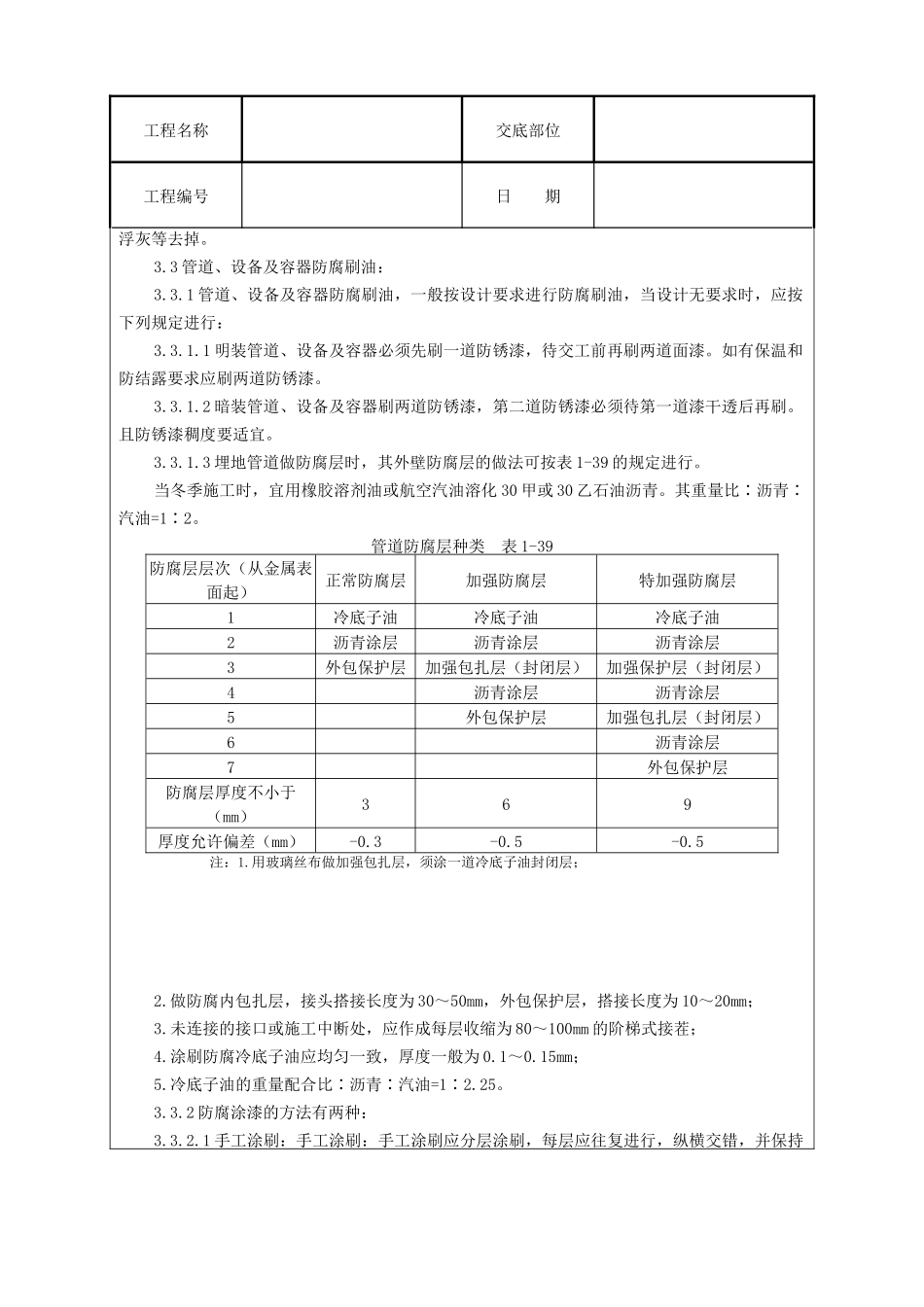

1管道、设备及容器防腐刷油,一般按设计要求进行防腐刷油,当设计无要求时,应按下列规定进行:3
1明装管道、设备及容器必须先刷一道防锈漆,待交工前再刷两道面漆
如有保温和防结露要求应刷两道防锈漆
2暗装管道、设备及容器刷两道防锈漆,第二道防锈漆必须待第一道漆干
