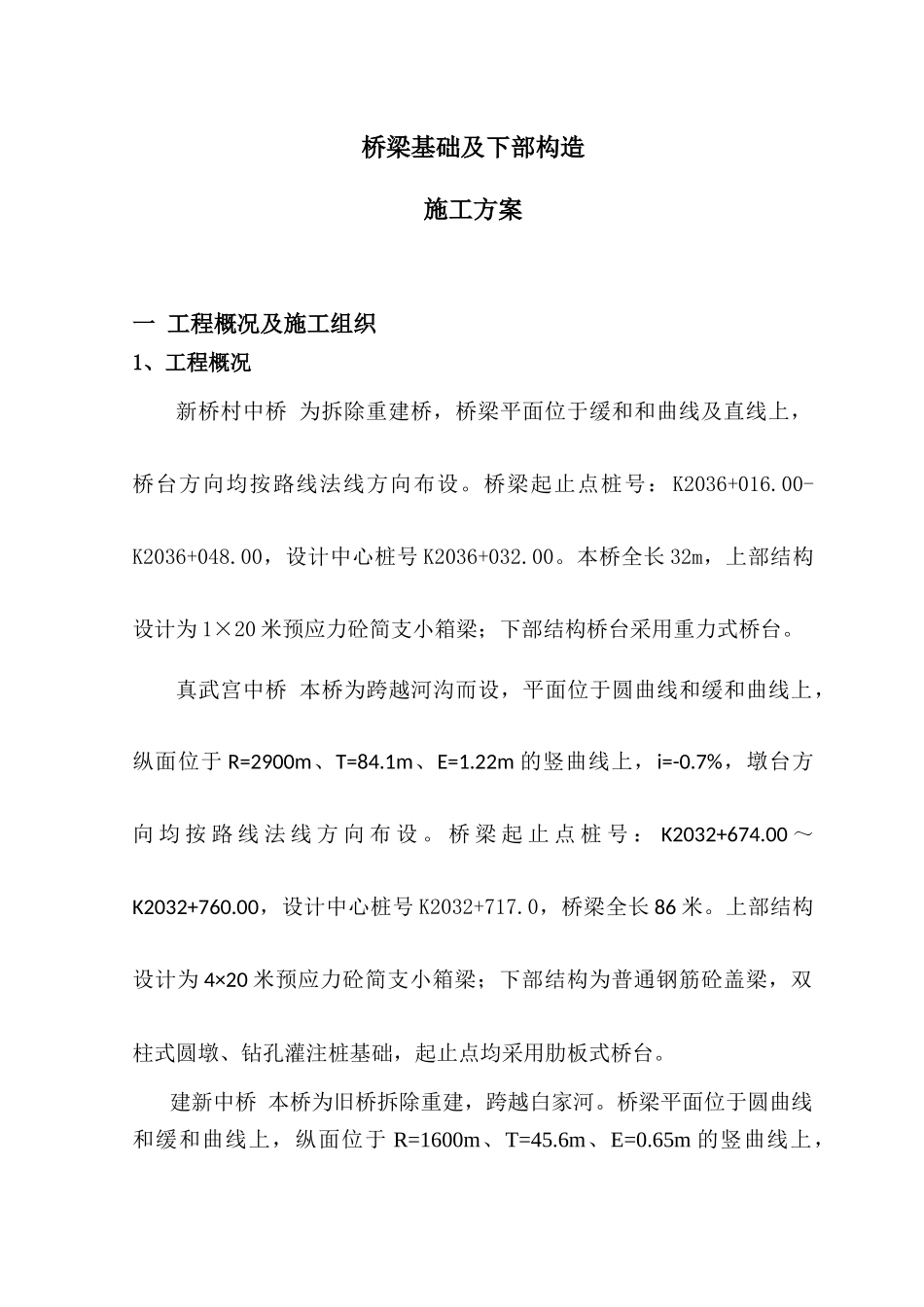

桥梁基础及下部构造施工方案一工程概况及施工组织1、工程概况新桥村中桥为拆除重建桥,桥梁平面位于缓和和曲线及直线上,桥台方向均按路线法线方向布设
桥梁起止点桩号:K2036+016
00-K2036+048
00,设计中心桩号K2036+032
本桥全长32m,上部结构设计为1×20米预应力砼简支小箱梁;下部结构桥台采用重力式桥台
真武宫中桥本桥为跨越河沟而设,平面位于圆曲线和缓和曲线上,纵面位于R=2900m、T=84
1m、E=1
22m的竖曲线上,i=-0
7%,墩台方向均按路线法线方向布设
桥梁起止点桩号:K2032+674
00~K2032+760
00,设计中心桩号K2032+717
0,桥梁全长86米
上部结构设计为4×20米预应力砼简支小箱梁;下部结构为普通钢筋砼盖梁,双柱式圆墩、钻孔灌注桩基础,起止点均采用肋板式桥台
建新中桥本桥为旧桥拆除重建,跨越白家河
