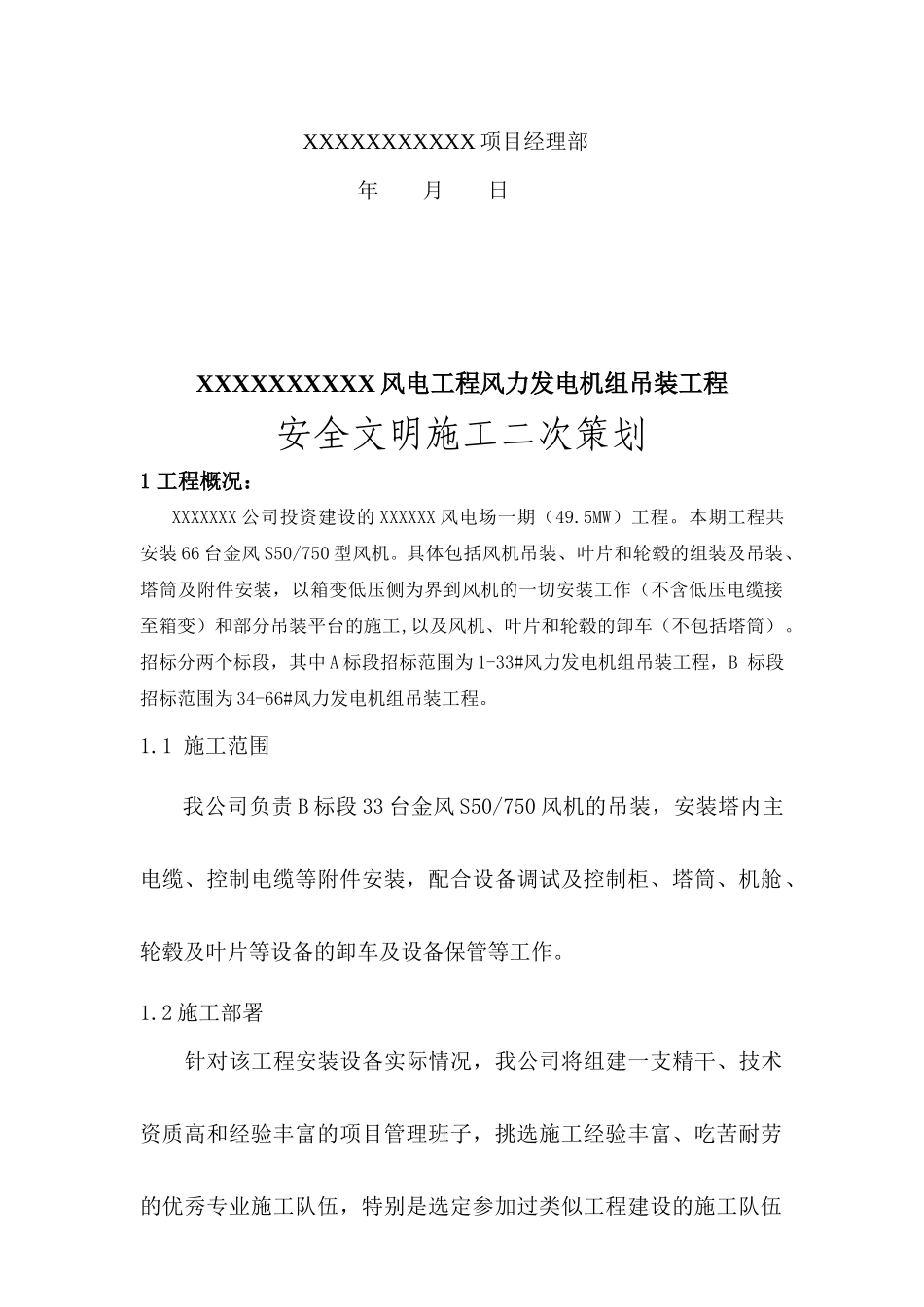

XXXXXXXXXX风电工程风力发电机组吊装工程安全、文明施工二次方案批准:审核:编制:XXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXX公司XXXXXXXXXXX项目经理部年月日XXXXXXXXXX风电工程风力发电机组吊装工程安全文明施工二次策划1工程概况:XXXXXXX公司投资建设的XXXXXX风电场一期(49
5MW)工程
本期工程共安装66台金风S50/750型风机
具体包括风机吊装、叶片和轮毂的组装及吊装、塔筒及附件安装,以箱变低压侧为界到风机的一切安装工作(不含低压电缆接至箱变)和部分吊装平台的施工,以及风机、叶片和轮毂的卸车(不包括塔筒)
招标分两个标段,其中A标段招标范围为1-33#风力发电机组吊装工程,B标段招标范围为34-66#风力发电机组吊装工程
1施工范围我公司负责B标段33台金风S50/750风机的吊装,安装塔内主电缆、控制电缆等附件安装,配合设备调试及控制柜、塔筒、机舱、轮毂及叶片等设备的卸车及设备保管等工作
2施工部署针对该工程安装设备实际情况,我公司将组建一支精干、技术资质高和经验丰富的项目管理班子,挑选施工经验丰富、吃苦耐劳的优秀专业施工队伍,特别是选定参加过类似工程建设的施工队伍参加本工程施工
采用一台200吨履带吊主吊,一台QY50汽车起重机作为副吊

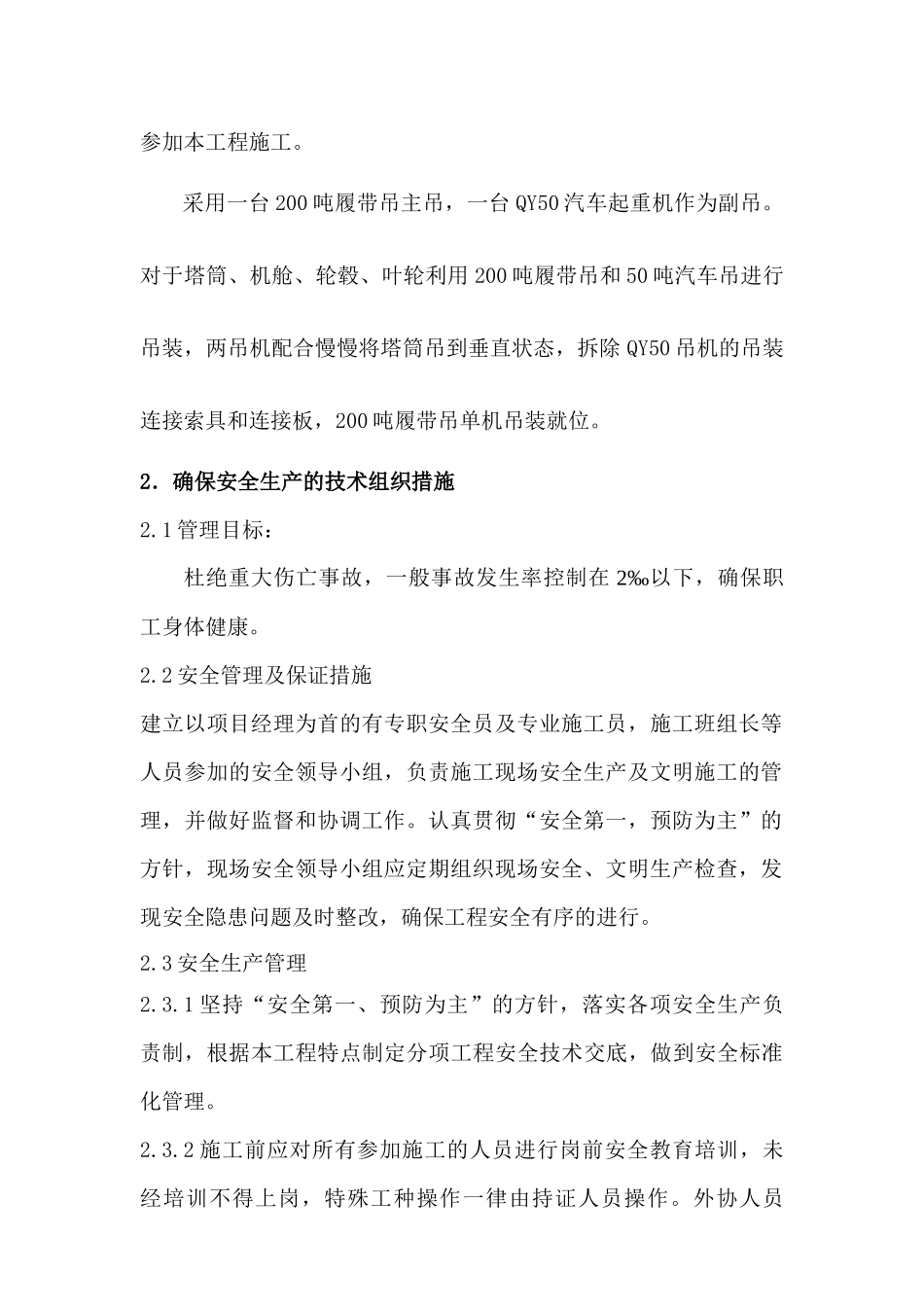

对于塔筒、机舱、轮毂、叶轮利用200吨履带吊和50吨汽车吊进行吊装,两吊机配合慢慢将塔筒吊到垂直状态,拆除QY50吊机的吊装连接索具和连接板,200吨履带吊单机吊装就位
2.确保安全生产的技术组织措施2
1管理目标:杜绝重大伤亡事故,一般事故发生率控制在2‰以下,确保职工身体健康
2安全管理及保证措施建立以项目经理为首的有专职安全员及专业施工员,施工班组长等人员参加的安全领导小组,负责施工现场安全生产及文明施工的管理,并做好监督和协调工作
