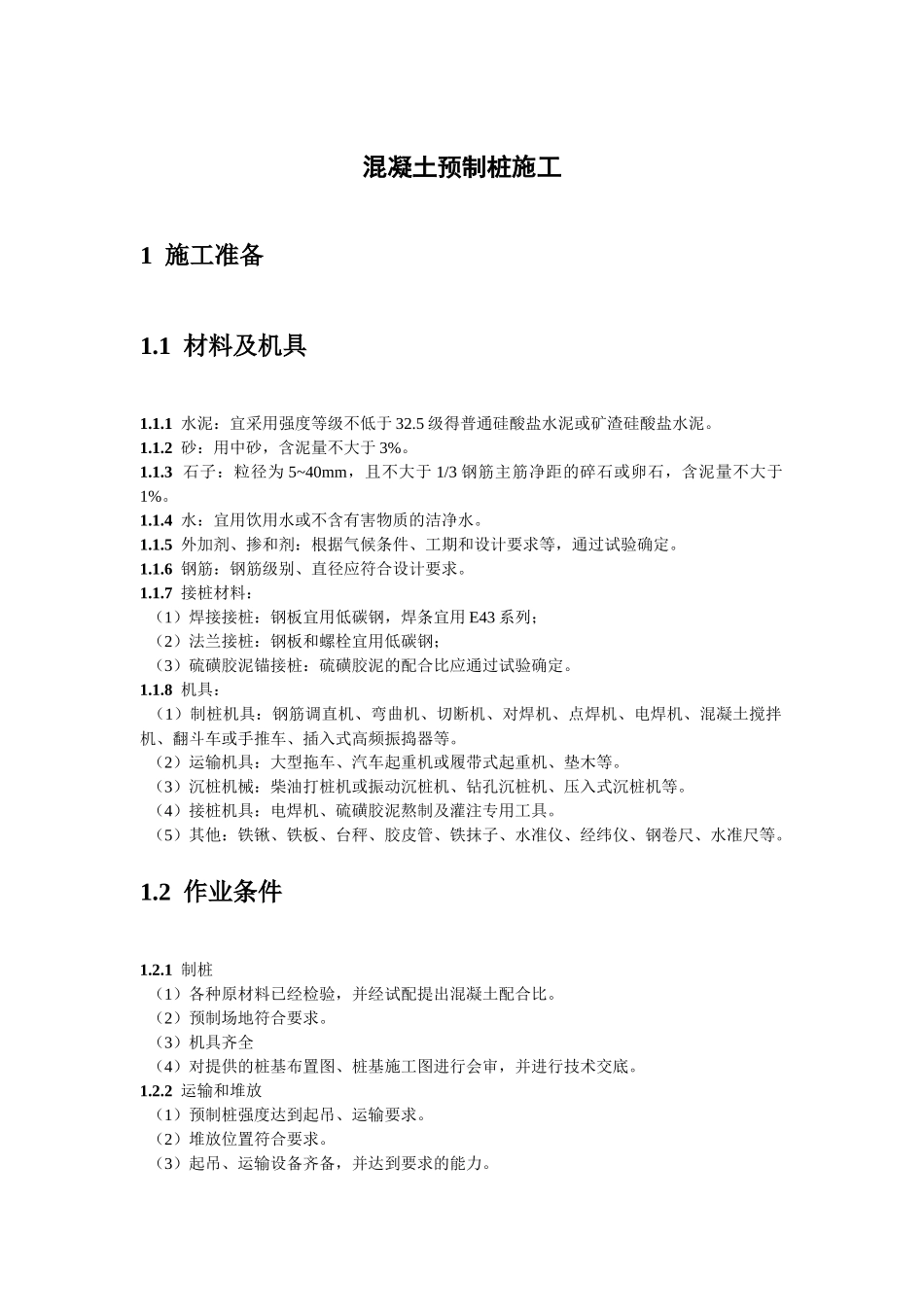

混凝土预制桩施工1施工准备1
1材料及机具1
1水泥:宜采用强度等级不低于32
5级得普通硅酸盐水泥或矿渣硅酸盐水泥
2砂:用中砂,含泥量不大于3%
3石子:粒径为5~40mm,且不大于1/3钢筋主筋净距的碎石或卵石,含泥量不大于1%
4水:宜用饮用水或不含有害物质的洁净水
5外加剂、掺和剂:根据气候条件、工期和设计要求等,通过试验确定
6钢筋:钢筋级别、直径应符合设计要求
7接桩材料:(1)焊接接桩:钢板宜用低碳钢,焊条宜用E43系列;(2)法兰接桩:钢板和螺栓宜用低碳钢;(3)硫磺胶泥锚接桩:硫磺胶泥的配合比应通过试验确定
8机具:(1)制桩机具:钢筋调直机、弯曲机、切断机、对焊机、点焊机、电焊机、混凝土搅拌机、翻斗车或手推车、插入式高频振捣器等
(2)运输机具:大型拖车、汽车起重机或履带式起重机、垫木等
(3)沉桩机械:柴油打桩机或振动沉桩机、钻孔沉桩机、压入式沉桩机等
(4)接桩机具:电焊机、硫磺胶泥熬制及灌注专用工具
(5)其他:铁锹、铁板、台秤、胶皮管、铁抹子、水准仪、经纬仪、钢卷尺、水准尺等
2作业条件1
1制桩(1)各种原材料已经检验,并经试配提出混凝土配合比
(2)预制场地符合要求
(3)机具齐全(4)对提供的桩基布置图、桩基施工图进行会审,并进行技术交底
2运输和堆放(1)预制桩强度达到起吊、运输要求
(2)堆放位置符合要求
(3)起吊、运输设备齐备,并达到要求的能力

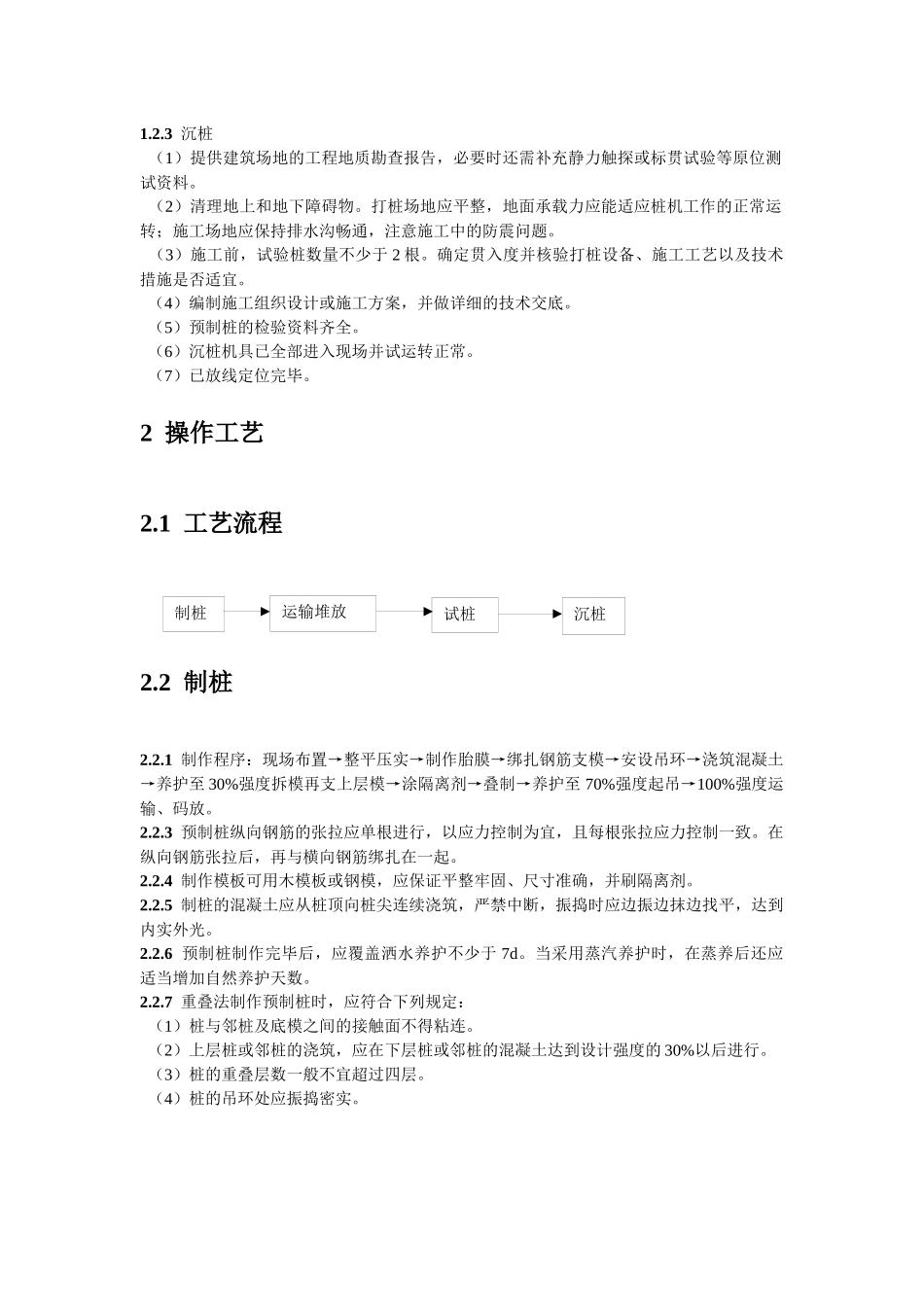

3沉桩(1)提供建筑场地的工程地质勘查报告,必要时还需补充静力触探或标贯试验等原位测试资料
(2)清理地上和地下障碍物
打桩场地应平整,地面承载力应能适应桩机工作的正常运转;施工场地应保持排水沟畅通,注意施工中的防震问题
(3)施工前,试验桩数量不少于2根
确定贯入度并核验打桩设备、施工工艺以及技术措施是否
