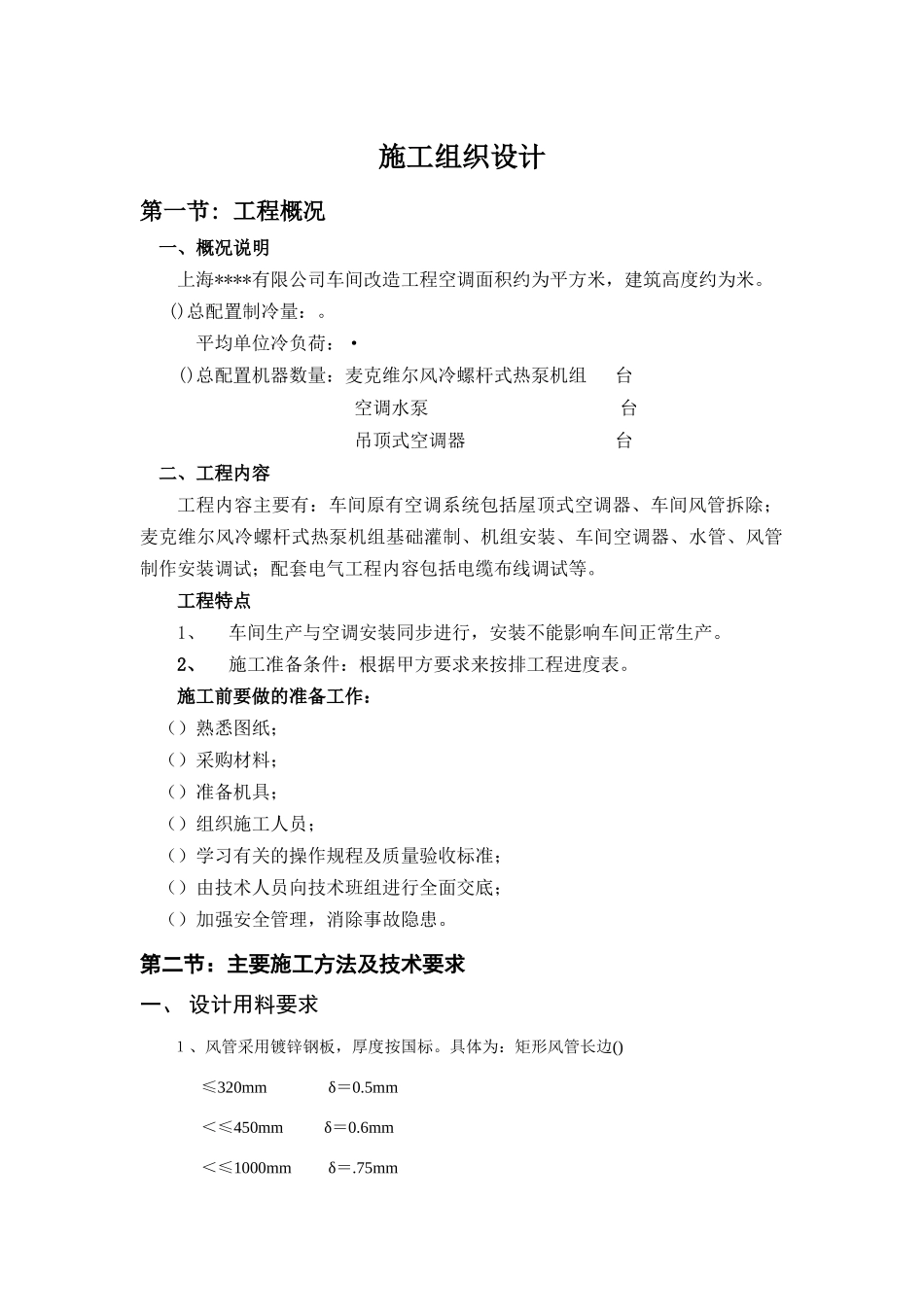

施工组织设计第一节:工程概况一、概况说明上海****有限公司车间改造工程空调面积约为平方米,建筑高度约为米
()总配置制冷量:
平均单位冷负荷:·()总配置机器数量:麦克维尔风冷螺杆式热泵机组台空调水泵台吊顶式空调器台二、工程内容工程内容主要有:车间原有空调系统包括屋顶式空调器、车间风管拆除;麦克维尔风冷螺杆式热泵机组基础灌制、机组安装、车间空调器、水管、风管制作安装调试;配套电气工程内容包括电缆布线调试等
工程特点1、车间生产与空调安装同步进行,安装不能影响车间正常生产
2、施工准备条件:根据甲方要求来按排工程进度表
施工前要做的准备工作:()熟悉图纸;()采购材料;()准备机具;()组织施工人员;()学习有关的操作规程及质量验收标准;()由技术人员向技术班组进行全面交底;()加强安全管理,消除事故隐患
第二节:主要施工方法及技术要求一、设计用料要求1、风管采用镀锌钢板,厚度按国标
具体为:矩形风管长边()≤320mmδ=0
5mm<≤450mmδ=0
6mm<≤1000mmδ=
75mm<≤2000mmδ=1

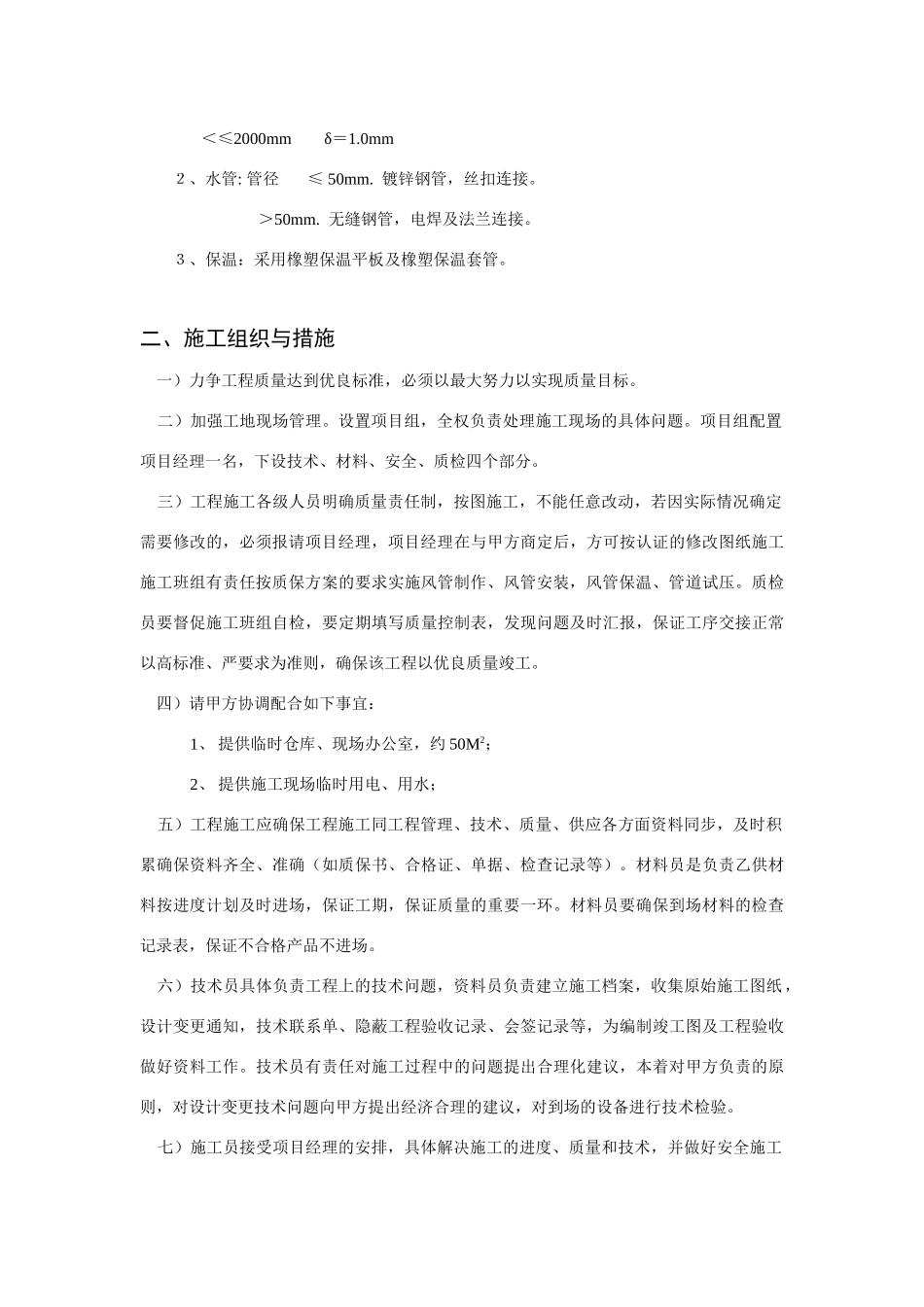

0mm2、水管:管径≤50mm
镀锌钢管,丝扣连接
无缝钢管,电焊及法兰连接
3、保温:采用橡塑保温平板及橡塑保温套管
二、施工组织与措施一)力争工程质量达到优良标准,必须以最大努力以实现质量目标
二)加强工地现场管理
设置项目组,全权负责处理施工现场的具体问题
项目组配置项目经理一名,下设技术、材料、安全、质检四个部分
三)工程施工各级人员明确质量责任制,按图施工,不能任意改动,若因实际情况确定需要修改的,必须报请项目经理,项目经理在与甲方商定后,方可按认证的修改图纸施工施工班组有责任按质保方案的要求实施风管制作、风管安装,风管保温、管道试压
质检员要督促施工班组自检,要定期填写质量控制表,发现问题及时汇报,保证工序交接正常以高标准、严要求为准则,确
