朔黄铁路扩能改造工程及机辆基地等房屋工程5标段(肃宁北、沧州西站站改工程)路基工程作业指导书编制:审核:中铁十五局集团朔黄铁路工程指挥部2010年3月路基与基础土方作业指导书1、编制依据铁道部行业标准《铁路路基施工规范》TB10202-2002

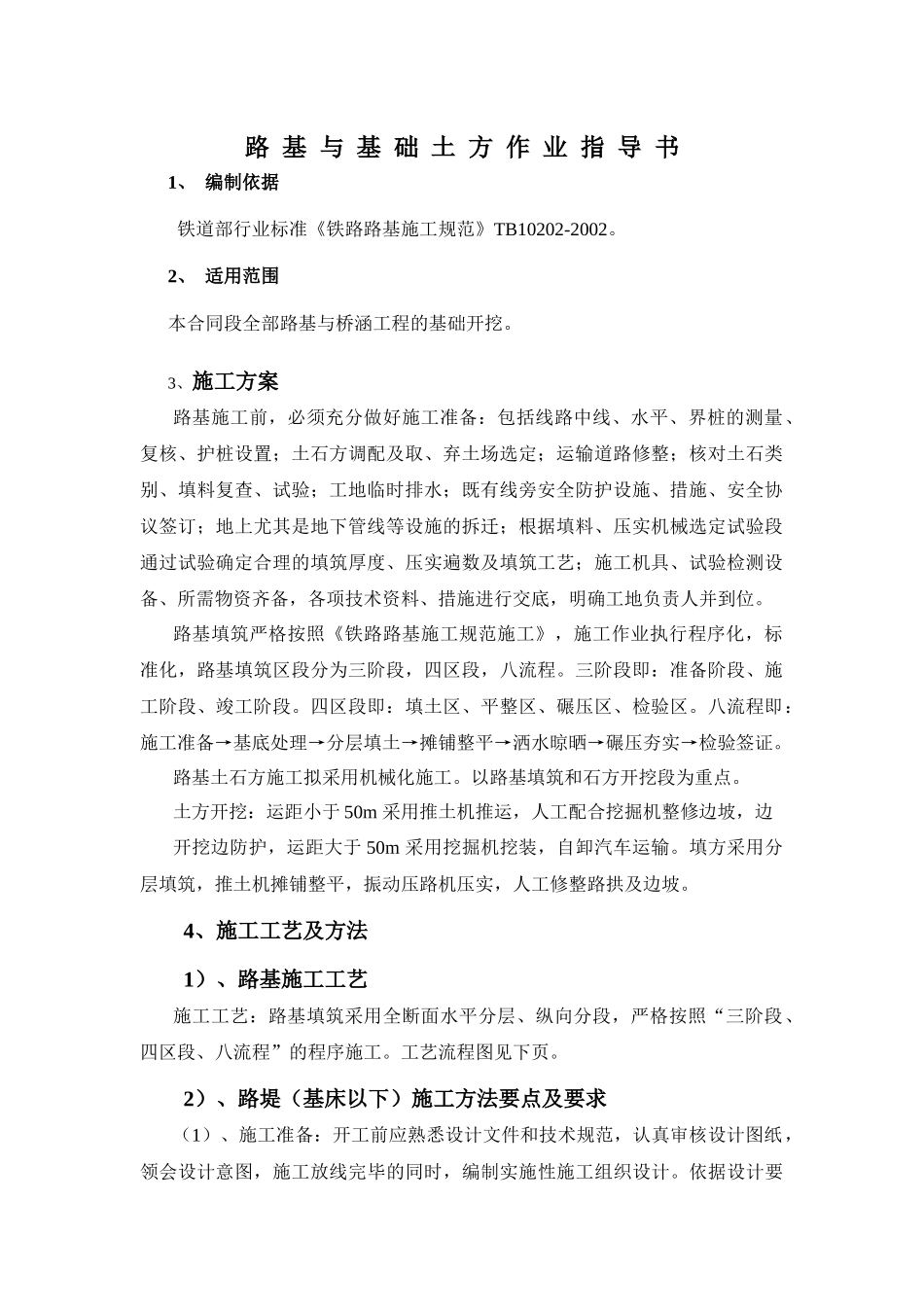

2、适用范围本合同段全部路基与桥涵工程的基础开挖
3、施工方案路基施工前,必须充分做好施工准备:包括线路中线、水平、界桩的测量、复核、护桩设置;土石方调配及取、弃土场选定;运输道路修整;核对土石类别、填料复查、试验;工地临时排水;既有线旁安全防护设施、措施、安全协议签订;地上尤其是地下管线等设施的拆迁;根据填料、压实机械选定试验段通过试验确定合理的填筑厚度、压实遍数及填筑工艺;施工机具、试验检测设备、所需物资齐备,各项技术资料、措施进行交底,明确工地负责人并到位
路基填筑严格按照《铁路路基施工规范施工》,施工作业执行程序化,标准化,路基填筑区段分为三阶段,四区段,八流程
三阶段即:准备阶段、施工阶段、竣工阶段
四区段即:填土区、平整区、碾压区、检验区
八流程即:施工准备→基底处理→分层填土→摊铺整平→洒水晾晒→碾压夯实→检验签证
路基土石方施工拟采用机械化施工
以路基填筑和石方开挖段为重点
土方开挖:运距小于50m采用推土机推运,人工配合挖掘机整修边坡,边开挖边防护,运距大于50m采用挖掘机挖装,自卸汽车运输
填方采用分层填筑,推土机摊铺整平,振动压路机压实,人工修整路拱及边坡
4、施工工艺及方法1)、路基施工工艺施工工艺:路基填筑采用全断面水平分层、纵向分段,严格按照“三阶段、四区段、八流程”的程序施工

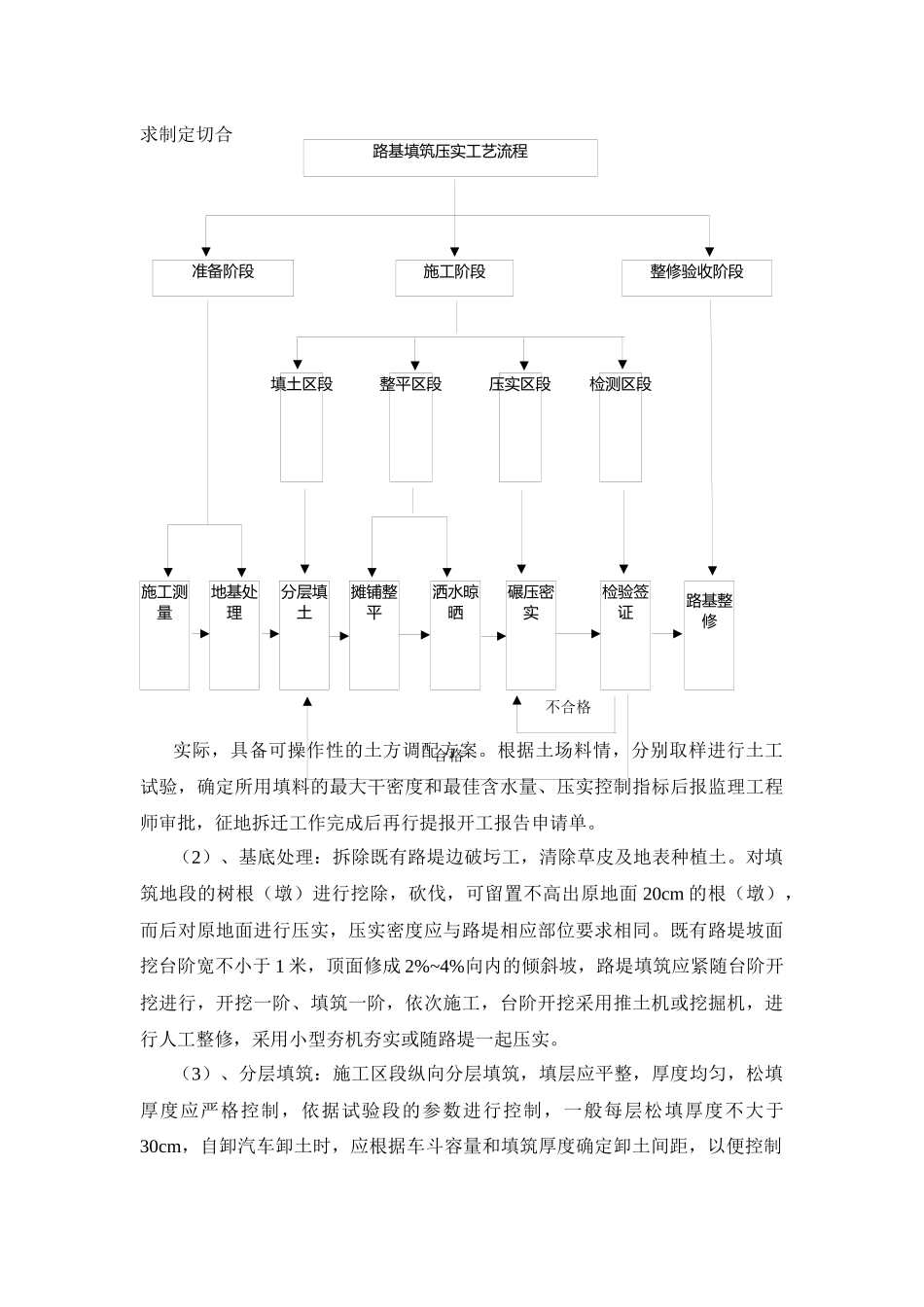

工艺流程图见下页
2)、路堤(基床以下)施工方法要点及要求(1)、施工准备:开工前应熟悉设计文件和技术规范,认真审核设计图纸,领会设计意图,施工放线完毕的同时,编制实施性施工组织设计
依据设计要施工测量地基处理分层填土摊铺整平洒水
