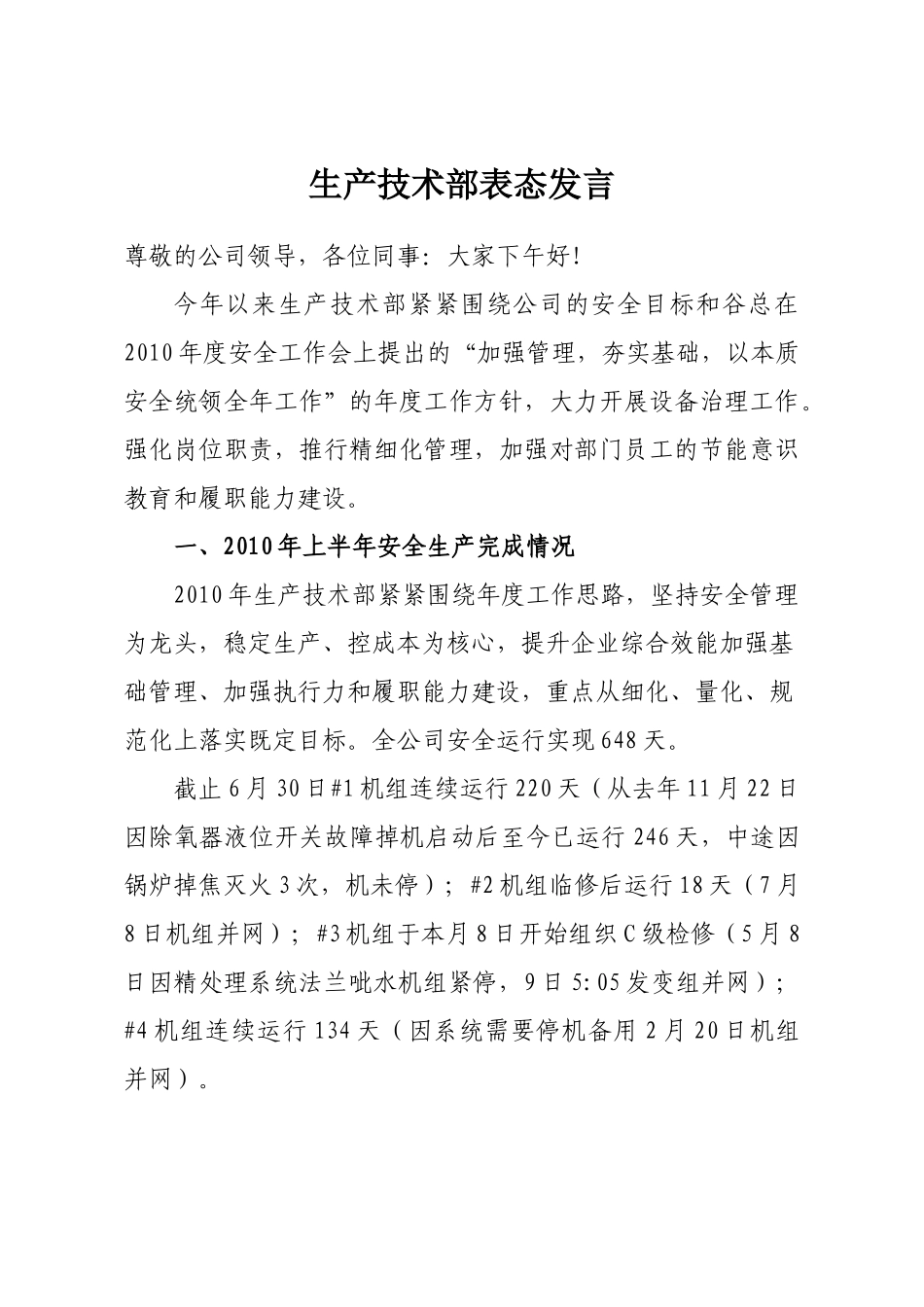

生产技术部表态发言尊敬的公司领导,各位同事:大家下午好
今年以来生产技术部紧紧围绕公司的安全目标和谷总在2010年度安全工作会上提出的“加强管理,夯实基础,以本质安全统领全年工作”的年度工作方针,大力开展设备治理工作
强化岗位职责,推行精细化管理,加强对部门员工的节能意识教育和履职能力建设
一、2010年上半年安全生产完成情况2010年生产技术部紧紧围绕年度工作思路,坚持安全管理为龙头,稳定生产、控成本为核心,提升企业综合效能加强基础管理、加强执行力和履职能力建设,重点从细化、量化、规范化上落实既定目标
全公司安全运行实现648天
截止6月30日#1机组连续运行220天(从去年11月22日因除氧器液位开关故障掉机启动后至今已运行246天,中途因锅炉掉焦灭火3次,机未停);#2机组临修后运行18天(7月8日机组并网);#3机组于本月8日开始组织C级检修(5月8日因精处理系统法兰呲水机组紧停,9日5:05发变组并网);#4机组连续运行134天(因系统需要停机备用2月20日机组并网)

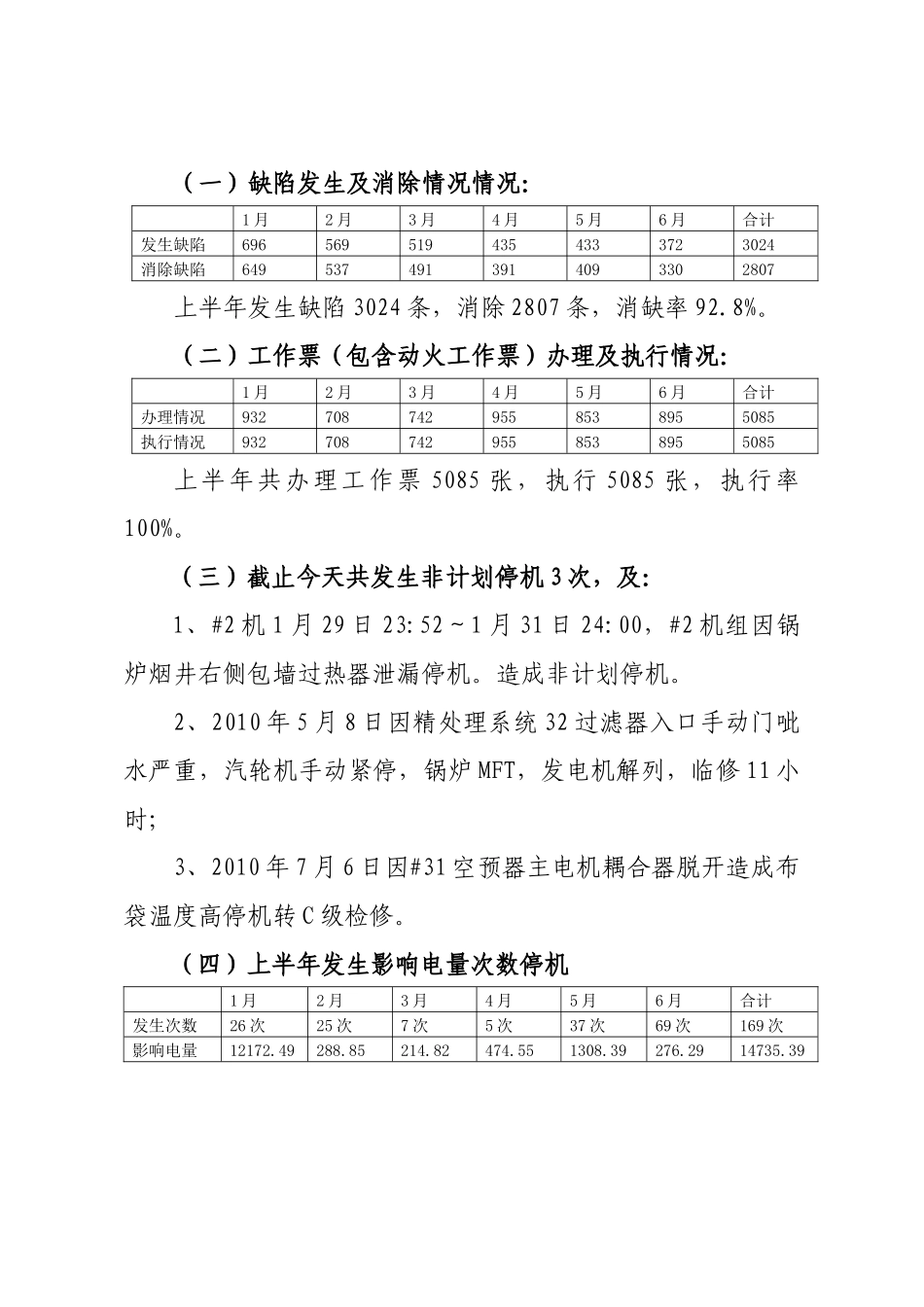

(一)缺陷发生及消除情况情况:1月2月3月4月5月6月合计发生缺陷6965695194354333723024消除缺陷6495374913914093302807上半年发生缺陷3024条,消除2807条,消缺率92
(二)工作票(包含动火工作票)办理及执行情况:1月2月3月4月5月6月合计办理情况9327087429558538955085执行情况9327087429558538955085上半年共办理工作票5085张,执行5085张,执行率100%
(三)截止今天共发生非计划停机3次,及:1、#2机1月29日23:52~1月31日24:00,#2机组因锅炉烟井右侧包墙过热器泄漏停机
造成非计划停机
2、2010年5月8日因精处理系统32过滤器入口手动门呲水严重,汽轮机手动紧停,锅炉MFT,发
