北京市轨道交通工程亦庄线次渠南站创建“北京市绿色文明安全样板工地”汇报材料2009年11月26日编制人:项目经理:北京城建国际建设有限公司亦庄地铁项目经理部各位领导、各位专家:大家好
首先我代表北京城建国际建设有限公司亦庄地铁工程项目经理部全体职工,对各位专家能够在百忙之中莅临我项目经理部检查指导表示热烈的欢迎和衷心的感谢
我们真诚的希望通过此次创“北京市绿色文明安全样板工地”的评比,得到集团各位专家的帮助和指导
也使我们的施工管理、文明施工得到更进一步的提高,达到保安全、促文明施工,提高综合施工管理水平,树立企业品牌的目的
并且通过创建“北京市绿色文明安全样板工地”的活动,得到一个学习和锻炼的机会,为今后的工作积累更多的经验

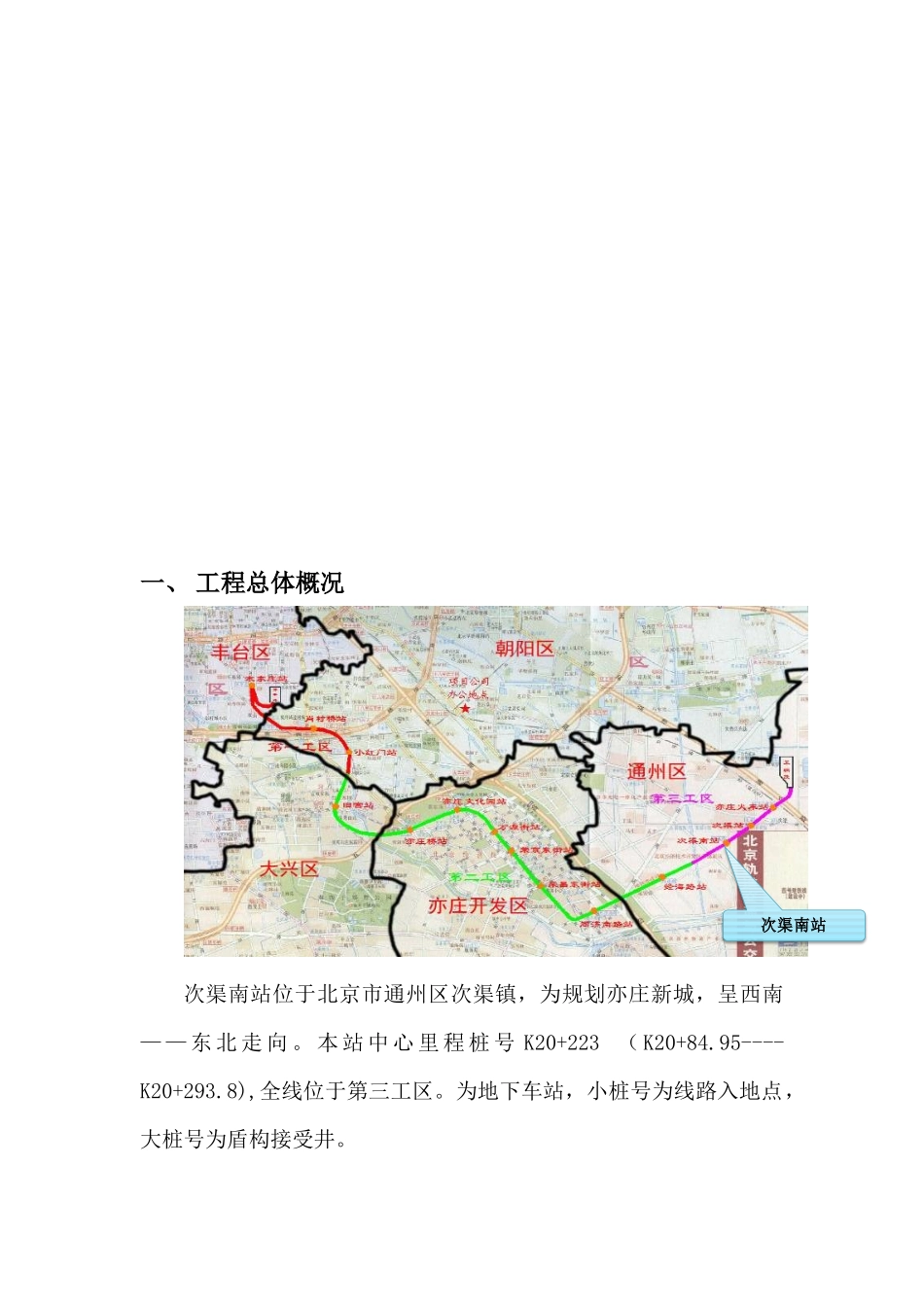

一、工程总体概况次渠南站位于北京市通州区次渠镇,为规划亦庄新城,呈西南——东北走向
本站中心里程桩号K20+223(K20+84
95----K20+293
8),全线位于第三工区
为地下车站,小桩号为线路入地点,大桩号为盾构接受井
次渠南站下面我简要介绍亦庄地铁次渠南站的工程概况和创建“北京市绿色文明安全样板工地”的目的和措施:序号项目名称1工程名称亦庄地铁次渠南站2工程地址北京市通州区台湖镇次渠一村3建设单位北京城建轨道交通建设有限公司4设计单位北京市市政设计研究总院5监理单位北京地铁监理公司6监督单位北京市质量监督总站序号项目名称7施工单位北京城建国际建设有限公司亦庄地铁工程项目经理部8建筑功能地下车站9开工日期2009年1月1日10计划竣工日期2010年3月27日11质量目标确保结构、建筑长城杯
争创鲁班奖12绿色文明安全施工确保集团绿色文明安全工地、集团民工生活区标杆单位、争创北京市绿色文明安全样板工地13建筑面积11273m214建筑规模地下二层15建筑深度16
45米16施工工艺明挖法施工二、目前进展情况1、第一段1-11轴
