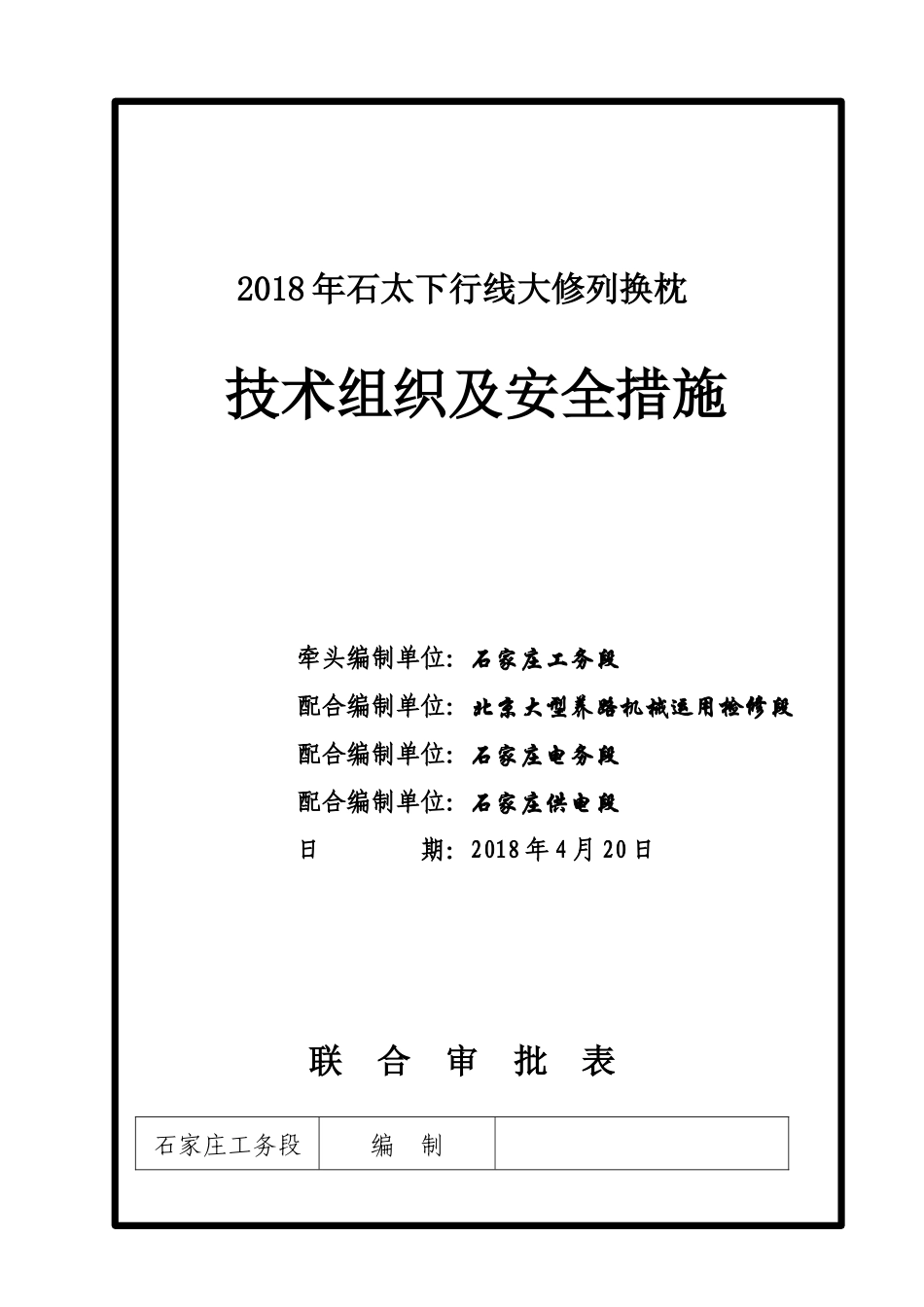

2018年石太下行线大修列换枕技术组织及安全措施牵头编制单位:石家庄工务段配合编制单位:北京大型养路机械运用检修段配合编制单位:石家庄电务段配合编制单位:石家庄供电段日期:2018年4月20日联合审批表石家庄工务段编制技术科长审查安全科长审查主管领导批准北京大机段编制石家庄电务段编制石家庄供电段编制工务处年月日(签章)电务处年月日(签章)供电处年月日(签章)目录第一部分施工技术组织措施一、工程概况二、施工组织三、施工方案四、施工作业流程五、施工主体及相关单位职责分工六、技术质量及标准七、关键环节卡控八、验收办法九、工务每日交班会要求第二部分施工安全措施一、工务部门安全措施二、电务部门安全措施三、供电部门安全措施附件一:大修列车换枕施工推进计划表附件二:施工领导小组名单附件三:大修列车专用轨枕平板车装载加固方案附件四:大修列车换枕施工方案示意图附件五:大修列车换枕施工作业流程图附件六:安全关键卡控表附件七:电缆故障应急预案附件八:接触网事故应急预案附件九:设备故障应急预案附件十:防胀防断预案见石家庄工务段石家庄工务段工务应急响应处置指导意见》石工段安〔2018〕27号。第一部分施工技术组织措施根据集团公司2018年大修安排,在石太下行线使用大修列车进行更换混凝土轨枕施工。为确保换枕施工的安全、顺利完成,特制定此施工组织及安全技术措施。一、工程概况1.工程名称石太下行线大修列换枕工程。2.主要作业项目工务:⑴大修列机械车组作业项目:大修列车换枕,整形车配砟,线路捣固、稳定作业。⑵地面人工配合作业项目点内作业项目:清除障碍物、清运线路上多余石碴、拆装扣件、拆装线路加强设备、切入切出配合、人工换枕、回填道砟、人工小机捣固等。点外作业项目:整理外观、线路巡检、轨枕锚固等。电务:调查、标记电务设备,拆装补偿电容、钢轨引接线应答器,探挖电缆线、安装接头连接线、监护电务设备。供电:设置、撤除接地线,检测接触网导高值和拉出值。3.工程数量工务:⑴更换混凝土轨枕7562根石太下行线南峪站内至阳泉站内66km+720m~107km+755m,共计7562根⑵整套更换配件轨底胶垫15124块、扣件30248套。电务:拆装钢轨引接线7处(北站:SB、14信号点、26信号点,空扼流4处。其中:补偿电容24个、安装钢轨接头连接线23处。供电:⑴测量接触网导高值和拉出值5km石太下行线66km+720m~107km+755m。⑵每日办理停电手续、安装及撤除接地线。4.既有线路条件工务:Ⅱ型砼枕、60kg/m钢轨无缝线路,最小线间距5000mm,最小曲线半径388m,最大超高70mm,最大允许速度60km/h;电气化、ZPW-2000A移频自动闭塞区段。5.施工日期及推进计划⑴施工日期及天窗5月2日~5月28日(24个天窗,5月13日、20日施工调整)。封锁时间:石太下行施工天窗210分;停电时间:石太下行同步停电210分。⑵施工推进计划(详见附件一:大修列车换枕施工推进计划表)二、施工组织1.施工领导小组(详见附件二:施工领导小组名单)组长:工务段副段长张志敏副组长:石家庄工务段副段长孟军龙、大机段副段长张继青、石家庄电务段副段长胡玉进、石家庄供电段副段长牛会民。组员:工务段:臧玉柱、梁建强、高云轩/李磊、马月旗、张旭东、赵立新、焦建敏、杜云辉、王红起、王志会、眭会录、王博。大机段:张如皇、郭立召。电务段:李涛、张志利、姜现伟、范新红、董跃林。供电段:田伟、安同素、严治国、武云松、高兴、冯翔。⑴现场指挥组工务段现场指挥组组长:张志敏组员:臧玉柱、梁建强、马月旗、张旭东职责:按施工方案要求做好具体的施工安排,严格落实岗位责任制度,落实安全、质量控制措施及相关技术标准,施工期间协调各配合单位按时间完成配合工作,确保施工安全正点。大机段现场指挥组组长:张如皇、郭立召组员:张立宾、李进甫职责:负责大机车组换枕、配碴、捣固、稳定。电务段现场指挥组组长:张志利、姜现伟组员:邸锐、胡金平职责:负责对施工地段内的电务设备进行调查、标记、拆除、恢复及监护。供电段现场指挥组组长:牛会民组员:田伟、安同素、严治国、武云松、高兴、冯翔职责:负责对施工地段进行接触网停电、送电及接地线的...
