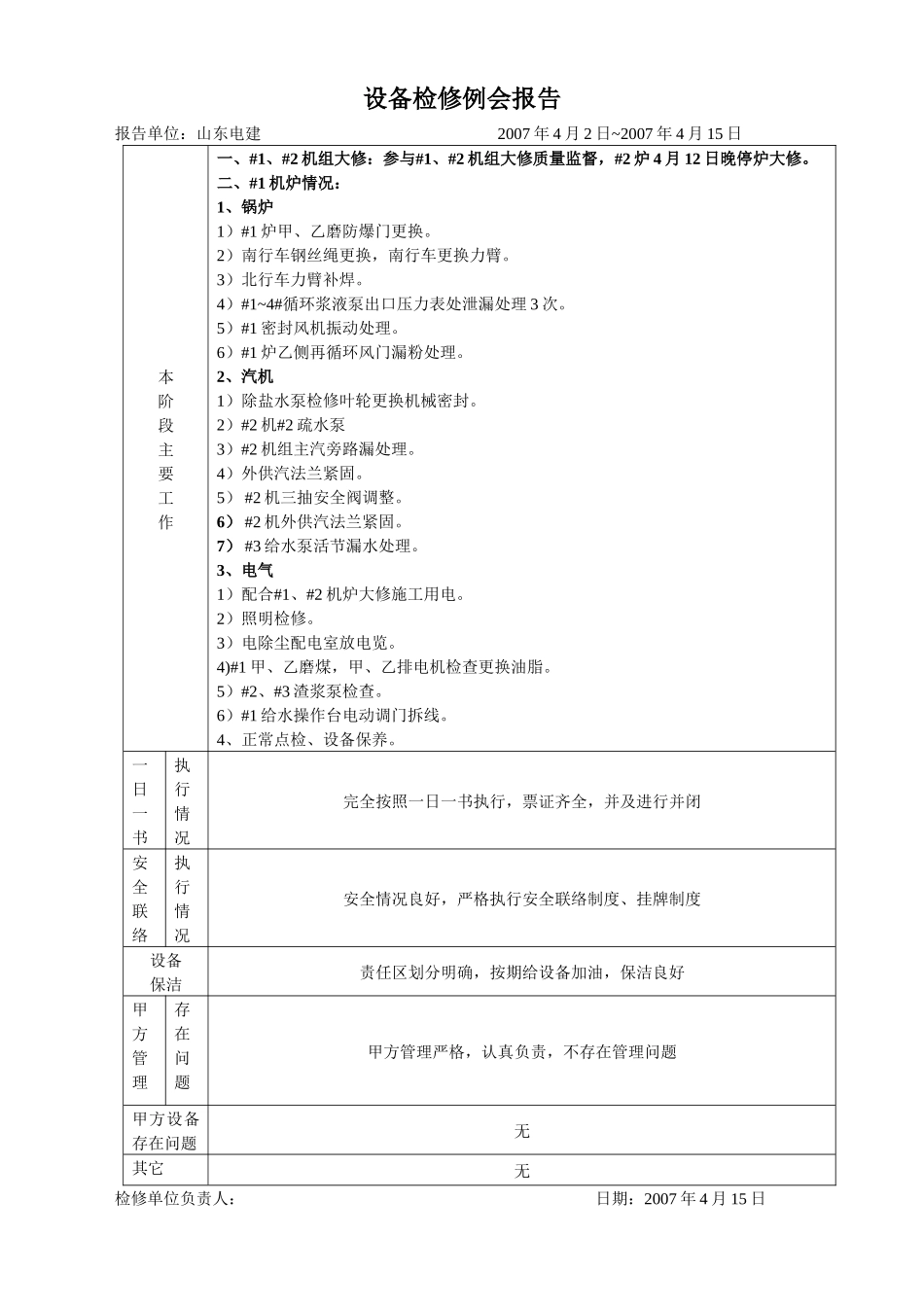

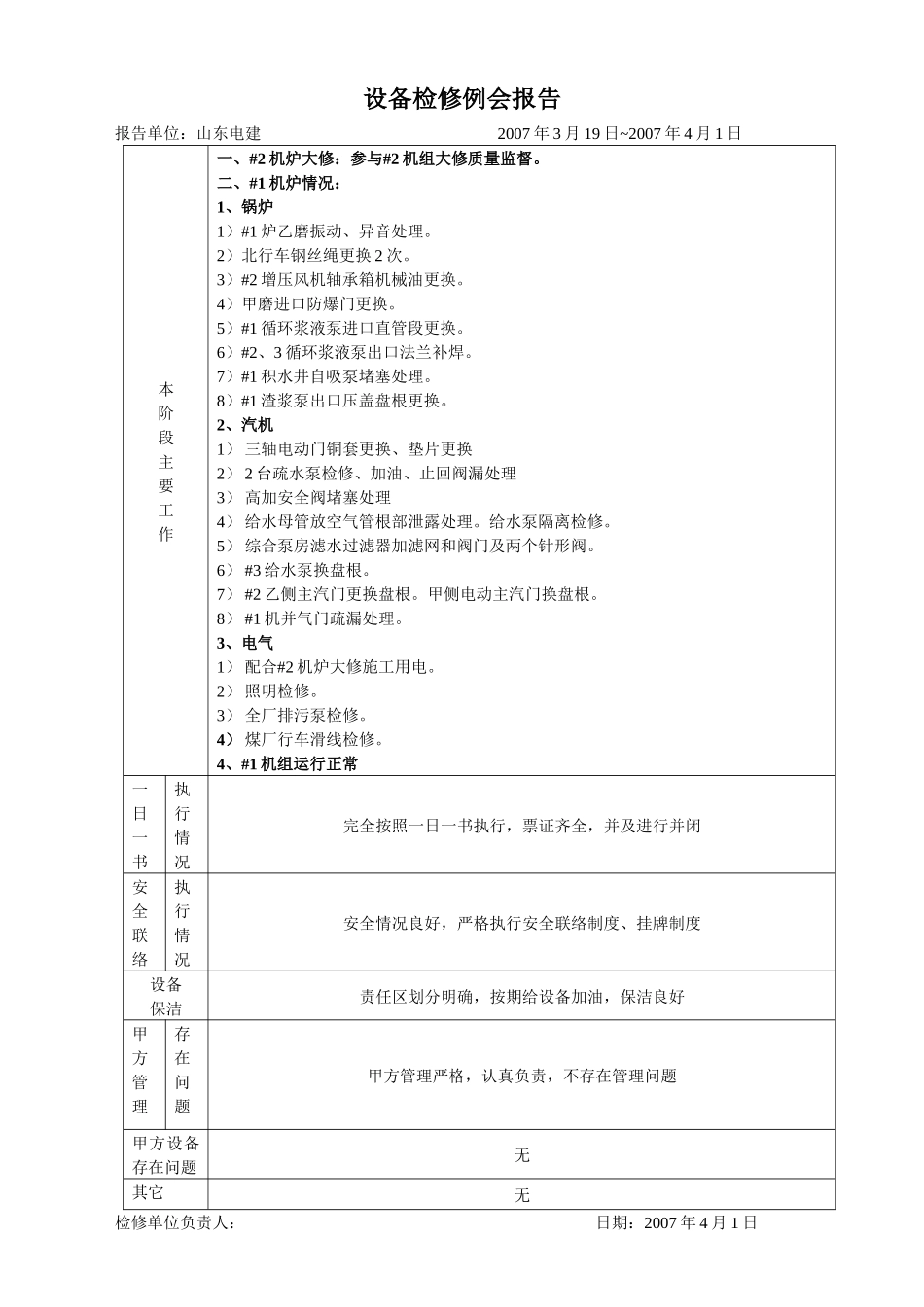

设备检修例会报告报告单位:山东电建2007年3月19日~2007年4月1日本阶段主要工作一、#2机炉大修:参与#2机组大修质量监督。二、#1机炉情况:1、锅炉1)#1炉乙磨振动、异音处理。2)北行车钢丝绳更换2次。3)#2增压风机轴承箱机械油更换。4)甲磨进口防爆门更换。5)#1循环浆液泵进口直管段更换。6)#2、3循环浆液泵出口法兰补焊。7)#1积水井自吸泵堵塞处理。8)#1渣浆泵出口压盖盘根更换。2、汽机1)三轴电动门铜套更换、垫片更换2)2台疏水泵检修、加油、止回阀漏处理3)高加安全阀堵塞处理4)给水母管放空气管根部泄露处理。给水泵隔离检修。5)综合泵房滤水过滤器加滤网和阀门及两个针形阀。6)#3给水泵换盘根。7)#2乙侧主汽门更换盘根。甲侧电动主汽门换盘根。8)#1机并气门疏漏处理。3、电气1)配合#2机炉大修施工用电。2)照明检修。3)全厂排污泵检修。4)煤厂行车滑线检修。4、#1机组运行正常一日一书执行情况完全按照一日一书执行,票证齐全,并及进行并闭安全联络执行情况安全情况良好,严格执行安全联络制度、挂牌制度设备保洁责任区划分明确,按期给设备加油,保洁良好甲方管理存在问题甲方管理严格,认真负责,不存在管理问题甲方设备存在问题无其它无检修单位负责人:日期:2007年4月1日设备检修例会报告报告单位:山东电建2007年4月2日~2007年4月15日本阶段主要工作一、#1、#2机组大修:参与#1、#2机组大修质量监督,#2炉4月12日晚停炉大修。二、#1机炉情况:1、锅炉1)#1炉甲、乙磨防爆门更换。2)南行车钢丝绳更换,南行车更换力臂。3)北行车力臂补焊。4)#1~4#循环浆液泵出口压力表处泄漏处理3次。5)#1密封风机振动处理。6)#1炉乙侧再循环风门漏粉处理。2、汽机1)除盐水泵检修叶轮更换机械密封。2)#2机#2疏水泵3)#2机组主汽旁路漏处理。4)外供汽法兰紧固。5)#2机三抽安全阀调整。6)#2机外供汽法兰紧固。7)#3给水泵活节漏水处理。3、电气1)配合#1、#2机炉大修施工用电。2)照明检修。3)电除尘配电室放电览。4)#1甲、乙磨煤,甲、乙排电机检查更换油脂。5)#2、#3渣浆泵检查。6)#1给水操作台电动调门拆线。4、正常点检、设备保养。一日一书执行情况完全按照一日一书执行,票证齐全,并及进行并闭安全联络执行情况安全情况良好,严格执行安全联络制度、挂牌制度设备保洁责任区划分明确,按期给设备加油,保洁良好甲方管理存在问题甲方管理严格,认真负责,不存在管理问题甲方设备存在问题无其它无检修单位负责人:日期:2007年4月15日设备检修例会报告报告单位:山东电建2007年4月2日~2007年4月15日本阶段主要工作一、#1、#2机组大修:参与#1、#2机组大修质量监督,#2炉4月12日晚停炉大修。二、#1机炉情况:1、锅炉1)#1炉甲、乙磨防爆门更换。2)南行车钢丝绳更换,南行车更换力臂。3)北行车力臂补焊。4)#1~4#循环浆液泵出口压力表处泄漏处理3次。5)#1密封风机振动处理。6)#1炉乙侧再循环风门漏粉处理。2、汽机1)除盐水泵检修叶轮更换机械密封。2)#2机#2疏水泵3)#2机组主汽旁路漏处理。4)外供汽法兰紧固。8)#2机三抽安全阀调整。9)#2机外供汽法兰紧固。10)#3给水泵活节漏水处理。3、电气1)配合#1、#2机炉大修施工用电。2)照明检修。3)电除尘配电室放电览。4)#1甲、乙磨煤,甲、乙排电机检查更换油脂。5)#2、#3渣浆泵检查。6)#1给水操作台电动调门拆线。4、正常点检、设备保养。一日一书执行情况完全按照一日一书执行,票证齐全,并及进行并闭安全联络执行情况安全情况良好,严格执行安全联络制度、挂牌制度设备保洁责任区划分明确,按期给设备加油,保洁良好甲方管理存在问题甲方管理严格,认真负责,不存在管理问题甲方设备存在问题无其它无检修单位负责人:日期:2007年4月15日设备检修例会报告报告单位:山东电建2007年4月30日~2007年5月13日本阶段主要工作1、锅炉1)#3渣浆泵对轮螺栓联接。2)脱硫输送泵出口三处堵处理,8M人孔门处堵漏处理,#4角循环浆液泵进口处理,烟道开人孔门检查。3)#2炉乙磨进口防爆门更换,甲磨进口防爆门更换,筒体漏点处理。4)煤场行车道轨平整度处理。5)#1炉乙磨进口料斗漏粉处理,木块分离器漏...
