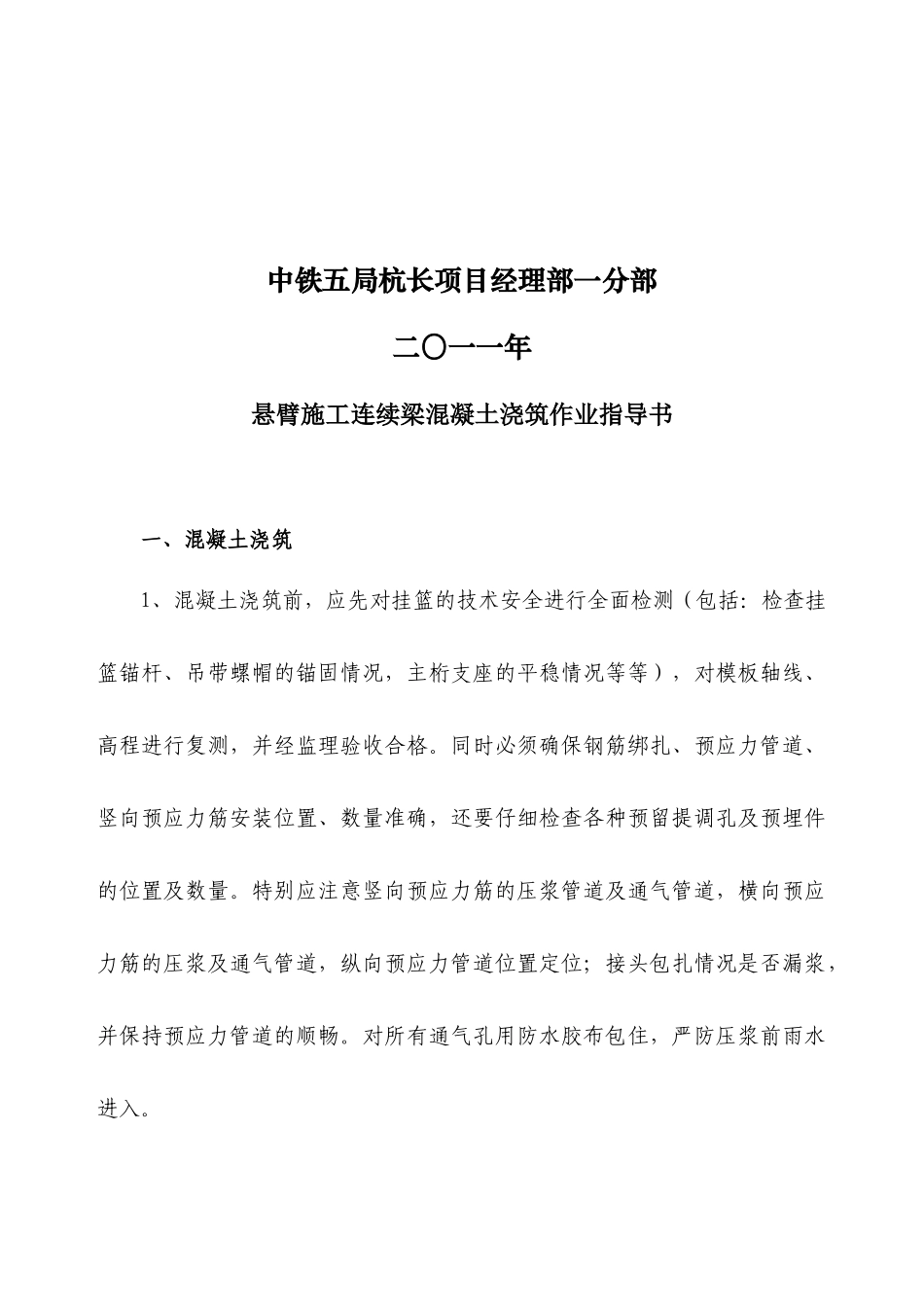

中铁五局杭长客专浙江段一分部桥梁工程编号:悬臂施工连续梁混凝土浇筑作业指导书单位:中铁五局杭长客专浙江段一分部编制:审核:批准:2010年12月10日发布2010年12月10日实施杭长铁路客运专线浙江段HCZJ-5标悬臂施工连续梁混凝土浇筑作业指导书中铁五局杭长项目经理部一分部二〇一一年悬臂施工连续梁混凝土浇筑作业指导书一、混凝土浇筑1、混凝土浇筑前,应先对挂篮的技术安全进行全面检测(包括:检查挂篮锚杆、吊带螺帽的锚固情况,主桁支座的平稳情况等等),对模板轴线、高程进行复测,并经监理验收合格
同时必须确保钢筋绑扎、预应力管道、竖向预应力筋安装位置、数量准确,还要仔细检查各种预留提调孔及预埋件的位置及数量
特别应注意竖向预应力筋的压浆管道及通气管道,横向预应力筋的压浆及通气管道,纵向预应力管道位置定位;接头包扎情况是否漏浆,并保持预应力管道的顺畅
对所有通气孔用防水胶布包住,严防压浆前雨水进入
2、混凝土浇筑应遵照先底板,然后腹板,最后顶板和翼板的顺序
浇筑底板及腹板时,混凝土从悬浇段前端向后进行,两腹板对称同时浇筑,浇筑顶板及翼板混凝土时,应从两侧向中央推进,以使挂篮的微小变形大部分实现,从而避免新、旧混凝土之间产生裂缝
两悬臂端必须对称浇注,入仓混凝土的不平衡量不超过设计要求的允许重量
如采用地泵进行混凝土输送,混凝土输送管道在墩顶0#段处连结三通管,通过三通管向T构两端输送混凝土,对称布料,直至对称箱梁段都浇注完毕,悬臂施工的两个对称节段及其断面对称平衡灌注
3、浇注底板和腹板时,混凝土通过输送管前端的软管从悬浇段的前端入仓
腹板浇注时,应提前在腹板处预留下料管位置,同时,为了保证混凝土捣固质量,内侧模板沿高度方向开两个仓口、堵头模板在张拉槽以下开一个仓口,(详见附图)
混凝土及振捣棒从开口处入仓,浇注及振捣完开口处下面混凝土后应及时封口,以便浇注顶板和翼缘混凝土
