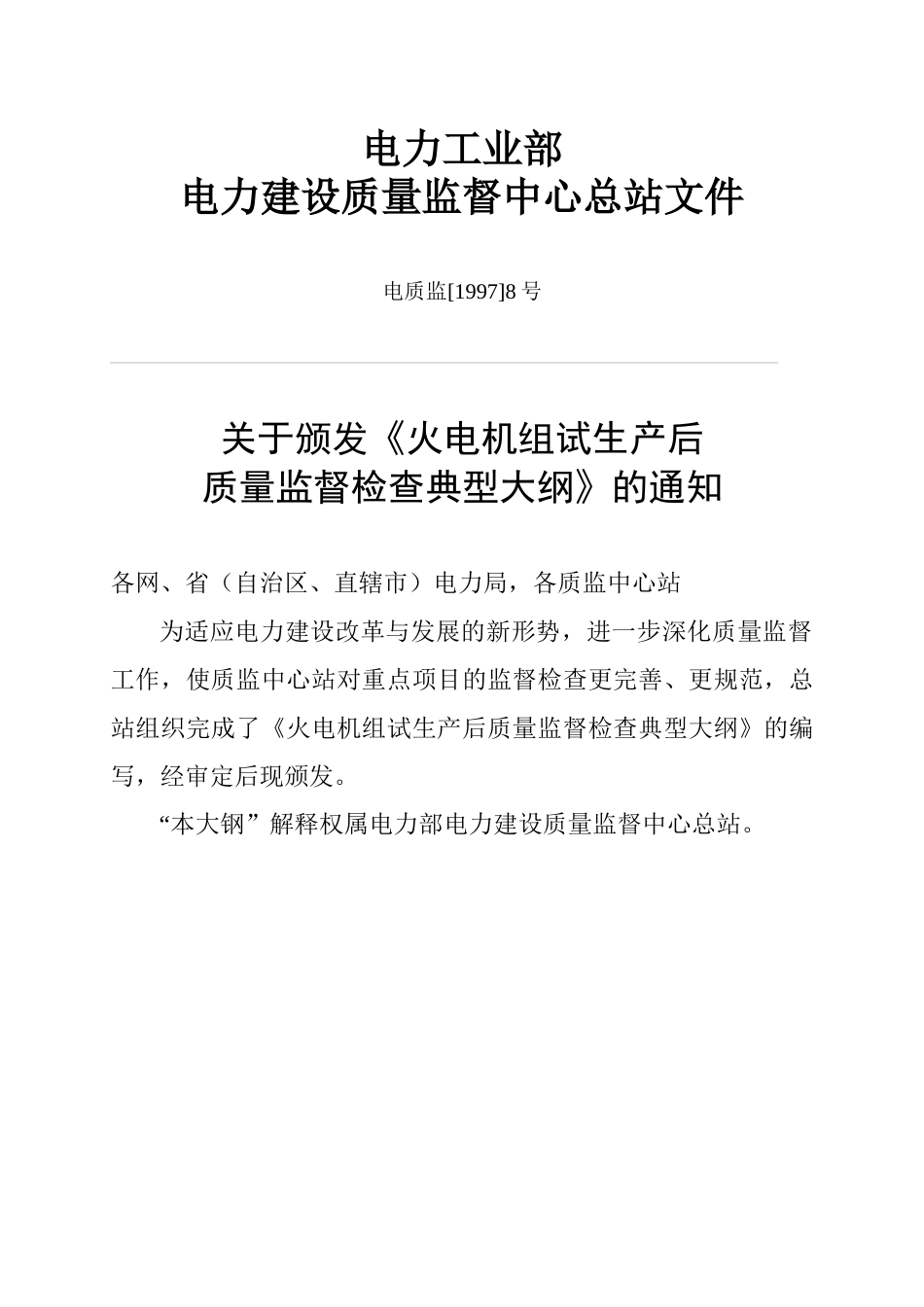

电力工业部电力建设质量监督中心总站文件电质监[1997]8号关于颁发《火电机组试生产后质量监督检查典型大纲》的通知各网、省(自治区、直辖市)电力局,各质监中心站为适应电力建设改革与发展的新形势,进一步深化质量监督工作,使质监中心站对重点项目的监督检查更完善、更规范,总站组织完成了《火电机组试生产后质量监督检查典型大纲》的编写,经审定后现颁发
“本大钢”解释权属电力部电力建设质量监督中心总站

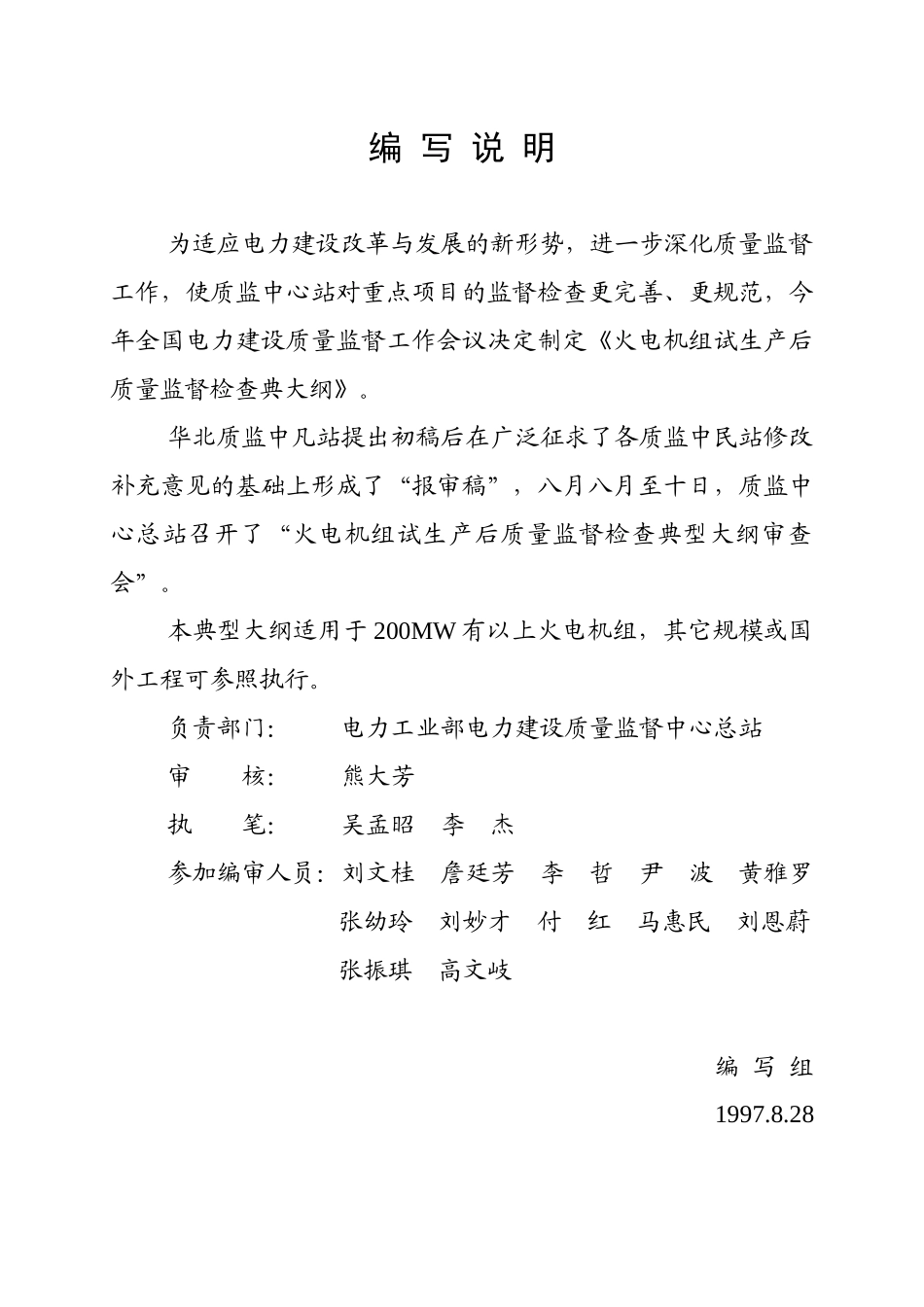

附件火电机组试生产后质量监督检查典型大纲1997年9月1日主题词:电建质监大纲通知编写说明为适应电力建设改革与发展的新形势,进一步深化质量监督工作,使质监中心站对重点项目的监督检查更完善、更规范,今年全国电力建设质量监督工作会议决定制定《火电机组试生产后质量监督检查典大纲》
华北质监中凡站提出初稿后在广泛征求了各质监中民站修改补充意见的基础上形成了“报审稿”,八月八月至十日,质监中心总站召开了“火电机组试生产后质量监督检查典型大纲审查会”
本典型大纲适用于200MW有以上火电机组,其它规模或国外工程可参照执行
负责部门:电力工业部电力建设质量监督中心总站审核:熊大芳执笔:吴孟昭李杰参加编审人员:刘文桂詹廷芳李哲尹波黄雅罗张幼玲刘妙才付红马惠民刘恩蔚张振琪高文岐编写组1997
28火电机组试生产后质量监督检查典型大纲1、总则1
1根据电力业部《火力发电厂基本建设工程启动及竣工验收规程》(以下简称“启规”)和《电力建设工程质量监督规定》的要求,由电力建设工程质量监督中心站组织对机组试生产后进行质量监督检查
为此特制定本典型大纲
2按“启规”规定,单机容量200MW及以上的机组在移交生产单位后,必须进行半年的试生产
本大纲适用于“启规”规定的200MW及上容量机组半年试生产后的质量监督检查
小于200MW的机组可参照执行
3试生产阶段仍属基本建设阶段,建设(监理)、生产、调试、施工
